CB01 施工技术方案申报表(中原工程集团[2024]技案 03 号)合同名称: 郑州引黄灌溉龙湖调蓄工程 4 号出水河道工程施工致: 黄河水电工程建设有限公司郑州引黄灌溉龙湖调蓄工程 4 号出水河道工程监理部我方今提交郑州引黄灌溉龙湖调蓄工程 4 号出水河道工程施工工程的:□施工组织设计□施工措施计划□工程测量施测计划和方案R 施工工法□工程放样计划□专项试验计划和方案请贵方审批附件:1、浆砌石施工方案承包人:河南省中原水利水电工程集团有限公司郑州引黄灌溉龙湖调蓄工程 4 号出水河道工程施工项目部项目经理:日 期: 年 月 日 监理机构将另行签发审批意见
监理机构:黄河水电工程建设有限公司郑州引黄灌溉龙湖调蓄工程 4 号出水河道工程监理部签收人:日期:年月日说明:本表一式 4 份,由承包人填写
监理机构审签后,随同审批意见,发包人 2 份,承包人、监理机构各1 份

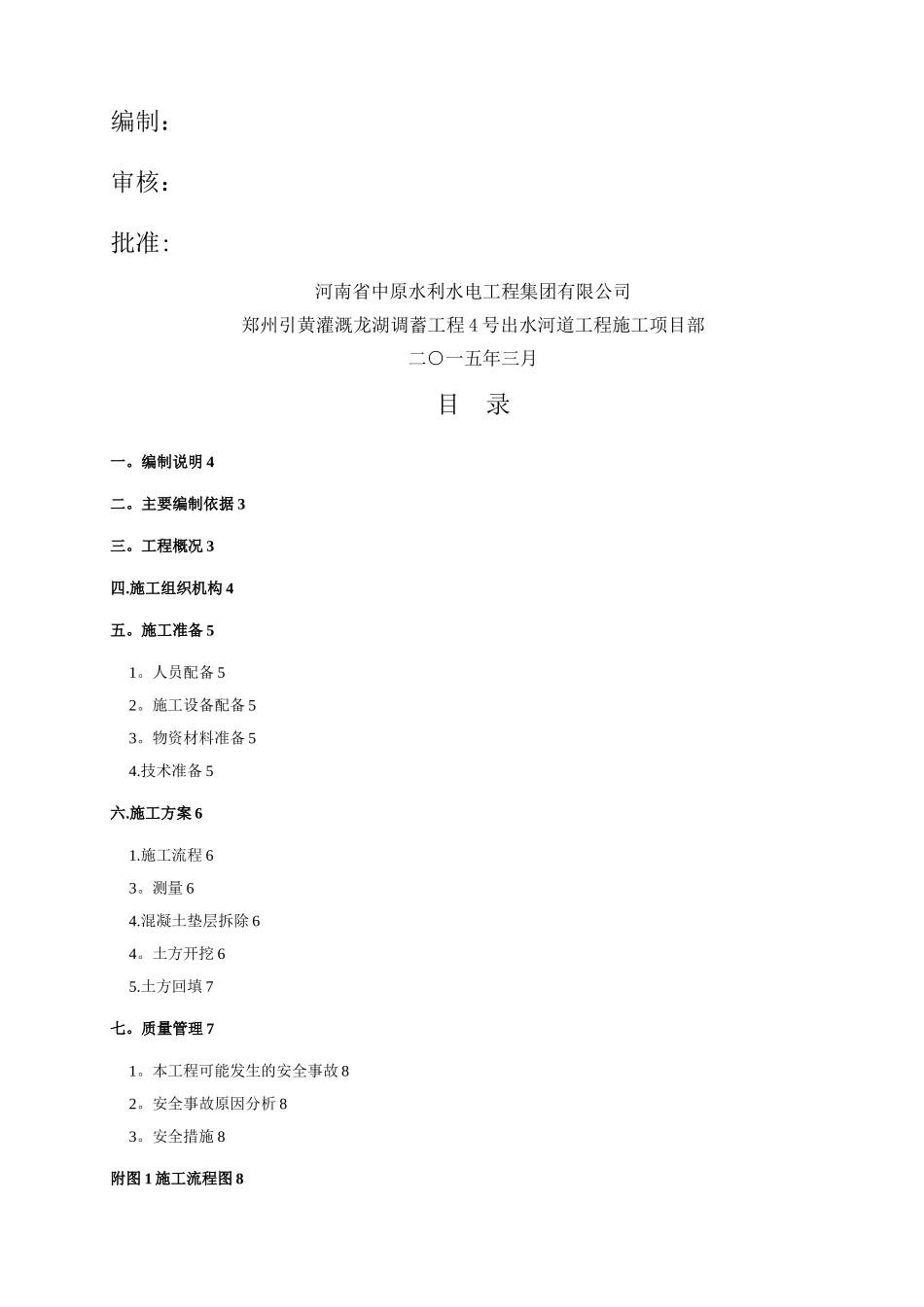

郑州引黄灌溉龙湖调蓄工程4 号出水河道工程桥下穿越交叉施工方案编制:审核:批准:河南省中原水利水电工程集团有限公司郑州引黄灌溉龙湖调蓄工程 4 号出水河道工程施工项目部二○一五年三月目 录一
编制说明 4二
主要编制依据 3三
工程概况 3四
施工组织机构 4五
施工准备 51
人员配备 52
施工设备配备 53
物资材料准备 54
技术准备 5六
施工方案 61
施工流程 63
混凝土垫层拆除 64
土方开挖 65
土方回填 7七
质量管理 71
本工程可能发生的安全事故 82
安全事故原因分析 83
安全措施 8附图 1 施工流程图 8郑州引黄灌溉龙湖调蓄工程 4 号出水河道工程桥下穿越交叉施工方案一
编制说明由于 4 号河道施工现场存在多处立交桥,需要在桥下穿越交叉施工
为了明确其施工方法、确保施工质量与安全,特制定此方案
本方案主要包括桥下交叉施工中的土方开挖和回填,其它作业项目参照已审批的
