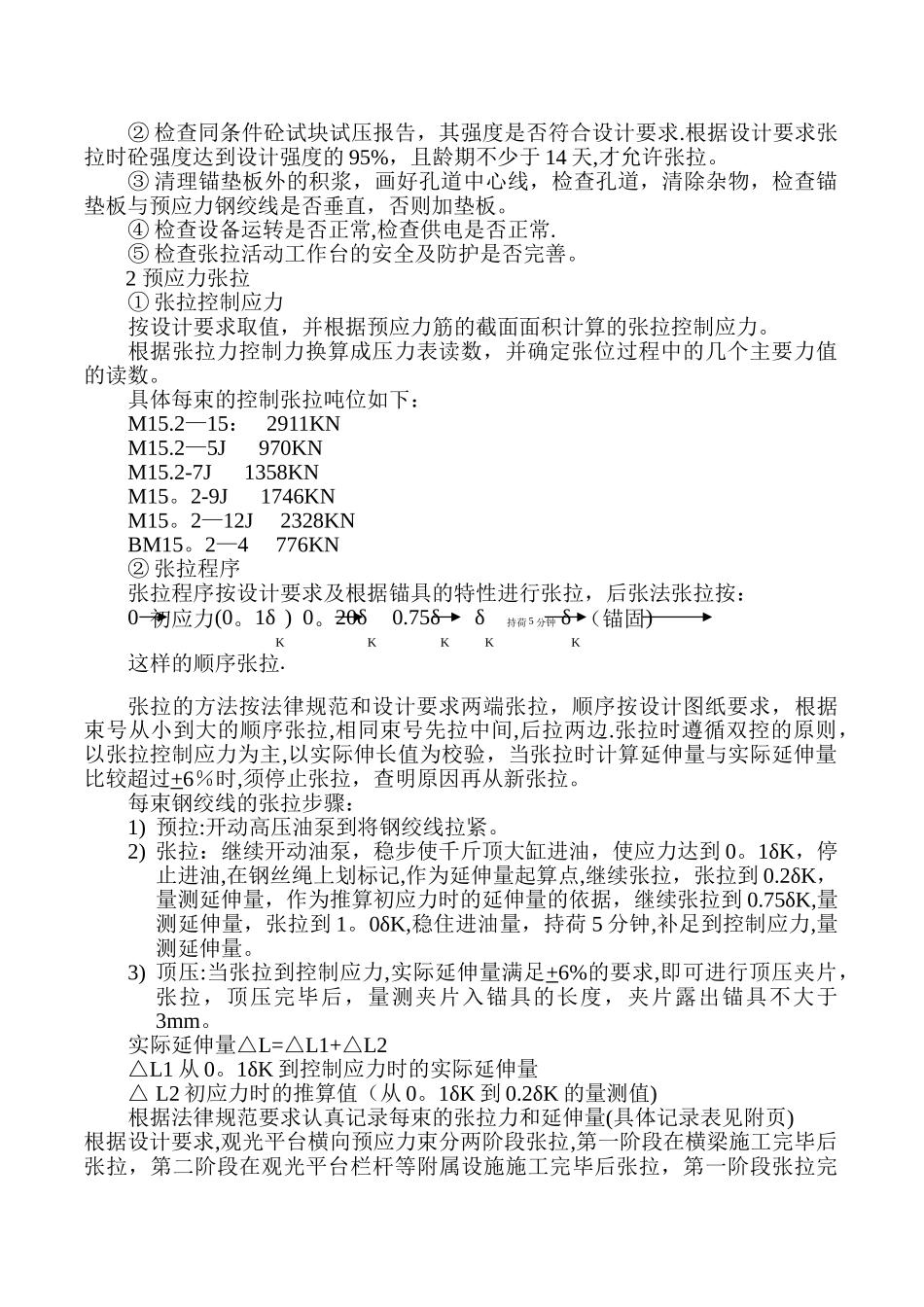

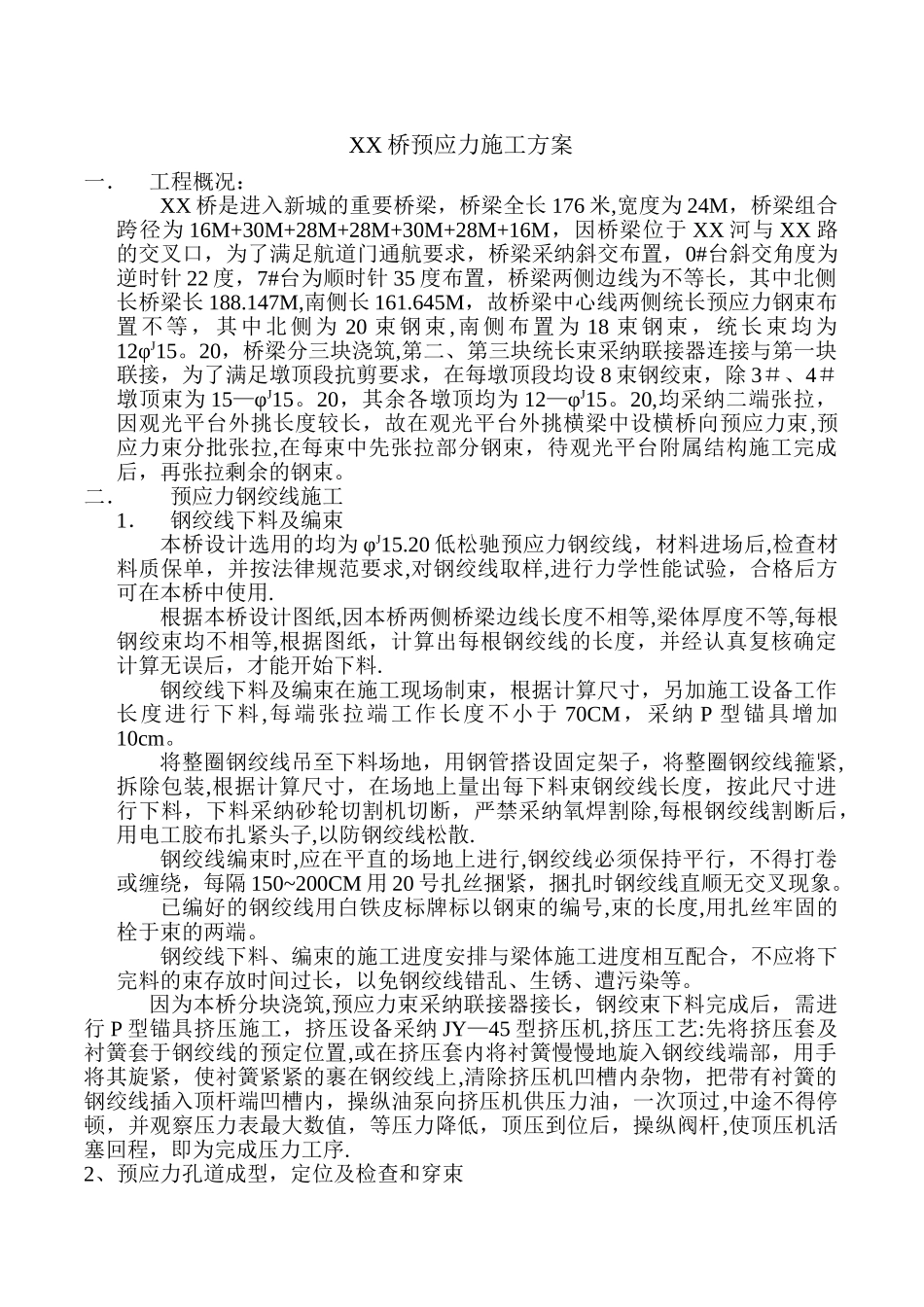

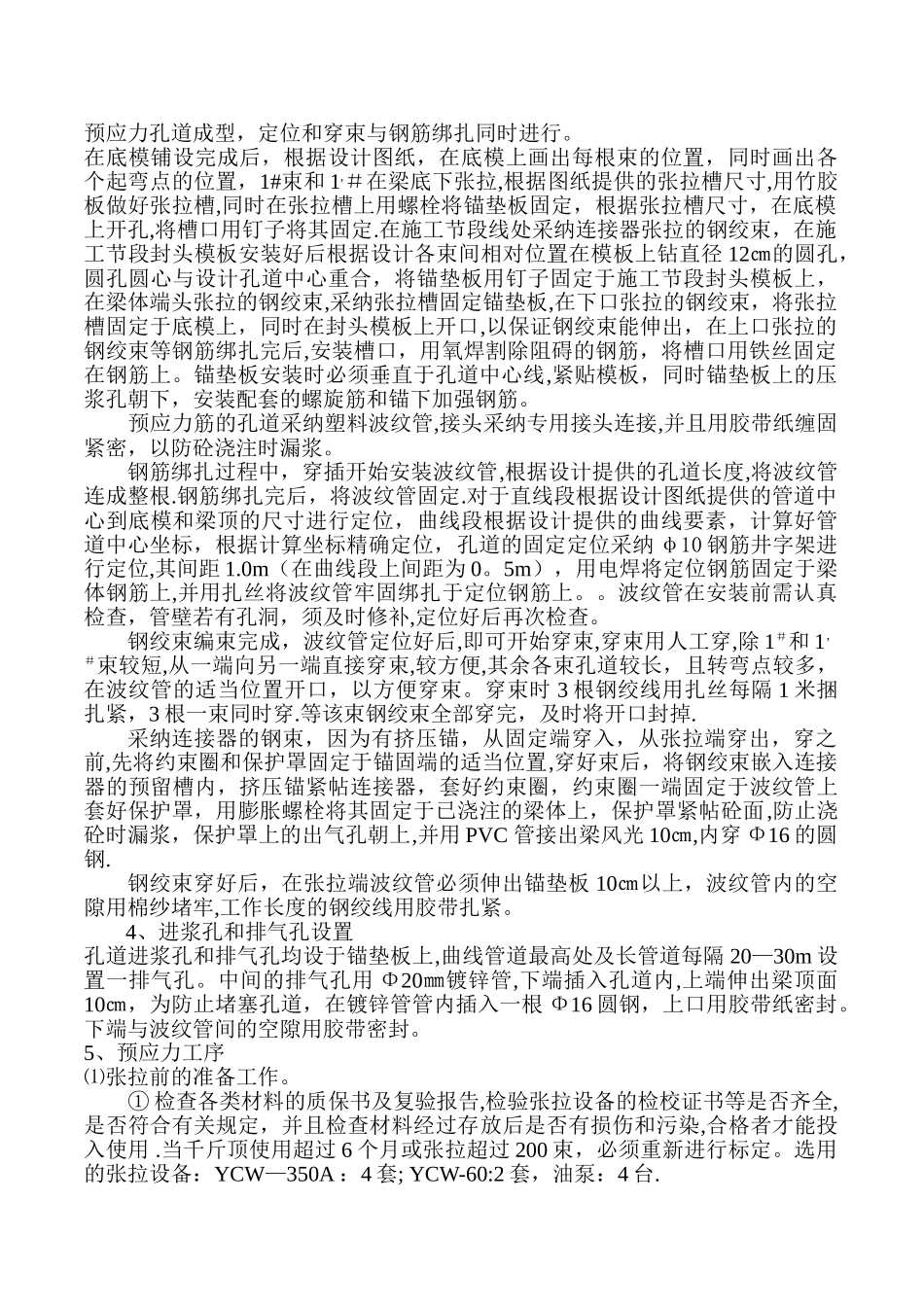

XX 桥预应力施工方案一.工程概况:XX 桥是进入新城的重要桥梁,桥梁全长 176 米,宽度为 24M,桥梁组合跨径为 16M+30M+28M+28M+30M+28M+16M,因桥梁位于 XX 河与 XX 路的交叉口,为了满足航道门通航要求,桥梁采纳斜交布置,0#台斜交角度为逆时针 22 度,7#台为顺时针 35 度布置,桥梁两侧边线为不等长,其中北侧长桥梁长 188
147M,南侧长 161
645M,故桥梁中心线两侧统长预应力钢束布置不等,其中北侧为 20 束钢束 ,南侧布置为 18 束钢束,统长束均为12φJ15
20,桥梁分三块浇筑,第二、第三块统长束采纳联接器连接与第一块联接,为了满足墩顶段抗剪要求,在每墩顶段均设 8 束钢绞束,除 3#、4#墩顶束为 15—φJ15
20,其余各墩顶均为 12—φJ15
20,均采纳二端张拉,因观光平台外挑长度较长,故在观光平台外挑横梁中设横桥向预应力束,预应力束分批张拉,在每束中先张拉部分钢束,待观光平台附属结构施工完成后,再张拉剩余的钢束
二.预应力钢绞线施工1.钢绞线下料及编束本桥设计选用的均为 φJ15
20 低松驰预应力钢绞线,材料进场后,检查材料质保单,并按法律规范要求,对钢绞线取样,进行力学性能试验,合格后方可在本桥中使用
根据本桥设计图纸,因本桥两侧桥梁边线长度不相等,梁体厚度不等,每根钢绞束均不相等,根据图纸,计算出每根钢绞线的长度,并经认真复核确定计算无误后,才能开始下料
钢绞线下料及编束在施工现场制束,根据计算尺寸,另加施工设备工作长度进行下料,每端张拉端工作长度不小于 70CM,采纳 P 型锚具增加10cm
将整圈钢绞线吊至下料场地,用钢管搭设固定架子,将整圈钢绞线箍紧,拆除包装,根据计算尺寸,在场地上量出每下料束钢绞线长度,按此尺寸进行下料,下料采纳砂轮切割机切断,严禁采纳氧焊割除,每根钢绞线割断后,用
