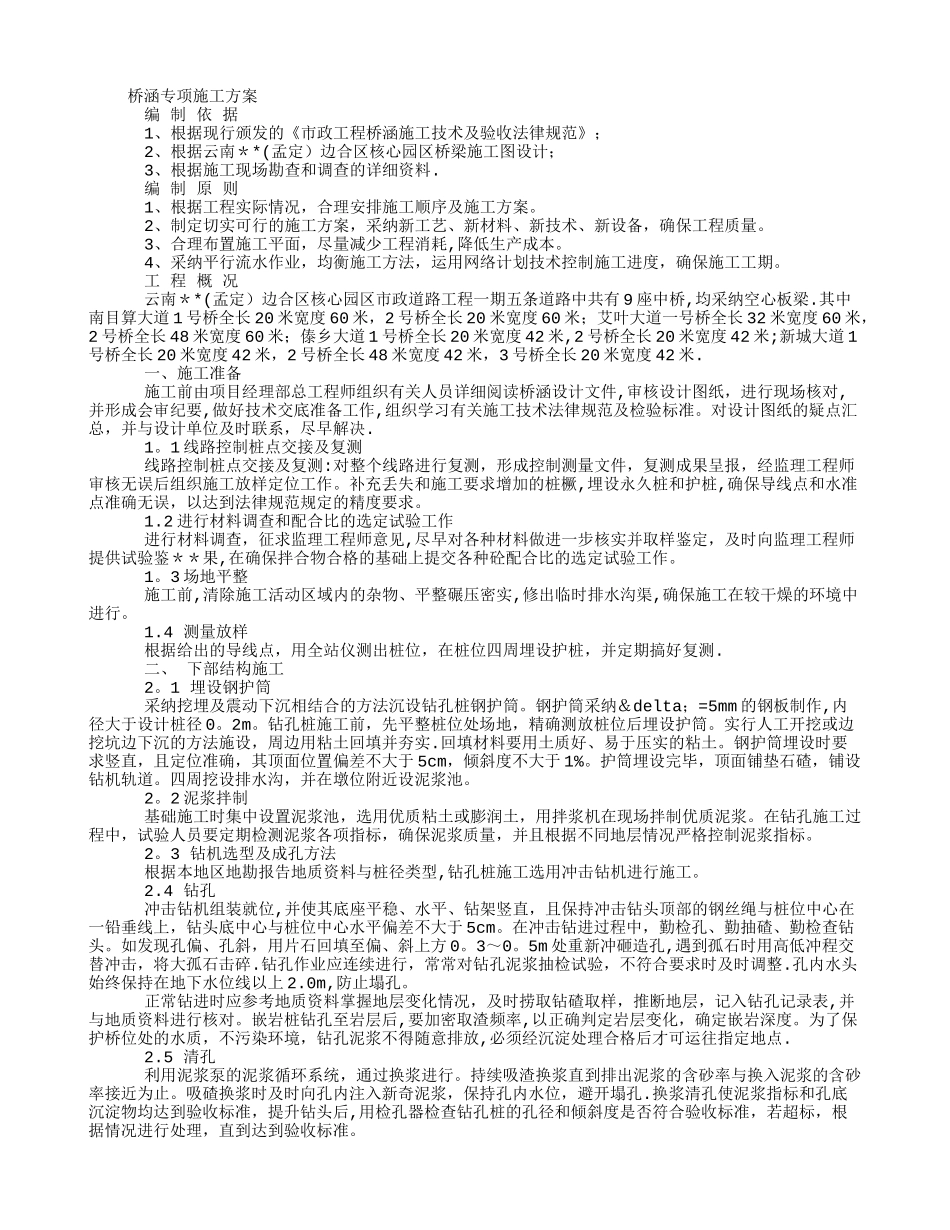

桥涵专项施工方案 编 制 依 据1、根据现行颁发的《市政工程桥涵施工技术及验收法律规范》;2、根据云南**(孟定)边合区核心园区桥梁施工图设计;3、根据施工现场勘查和调查的详细资料. 编 制 原 则1、根据工程实际情况,合理安排施工顺序及施工方案。2、制定切实可行的施工方案,采纳新工艺、新材料、新技术、新设备,确保工程质量。3、合理布置施工平面,尽量减少工程消耗,降低生产成本。4、采纳平行流水作业,均衡施工方法,运用网络计划技术控制施工进度,确保施工工期。 工 程 概 况云南**(孟定)边合区核心园区市政道路工程一期五条道路中共有 9 座中桥,均采纳空心板梁.其中南目算大道 1 号桥全长 20 米宽度 60 米,2 号桥全长 20 米宽度 60 米;艾叶大道一号桥全长 32 米宽度 60 米,2 号桥全长 48 米宽度 60 米;傣乡大道 1 号桥全长 20 米宽度 42 米,2 号桥全长 20 米宽度 42 米;新城大道 1号桥全长 20 米宽度 42 米,2 号桥全长 48 米宽度 42 米,3 号桥全长 20 米宽度 42 米.一、施工准备施工前由项目经理部总工程师组织有关人员详细阅读桥涵设计文件,审核设计图纸,进行现场核对,并形成会审纪要,做好技术交底准备工作,组织学习有关施工技术法律规范及检验标准。对设计图纸的疑点汇总,并与设计单位及时联系,尽早解决.1。1 线路控制桩点交接及复测线路控制桩点交接及复测:对整个线路进行复测,形成控制测量文件,复测成果呈报,经监理工程师审核无误后组织施工放样定位工作。补充丢失和施工要求增加的桩橛,埋设永久桩和护桩,确保导线点和水准点准确无误,以达到法律规范规定的精度要求。1.2 进行材料调查和配合比的选定试验工作进行材料调查,征求监理工程师意见,尽早对各种材料做进一步核实并取样鉴定,及时向监理工程师提供试验鉴**果,在确保拌合物合格的基础上提交各种砼配合比的选定试验工作。1。3 场地平整施工前,清除施工活动区域内的杂物、平整碾压密实,修出临时排水沟渠,确保施工在较干燥的环境中进行。1.4 测量放样根据给出的导线点,用全站仪测出桩位,在桩位四周埋设护桩,并定期搞好复测. 二、 下部结构施工2。1 埋设钢护筒采纳挖埋及震动下沉相结合的方法沉设钻孔桩钢护筒。钢护筒采纳δ=5mm 的钢板制作,内径大于设计桩径 0。2m。钻孔桩施工前,先平整桩位处场地,精确测放桩位后埋设护筒。实行人工开挖或边挖坑边下沉的方法施设,周边...
