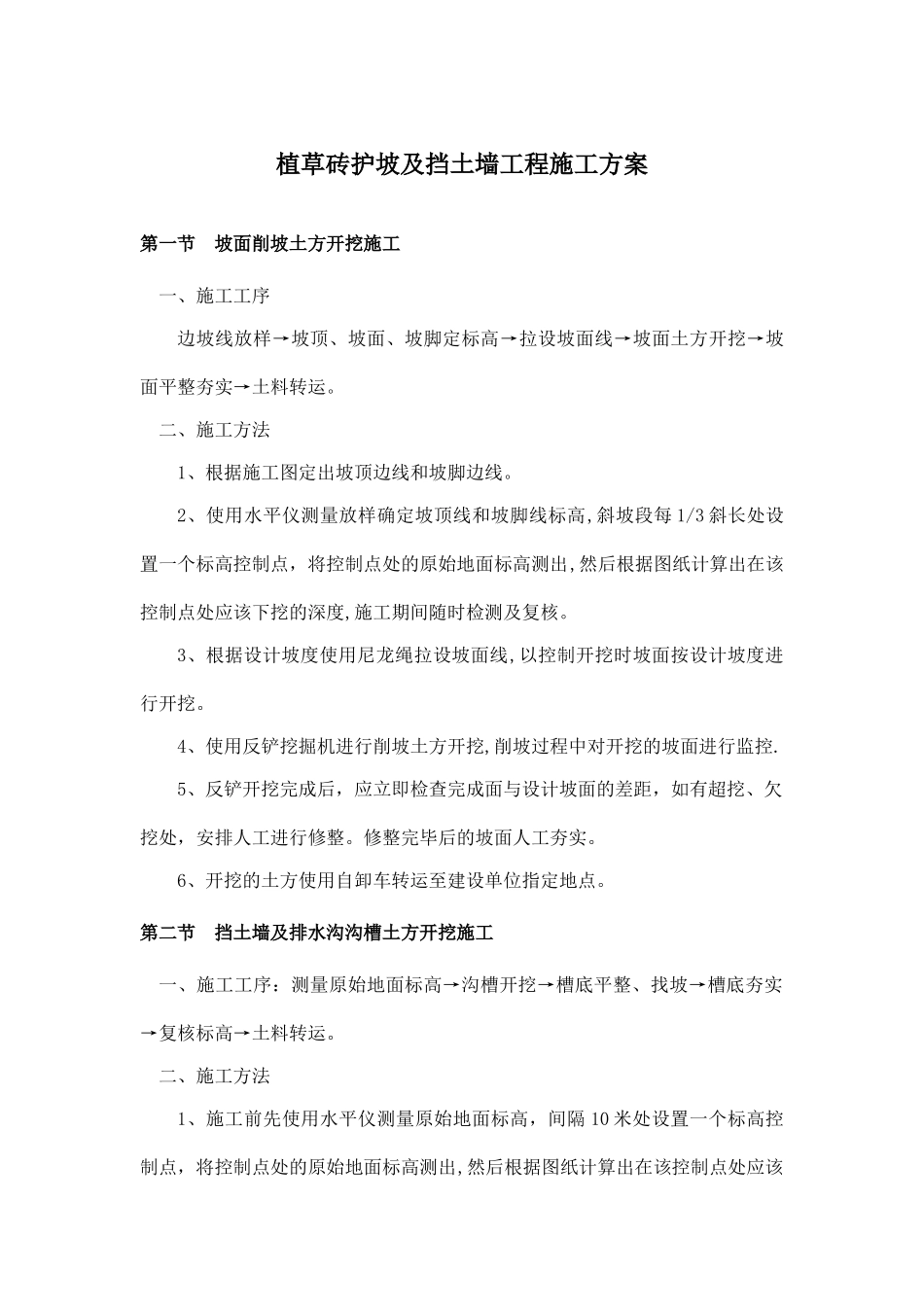

植草砖护坡及挡土墙工程施工方案第一节 坡面削坡土方开挖施工一、施工工序边坡线放样→坡顶、坡面、坡脚定标高→拉设坡面线→坡面土方开挖→坡面平整夯实→土料转运
二、施工方法 1、根据施工图定出坡顶边线和坡脚边线
2、使用水平仪测量放样确定坡顶线和坡脚线标高,斜坡段每 1/3 斜长处设置一个标高控制点,将控制点处的原始地面标高测出,然后根据图纸计算出在该控制点处应该下挖的深度,施工期间随时检测及复核
3、根据设计坡度使用尼龙绳拉设坡面线,以控制开挖时坡面按设计坡度进行开挖
4、使用反铲挖掘机进行削坡土方开挖,削坡过程中对开挖的坡面进行监控
5、反铲开挖完成后,应立即检查完成面与设计坡面的差距,如有超挖、欠挖处,安排人工进行修整
修整完毕后的坡面人工夯实
6、开挖的土方使用自卸车转运至建设单位指定地点

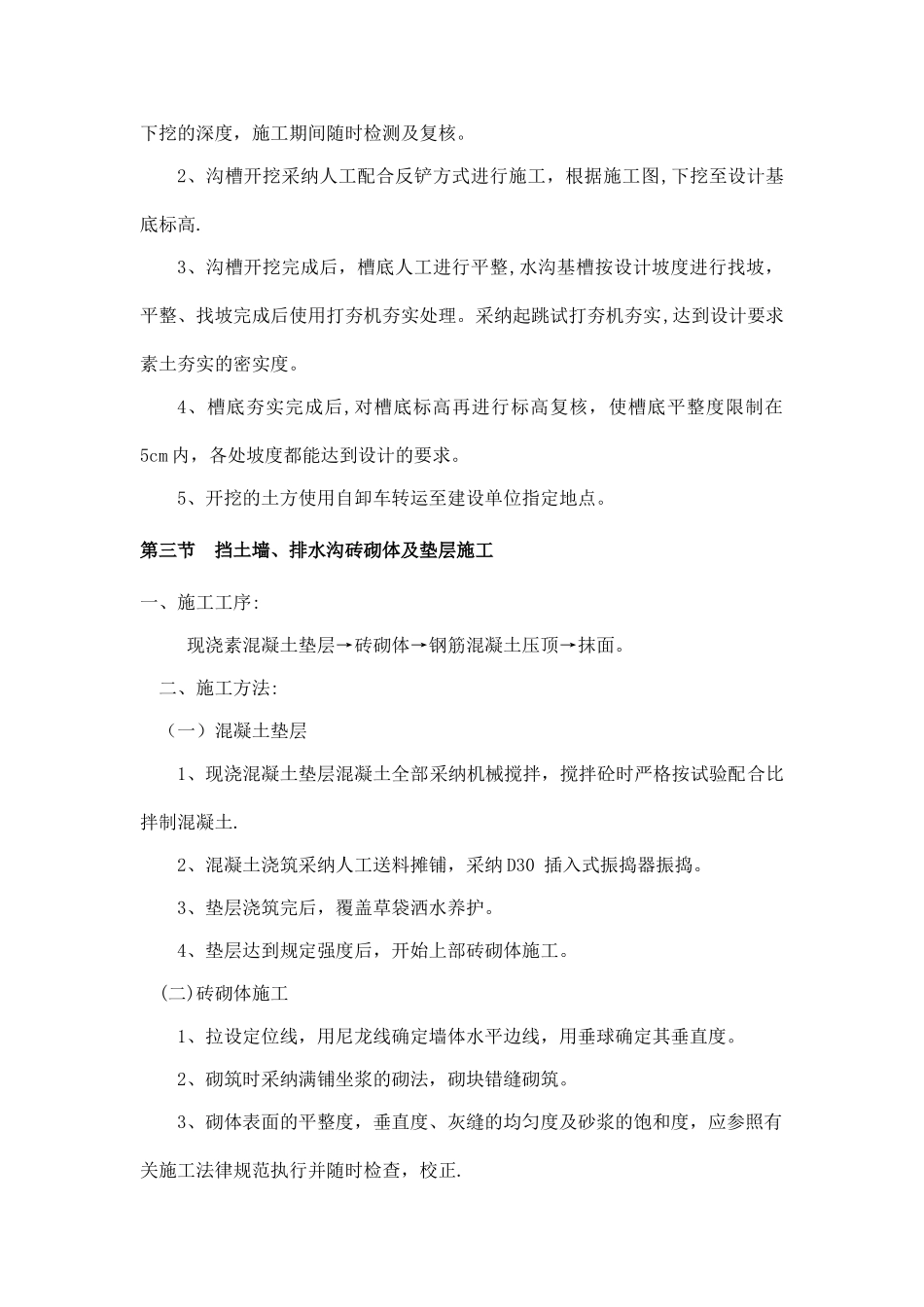

第二节 挡土墙及排水沟沟槽土方开挖施工一、施工工序:测量原始地面标高→沟槽开挖→槽底平整、找坡→槽底夯实→复核标高→土料转运
二、施工方法1、施工前先使用水平仪测量原始地面标高,间隔 10 米处设置一个标高控制点,将控制点处的原始地面标高测出,然后根据图纸计算出在该控制点处应该下挖的深度,施工期间随时检测及复核
2、沟槽开挖采纳人工配合反铲方式进行施工,根据施工图,下挖至设计基底标高
3、沟槽开挖完成后,槽底人工进行平整,水沟基槽按设计坡度进行找坡,平整、找坡完成后使用打夯机夯实处理
采纳起跳试打夯机夯实,达到设计要求素土夯实的密实度
4、槽底夯实完成后,对槽底标高再进行标高复核,使槽底平整度限制在5cm 内,各处坡度都能达到设计的要求
5、开挖的土方使用自卸车转运至建设单位指定地点
第三节 挡土墙、排水沟砖砌体及垫层施工一、施工工序:现浇素混凝土垫层→砖砌体→钢筋混凝土压顶→抹面
二、施工方法:(一)混凝土垫层1、现浇混凝土垫层混凝土全部采纳机械搅拌,搅拌砼时严格按试验配合比拌
