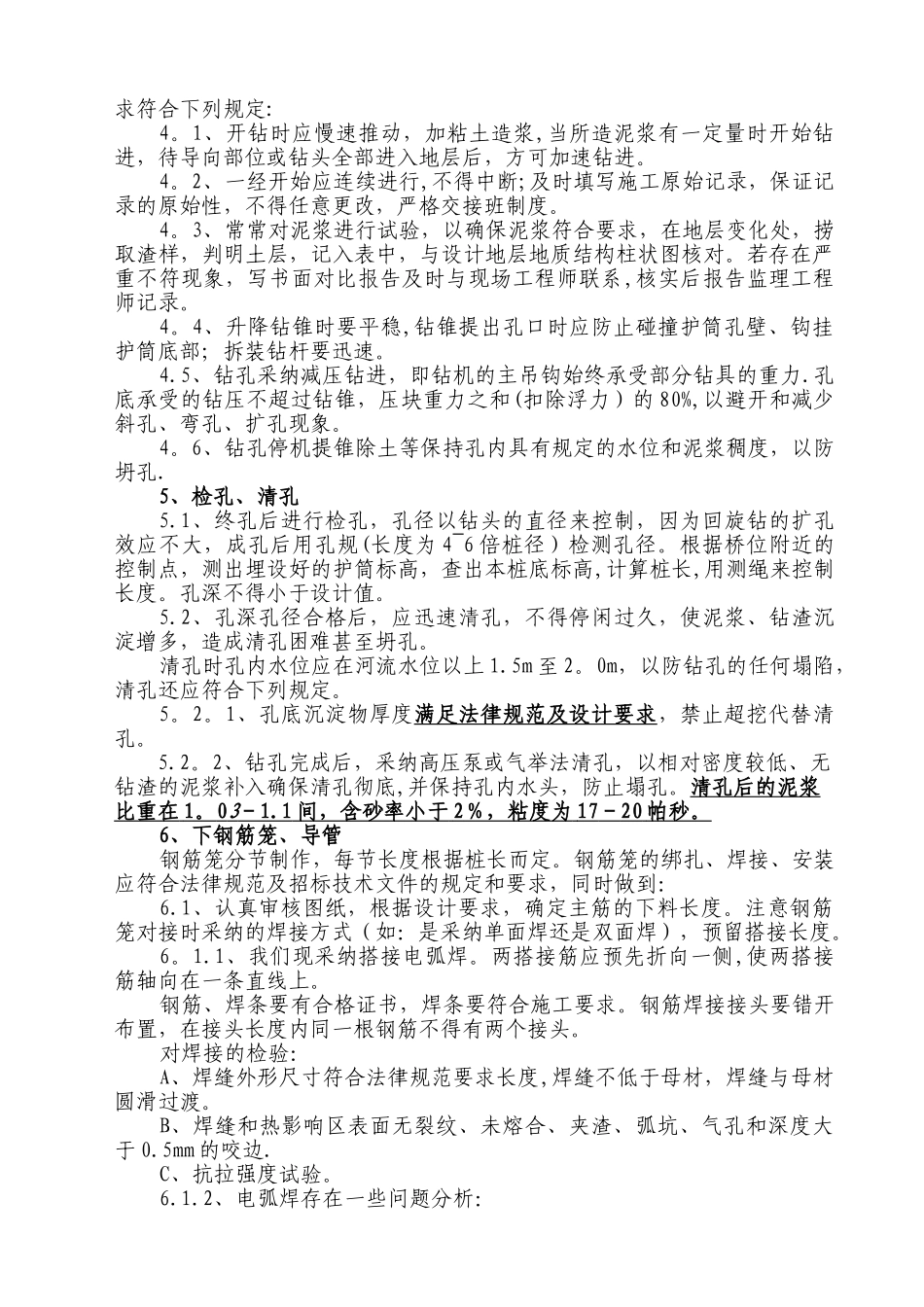

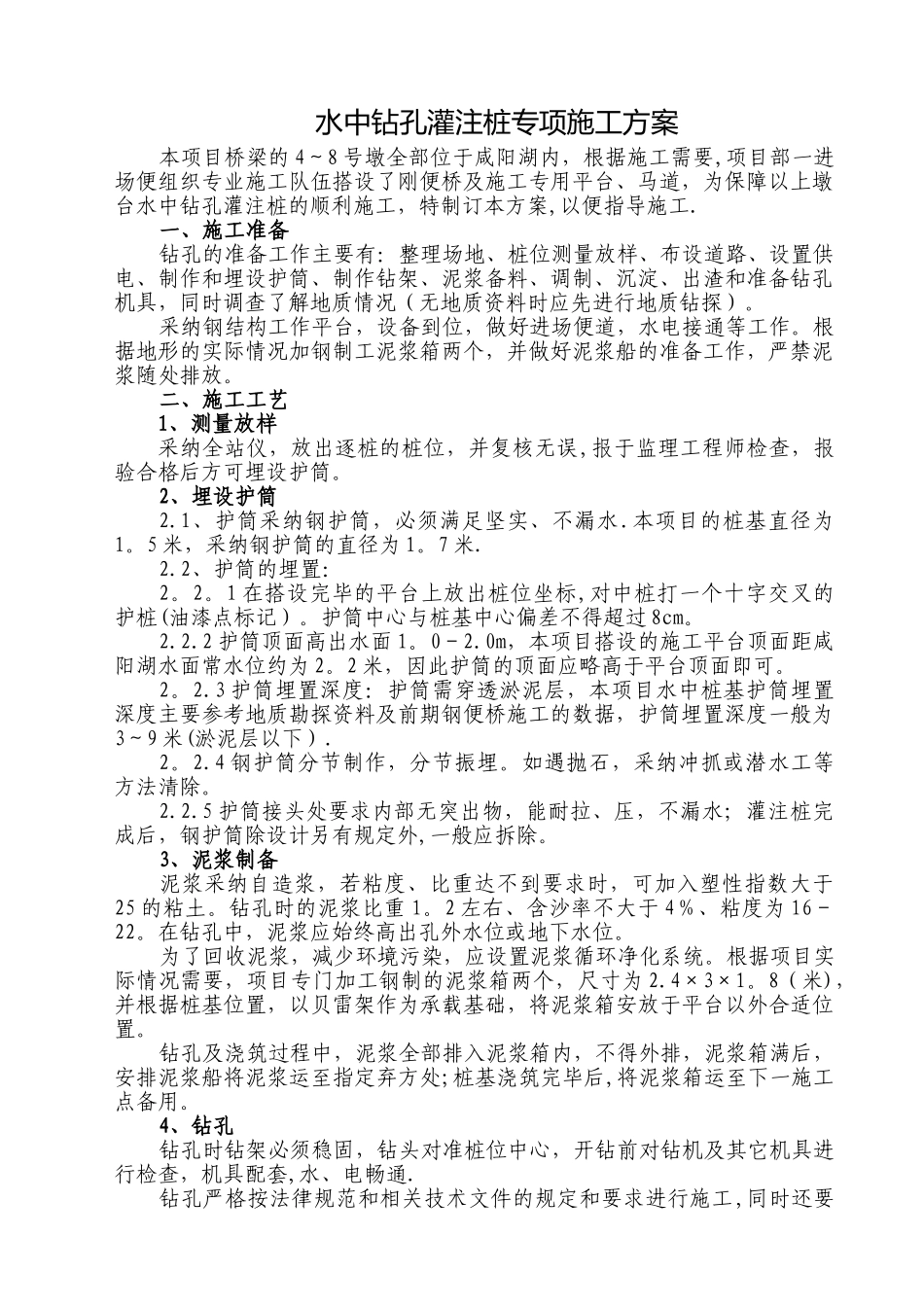

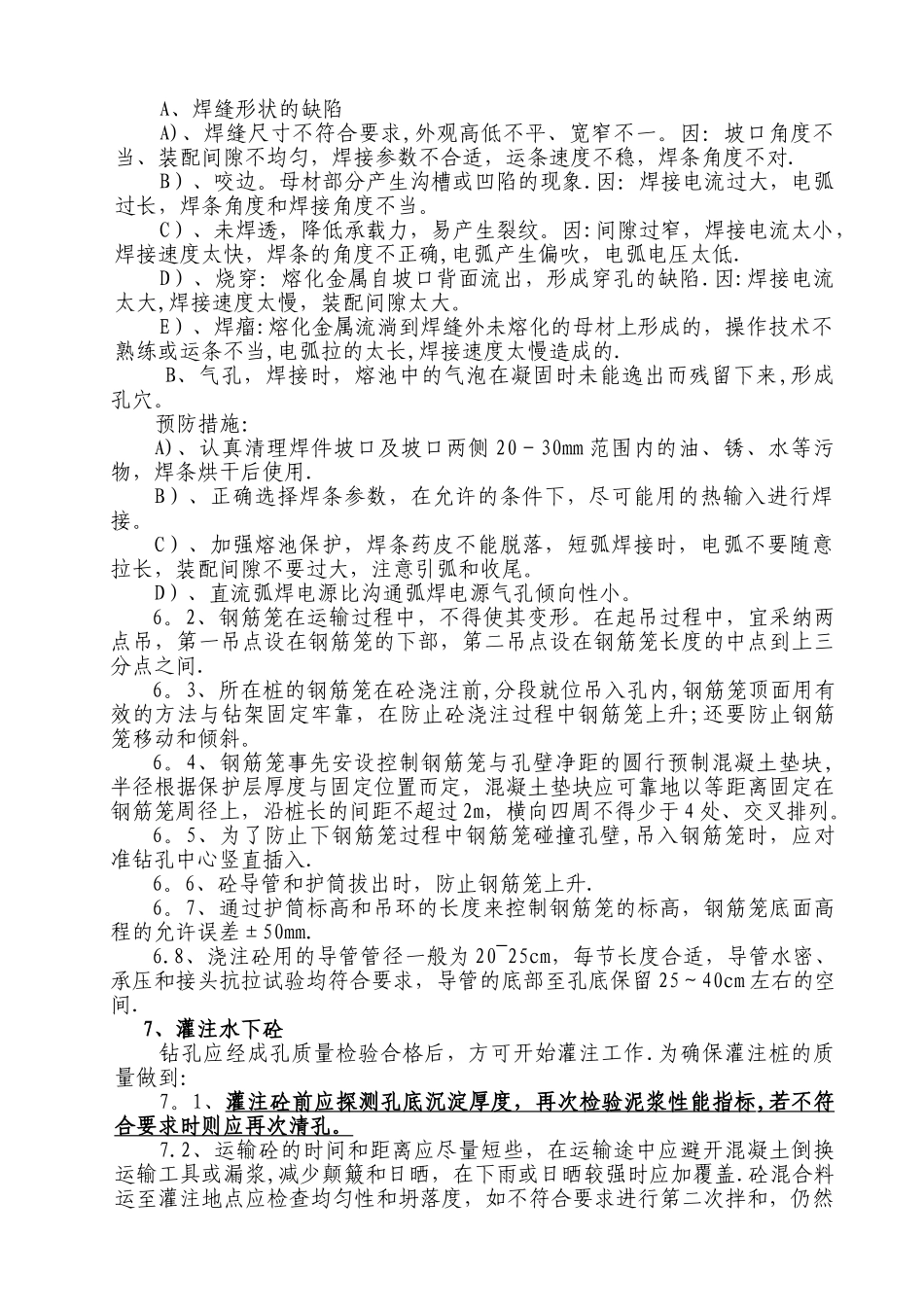

水中钻孔灌注桩专项施工方案本项目桥梁的 4~8 号墩全部位于咸阳湖内,根据施工需要,项目部一进场便组织专业施工队伍搭设了刚便桥及施工专用平台、马道,为保障以上墩台水中钻孔灌注桩的顺利施工,特制订本方案,以便指导施工
一、施工准备钻孔的准备工作主要有:整理场地、桩位测量放样、布设道路、设置供电、制作和埋设护筒、制作钻架、泥浆备料、调制、沉淀、出渣和准备钻孔机具,同时调查了解地质情况(无地质资料时应先进行地质钻探)
采纳钢结构工作平台,设备到位,做好进场便道,水电接通等工作
根据地形的实际情况加钢制工泥浆箱两个,并做好泥浆船的准备工作,严禁泥浆随处排放
二、施工工艺1、测量放样采纳全站仪,放出逐桩的桩位,并复核无误,报于监理工程师检查,报验合格后方可埋设护筒
2、埋设护筒2
1、护筒采纳钢护筒,必须满足坚实、不漏水
本项目的桩基直径为1
5 米,采纳钢护筒的直径为 1
2、护筒的埋置:2
1 在搭设完毕的平台上放出桩位坐标,对中桩打一个十字交叉的护桩(油漆点标记)
护筒中心与桩基中心偏差不得超过 8cm
2 护筒顶面高出水面 1
0m,本项目搭设的施工平台顶面距咸阳湖水面常水位约为 2
2 米,因此护筒的顶面应略高于平台顶面即可
3 护筒埋置深度:护筒需穿透淤泥层,本项目水中桩基护筒埋置深度主要参考地质勘探资料及前期钢便桥施工的数据,护筒埋置深度一般为3~9 米(淤泥层以下)
4 钢护筒分节制作,分节振埋
如遇抛石,采纳冲抓或潜水工等方法清除
5 护筒接头处要求内部无突出物,能耐拉、压,不漏水;灌注桩完成后,钢护筒除设计另有规定外,一般应拆除
3、泥浆制备泥浆采纳自造浆,若粘度、比重达不到要求时,可加入塑性指数大于25 的粘土
钻孔时的泥浆比重 1
2 左右、含沙率不大于 4%、粘度为 16-22
在钻孔中,泥浆应始终高出
