水利镇水利工作汇报材料

水利镇水利工作汇报材料_第1页
1/4
水利镇水利工作汇报材料_第2页
2/4
水利镇水利工作汇报材料_第3页
3/4

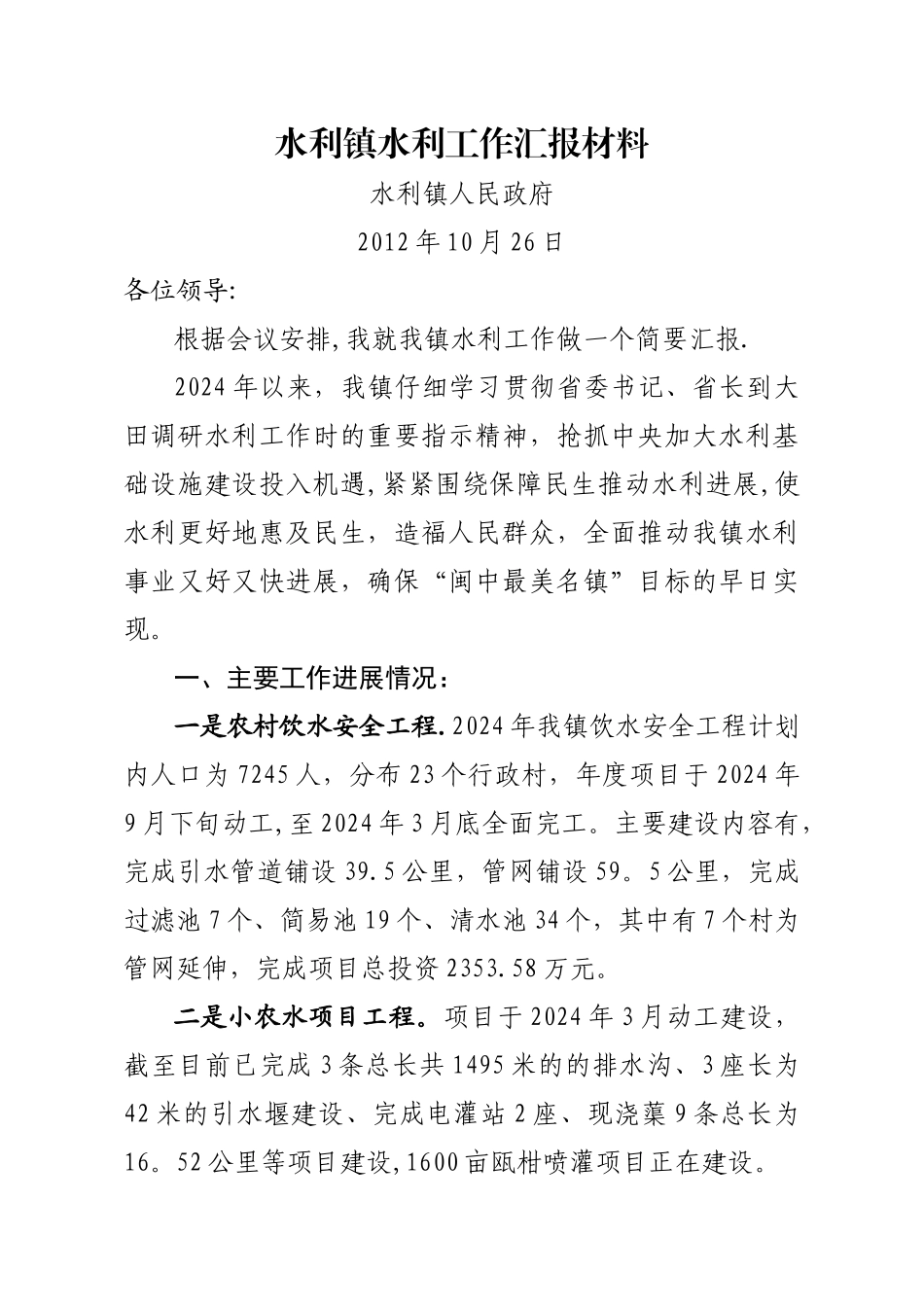

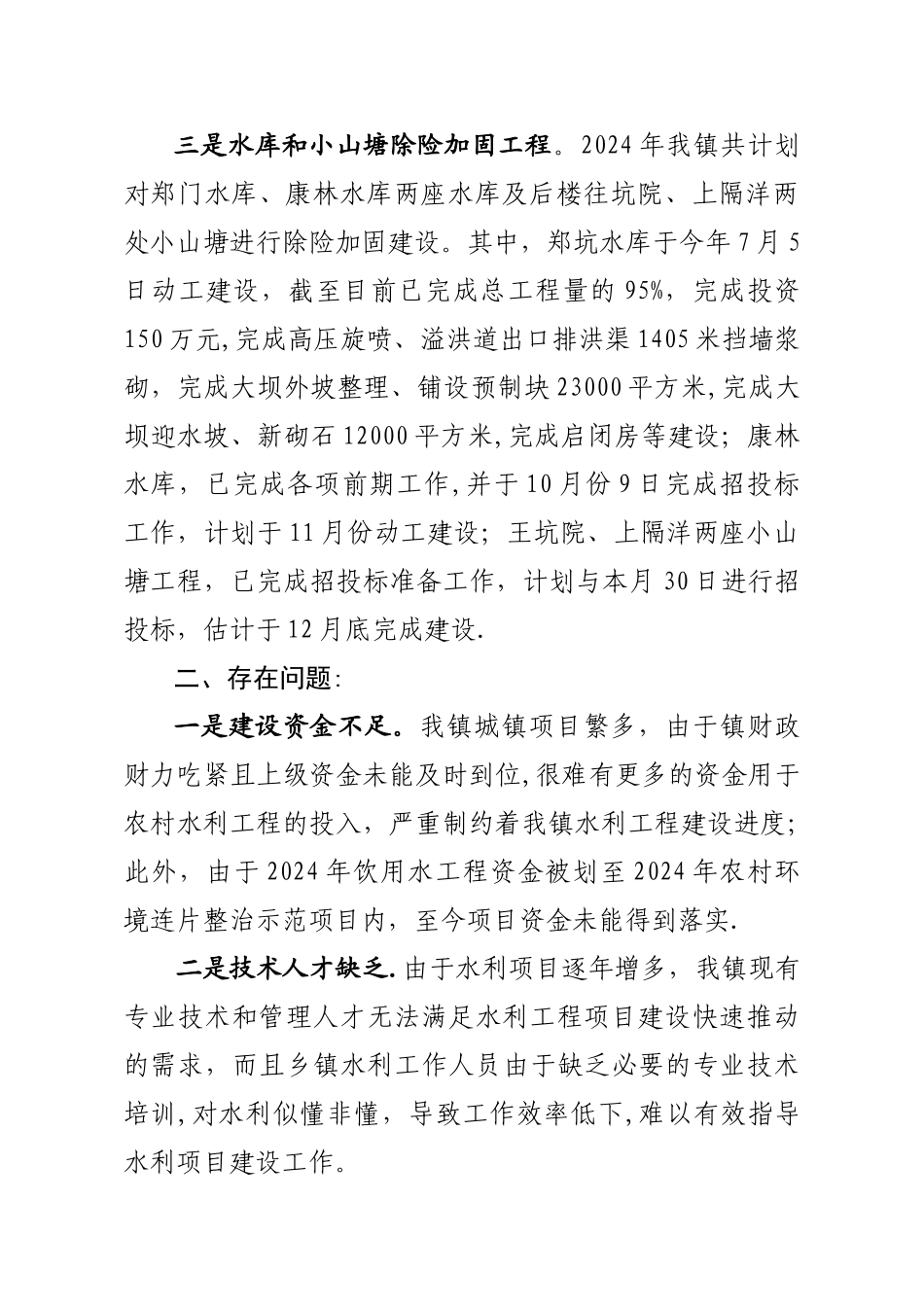

水利镇水利工作汇报材料水利镇人民政府2012 年 10 月 26 日各位领导:根据会议安排,我就我镇水利工作做一个简要汇报.2024 年以来,我镇仔细学习贯彻省委书记、省长到大田调研水利工作时的重要指示精神,抢抓中央加大水利基础设施建设投入机遇,紧紧围绕保障民生推动水利进展,使水利更好地惠及民生,造福人民群众,全面推动我镇水利事业又好又快进展,确保“闽中最美名镇”目标的早日实现。一、主要工作进展情况:一是农村饮水安全工程.2024 年我镇饮水安全工程计划内人口为 7245 人,分布 23 个行政村,年度项目于 2024 年9 月下旬动工,至 2024 年 3 月底全面完工。主要建设内容有,完成引水管道铺设 39.5 公里,管网铺设 59。5 公里,完成过滤池 7 个、简易池 19 个、清水池 34 个,其中有 7 个村为管网延伸,完成项目总投资 2353.58 万元。二是小农水项目工程。项目于 2024 年 3 月动工建设,截至目前已完成 3 条总长共 1495 米的的排水沟、3 座长为42 米的引水堰建设、完成电灌站 2 座、现浇蕖 9 条总长为16。52 公里等项目建设,1600 亩瓯柑喷灌项目正在建设。三是水库和小山塘除险加固工程。2024 年我镇共计划对郑门水库、康林水库两座水库及后楼往坑院、上隔洋两处小山塘进行除险加固建设。其中,郑坑水库于今年 7 月 5日动工建设,截至目前已完成总工程量的 95%,完成投资150 万元,完成高压旋喷、溢洪道出口排洪渠 1405 米挡墙浆砌,完成大坝外坡整理、铺设预制块 23000 平方米,完成大坝迎水坡、新砌石 12000 平方米,完成启闭房等建设;康林水库,已完成各项前期工作,并于 10 月份 9 日完成招投标工作,计划于 11 月份动工建设;王坑院、上隔洋两座小山塘工程,已完成招投标准备工作,计划与本月 30 日进行招投标,估计于 12 月底完成建设.二、存在问题:一是建设资金不足。我镇城镇项目繁多,由于镇财政财力吃紧且上级资金未能及时到位,很难有更多的资金用于农村水利工程的投入,严重制约着我镇水利工程建设进度;此外,由于 2024 年饮用水工程资金被划至 2024 年农村环境连片整治示范项目内,至今项目资金未能得到落实.二是技术人才缺乏.由于水利项目逐年增多,我镇现有专业技术和管理人才无法满足水利工程项目建设快速推动的需求,而且乡镇水利工作人员由于缺乏必要的专业技术培训,对水利似懂非懂,导致工作效率低下,难以有效指导水利项目建设工作。三是建设进程...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水利镇水利工作汇报材料

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
