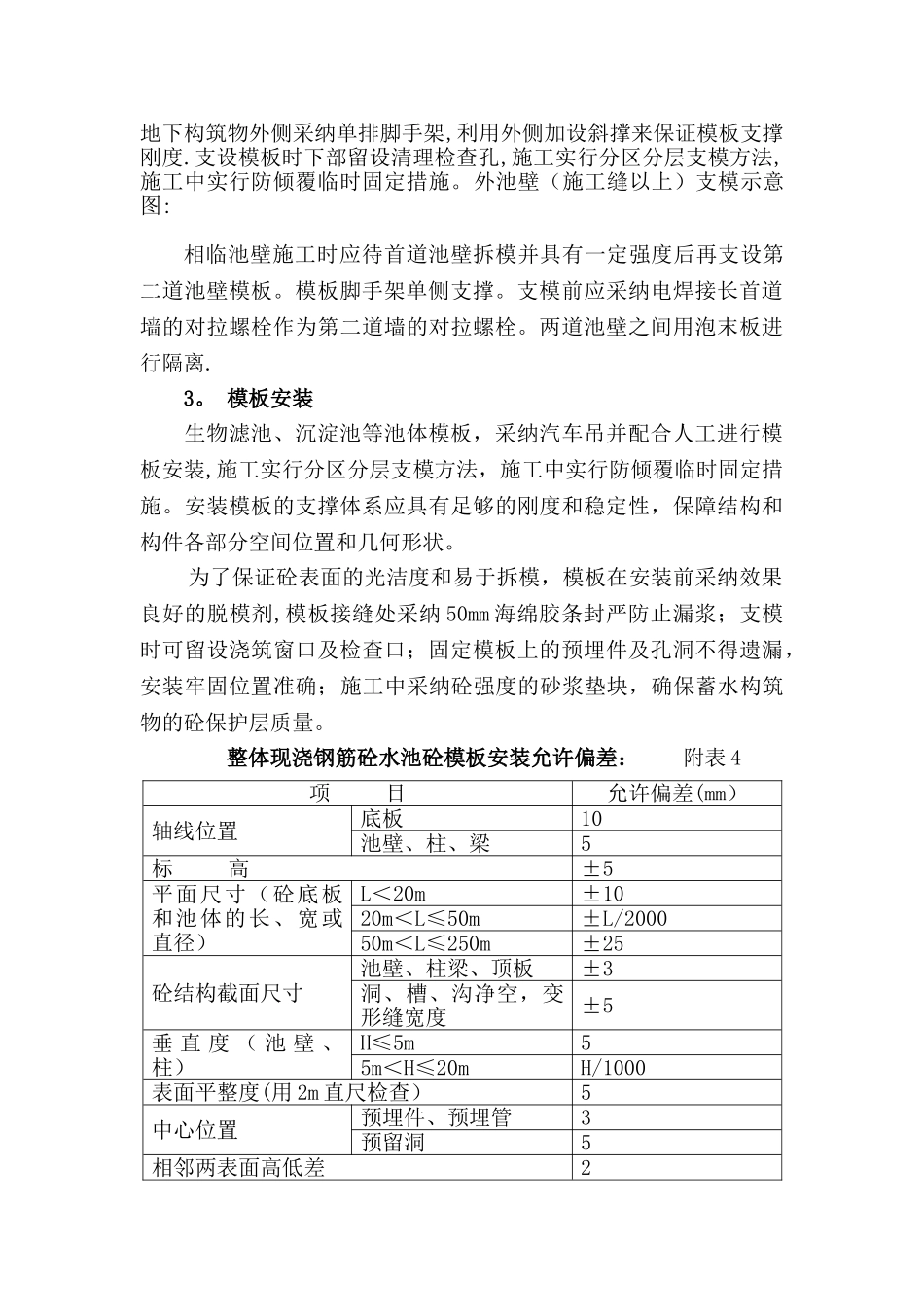

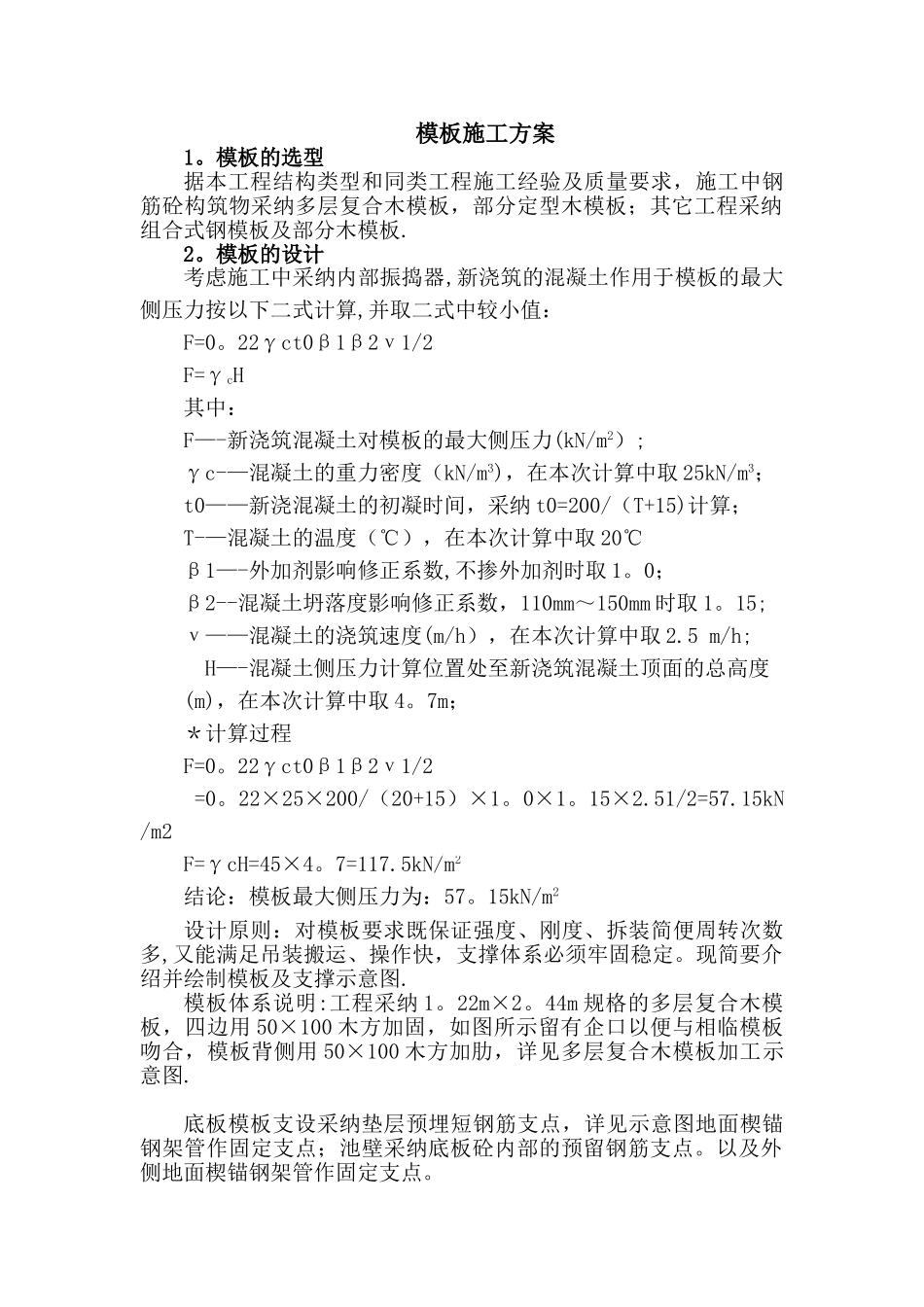

模板施工方案1。模板的选型据本工程结构类型和同类工程施工经验及质量要求,施工中钢筋砼构筑物采纳多层复合木模板,部分定型木模板;其它工程采纳组合式钢模板及部分木模板.2。模板的设计考虑施工中采纳内部振捣器,新浇筑的混凝土作用于模板的最大侧压力按以下二式计算,并取二式中较小值:F=0。22γct0β1β2ν1/2F=γcH其中:F—-新浇筑混凝土对模板的最大侧压力(kN/m2);γc-—混凝土的重力密度(kN/m3),在本次计算中取 25kN/m3;t0——新浇混凝土的初凝时间,采纳 t0=200/(T+15)计算;T-—混凝土的温度(℃),在本次计算中取 20℃β1—-外加剂影响修正系数,不掺外加剂时取 1。0;β2--混凝土坍落度影响修正系数,110mm~150mm 时取 1。15;ν——混凝土的浇筑速度(m/h),在本次计算中取 2.5 m/h;H—-混凝土侧压力计算位置处至新浇筑混凝土顶面的总高度(m),在本次计算中取 4。7m;*计算过程F=0。22γct0β1β2ν1/2 =0。22×25×200/(20+15)×1。0×1。15×2.51/2=57.15kN/m2F=γcH=45×4。7=117.5kN/m2结论:模板最大侧压力为:57。15kN/m2设计原则:对模板要求既保证强度、刚度、拆装简便周转次数多,又能满足吊装搬运、操作快,支撑体系必须牢固稳定。现简要介绍并绘制模板及支撑示意图.模板体系说明:工程采纳 1。22m×2。44m 规格的多层复合木模板,四边用 50×100 木方加固,如图所示留有企口以便与相临模板吻合,模板背侧用 50×100 木方加肋,详见多层复合木模板加工示意图.底板模板支设采纳垫层预埋短钢筋支点,详见示意图地面楔锚钢架管作固定支点;池壁采纳底板砼内部的预留钢筋支点。以及外侧地面楔锚钢架管作固定支点。池壁两侧模板采纳横纵双层钢架管做横纵楞,并用带橡胶堵头的止水对拉螺栓紧固,详见对拉止水螺栓示意图。池壁模板支撑体系:地上构筑物采纳双排脚手架加人字斜撑,地下构筑物外侧采纳单排脚手架,利用外侧加设斜撑来保证模板支撑刚度.支设模板时下部留设清理检查孔,施工实行分区分层支模方法,施工中实行防倾覆临时固定措施。外池壁(施工缝以上)支模示意图:相临池壁施工时应待首道池壁拆模并具有一定强度后再支设第二道池壁模板。模板脚手架单侧支撑。支模前应采纳电焊接长首道墙的对拉螺栓作为第二道墙的对拉螺栓。两道池壁之间用泡末板进行隔离.3。 模板安装生物滤池、沉淀池等池体模板,采纳汽车吊并配合人工进行模板安装,施工实行分区分层支模方法,施工中实行防倾覆临时固定措施。安...
