一、编制说明XX 工程目,属垃圾余热发电建设工程,需要新增各类泵,为了正确指导泵的安装施工,保证安装质量,特编制此方案

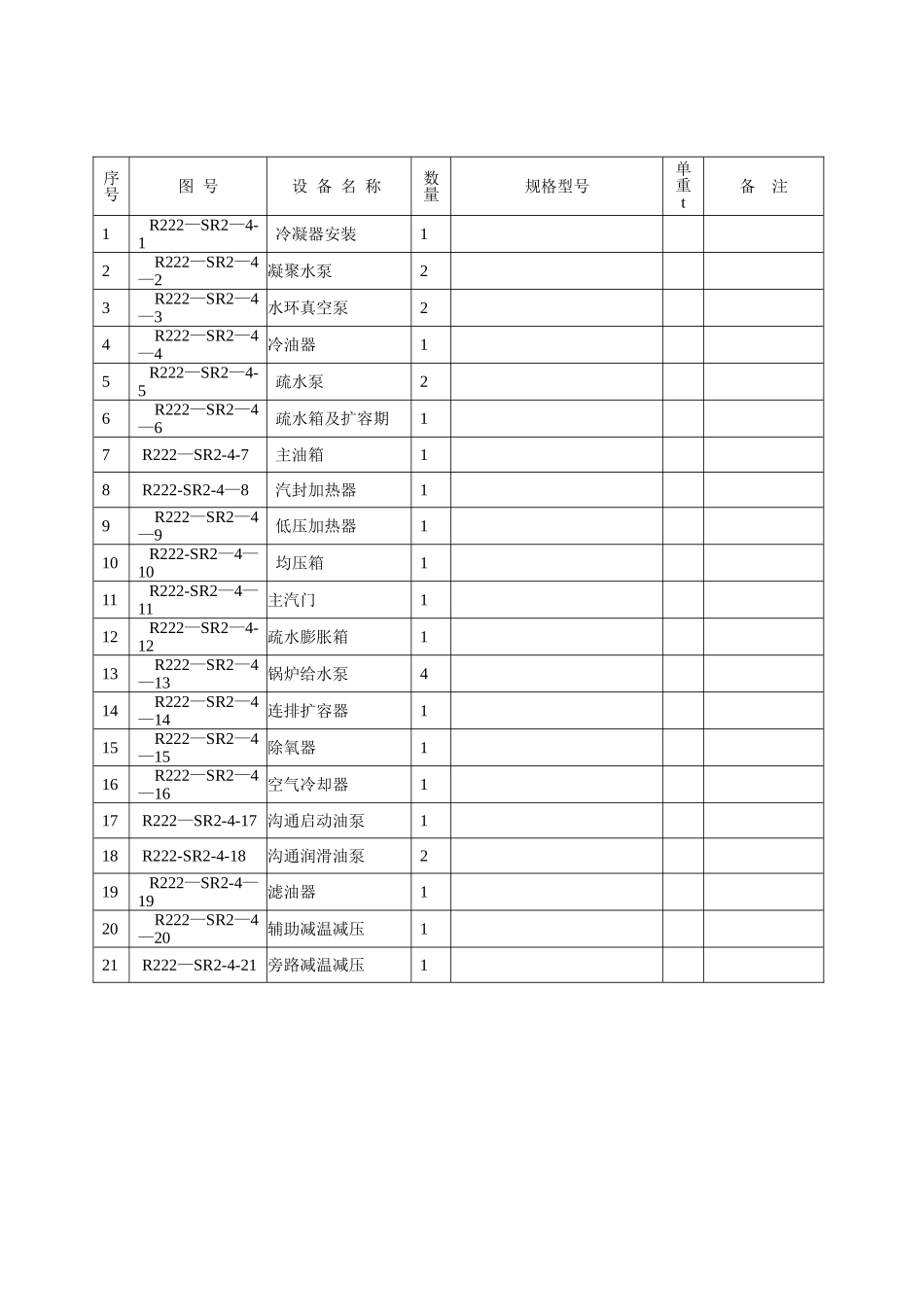

二、编制依据1、《设备一览表(泵类)》(图号 R222—SR2—4—M)2、《机械设备安装工程施工及验收通用法律规范》 GB50231—20243、《压缩机、风机、泵安装工程施工及验收法律规范》GB50278-2024三、工程概况新建工程共计 XX 台设备,具体形式见下表:设备一览表(泵类)序号图 号设 备 名 称数 量规格型号单重t备 注1 R222—SR2—4-1冷凝器安装12 R222—SR2—4—2凝聚水泵23 R222—SR2—4—3水环真空泵24 R222—SR2—4—4冷油器15 R222—SR2—4-5疏水泵26 R222—SR2—4—6疏水箱及扩容期17 R222—SR2-4-7主油箱18 R222-SR2-4—8汽封加热器19 R222—SR2—4—9低压加热器110 R222-SR2—4—10均压箱111 R222-SR2—4—11主汽门112 R222—SR2—4-12疏水膨胀箱113 R222—SR2—4—13锅炉给水泵414 R222—SR2—4—14连排扩容器115 R222—SR2—4—15除氧器116 R222—SR2—4—16空气冷却器117 R222—SR2-4-17 沟通启动油泵118 R222-SR2-4-18沟通润滑油泵219 R222—SR2-4—19滤油器120 R222—SR2—4—20辅助减温减压121 R222—SR2-4-21 旁路减温减压1四、施工准备(一)、拆除项目1、氨气设备及管道拆除方案: (1)首先检查电源是否切断拆除后检查设备及管道的压力指示表有无压力存在,在确认无任压力后将释放阀漫漫放开检查有无有压力气体喷出
(2)完成上述工作确定已无有压力气体喷出后则将设备的供电线路拆出及将输出管设
