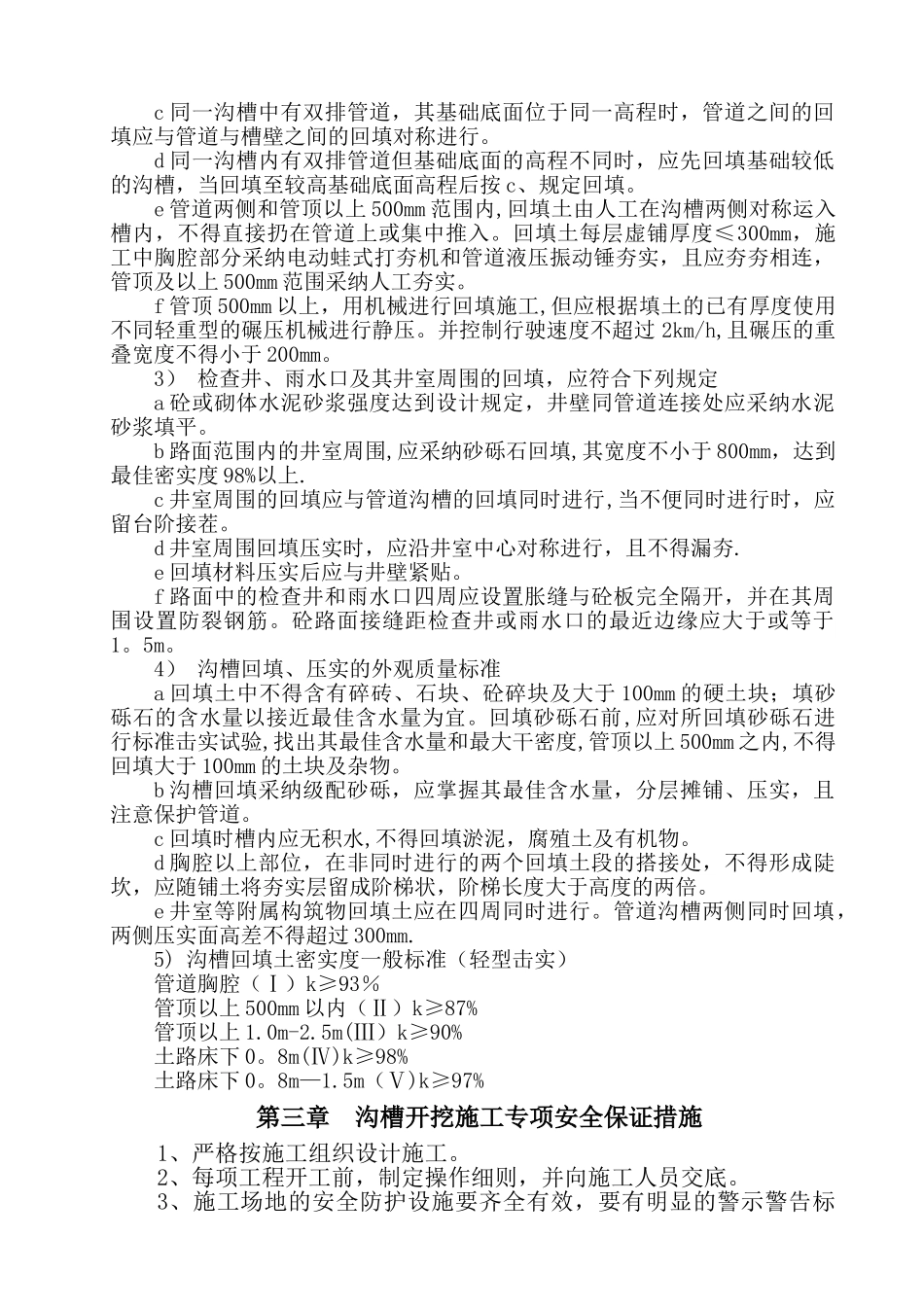

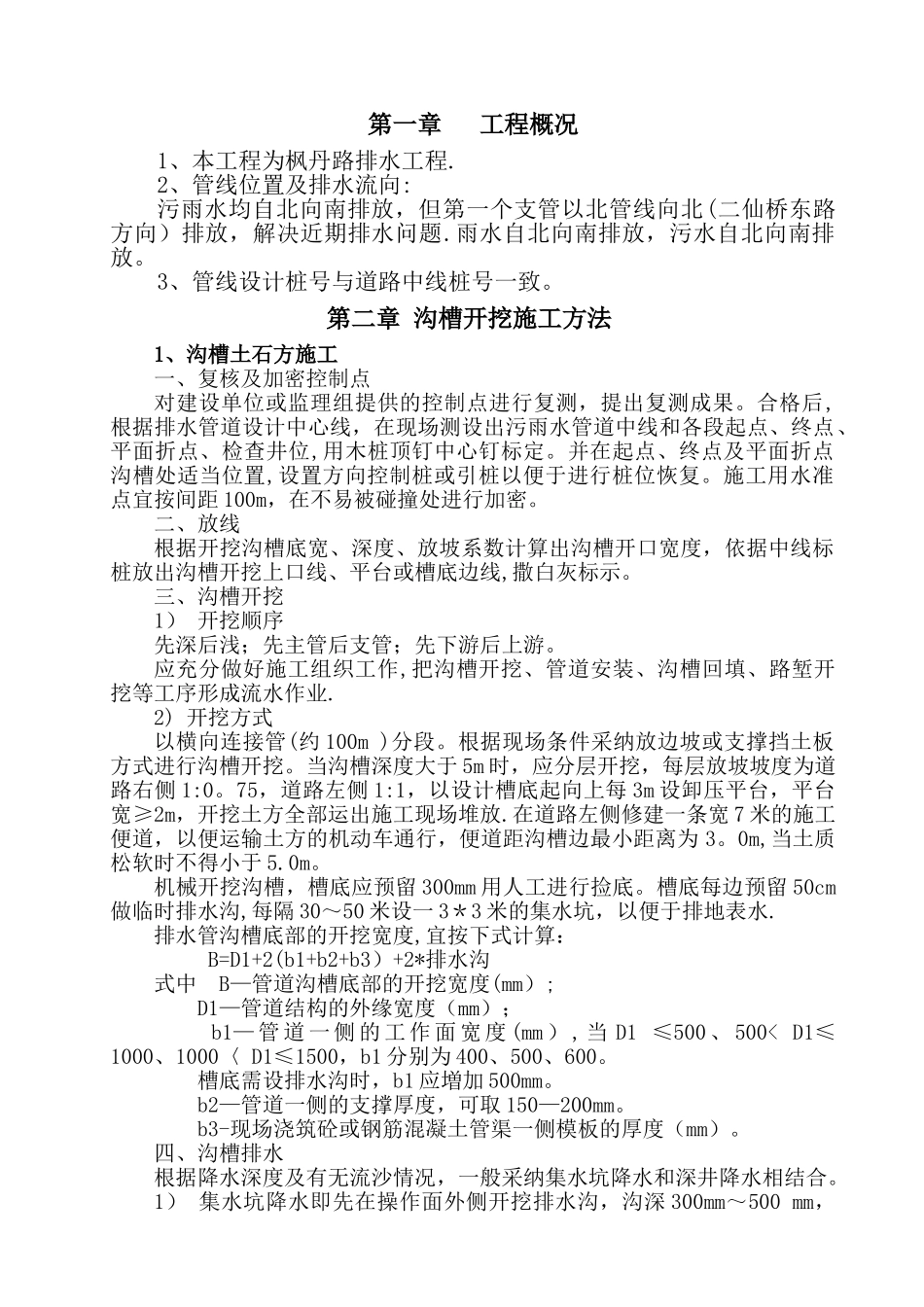

第一章 工程概况1、本工程为枫丹路排水工程
2、管线位置及排水流向:污雨水均自北向南排放,但第一个支管以北管线向北(二仙桥东路方向)排放,解决近期排水问题
雨水自北向南排放,污水自北向南排放
3、管线设计桩号与道路中线桩号一致
第二章 沟槽开挖施工方法1、沟槽土石方施工一、复核及加密控制点对建设单位或监理组提供的控制点进行复测,提出复测成果
合格后,根据排水管道设计中心线,在现场测设出污雨水管道中线和各段起点、终点、平面折点、检查井位,用木桩顶钉中心钉标定
并在起点、终点及平面折点沟槽处适当位置,设置方向控制桩或引桩以便于进行桩位恢复
施工用水准点宜按间距 100m,在不易被碰撞处进行加密
二、放线根据开挖沟槽底宽、深度、放坡系数计算出沟槽开口宽度,依据中线标桩放出沟槽开挖上口线、平台或槽底边线,撒白灰标示
三、沟槽开挖1) 开挖顺序先深后浅;先主管后支管;先下游后上游
应充分做好施工组织工作,把沟槽开挖、管道安装、沟槽回填、路堑开挖等工序形成流水作业
2) 开挖方式以横向连接管(约 100m )分段
根据现场条件采纳放边坡或支撑挡土板方式进行沟槽开挖
当沟槽深度大于 5m 时,应分层开挖,每层放坡坡度为道路右侧 1:0
75,道路左侧 1:1,以设计槽底起向上每 3m 设卸压平台,平台宽≥2m,开挖土方全部运出施工现场堆放
在道路左侧修建一条宽 7 米的施工便道,以便运输土方的机动车通行,便道距沟槽边最小距离为 3
0m,当土质松软时不得小于 5
机械开挖沟槽,槽底应预留 300mm 用人工进行捡底
槽底每边预留 50cm做临时排水沟,每隔 30~50 米设一 3*3 米的集水坑,以便于排地表水
排水管沟槽底部的开挖宽度,宜按下式计算: B=D1+2(b1+b2+b3)+2*排水沟式中 B—管道沟槽底部的开挖宽度(mm); D1—管道结构的外缘宽度(mm); b1
