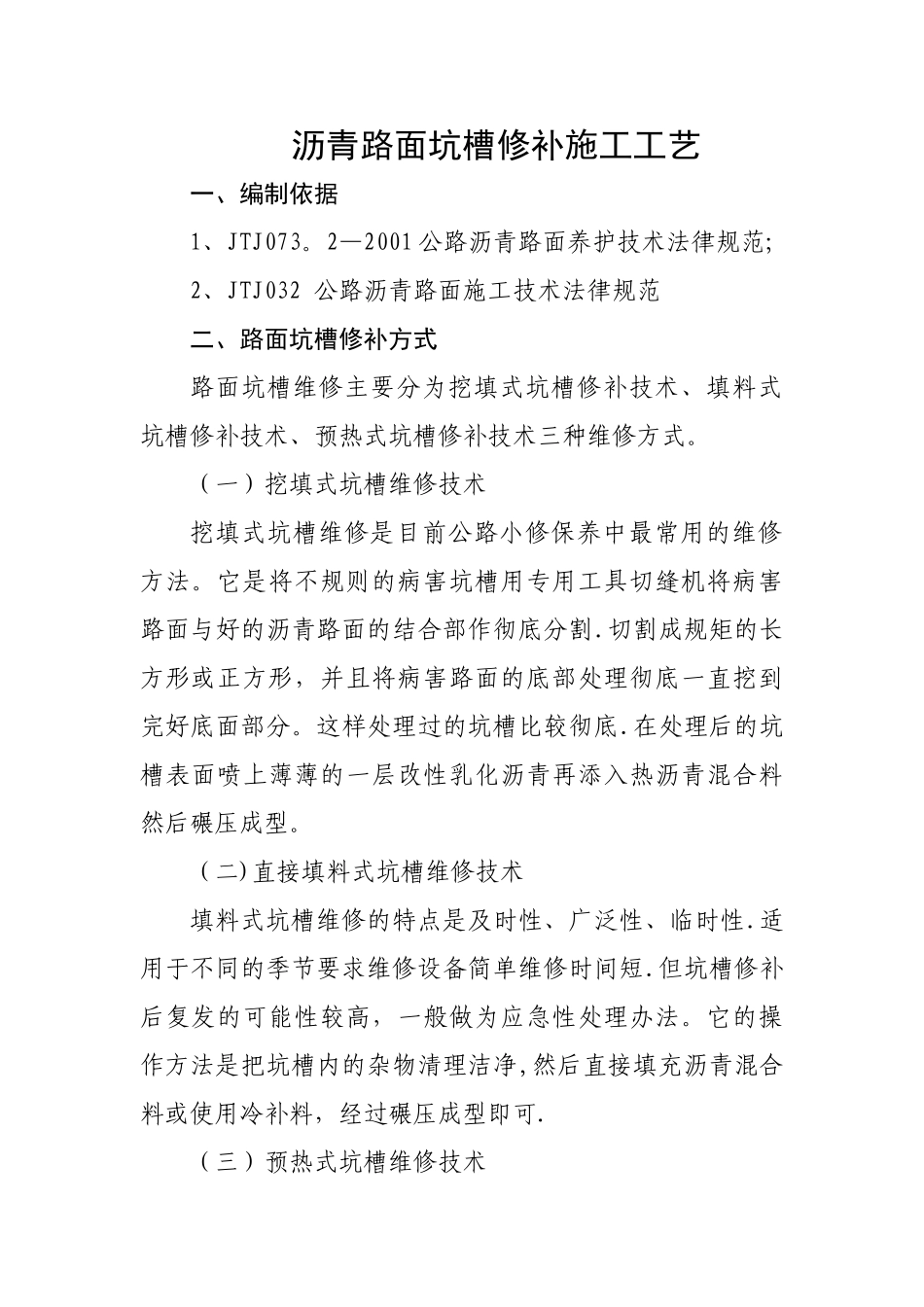

沥青路面坑槽修补施工工艺一、编制依据1、JTJ073
2—2001 公路沥青路面养护技术法律规范;2、JTJ032 公路沥青路面施工技术法律规范二、路面坑槽修补方式路面坑槽维修主要分为挖填式坑槽修补技术、填料式坑槽修补技术、预热式坑槽修补技术三种维修方式
(一)挖填式坑槽维修技术挖填式坑槽维修是目前公路小修保养中最常用的维修方法
它是将不规则的病害坑槽用专用工具切缝机将病害路面与好的沥青路面的结合部作彻底分割
切割成规矩的长方形或正方形,并且将病害路面的底部处理彻底一直挖到完好底面部分
这样处理过的坑槽比较彻底
在处理后的坑槽表面喷上薄薄的一层改性乳化沥青再添入热沥青混合料然后碾压成型
(二)直接填料式坑槽维修技术填料式坑槽维修的特点是及时性、广泛性、临时性
适用于不同的季节要求维修设备简单维修时间短
但坑槽修补后复发的可能性较高,一般做为应急性处理办法
它的操作方法是把坑槽内的杂物清理洁净,然后直接填充沥青混合料或使用冷补料,经过碾压成型即可
(三)预热式坑槽维修技术 预热式坑槽修补技术主要是通过热补车上的加热墙,对沥青路面坑槽进行加热处理,使坑槽部分实行热再生然后根据现场情况再加入新料摊平后进行碾压成型开放交通

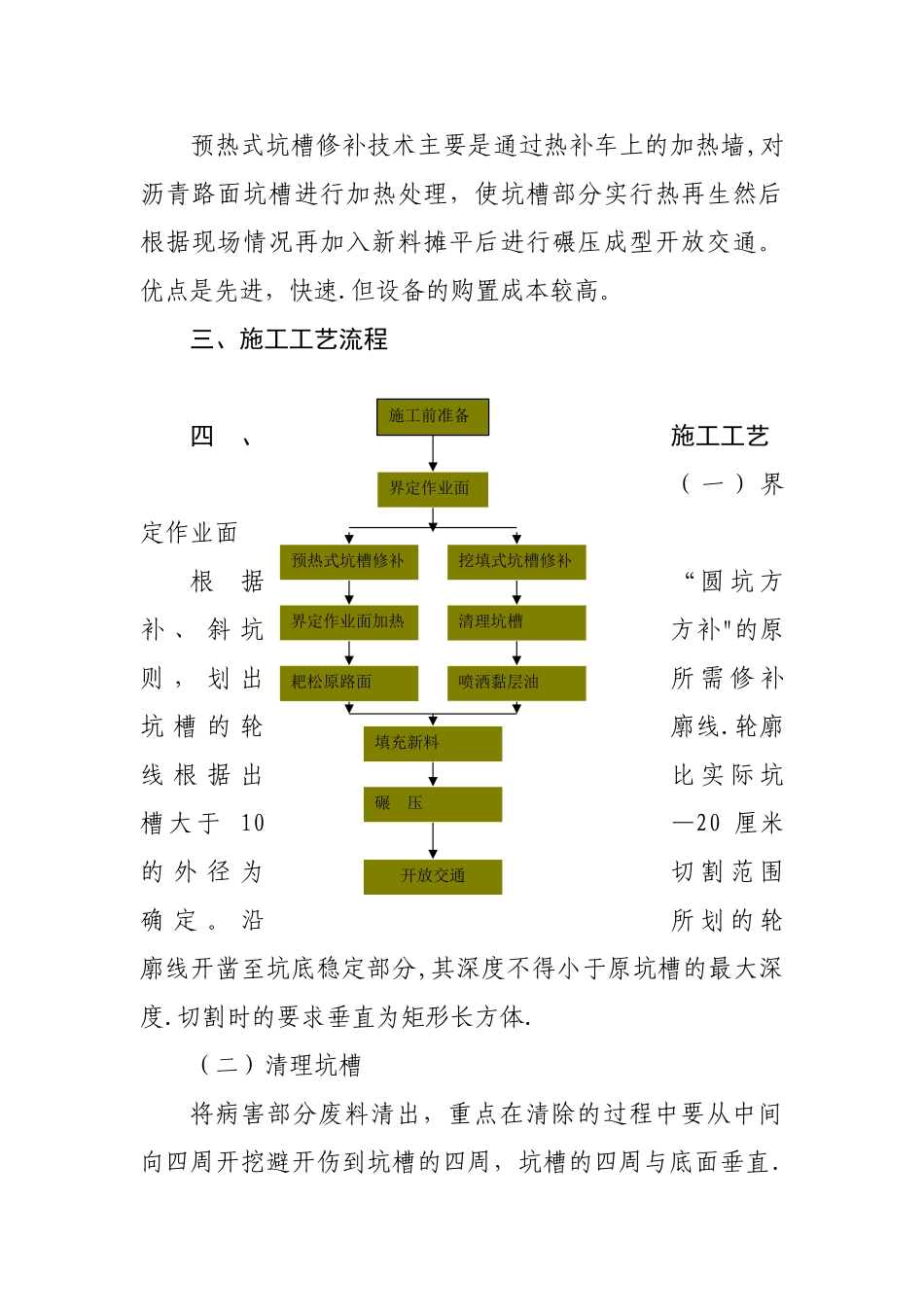

优点是先进,快速
但设备的购置成本较高
三、施工工艺流程四、施工工艺( 一 ) 界定作业面根据“ 圆 坑 方补 、 斜 坑方补"的原则 , 划 出所 需 修 补坑 槽 的 轮廓线
轮廓线 根 据 出比 实 际 坑槽大于 10—20 厘米的 外 径 为切 割 范 围确 定
沿所 划 的 轮廓线开凿至坑底稳定部分,其深度不得小于原坑槽的最大深度
切割时的要求垂直为矩形长方体
(二)清理坑槽将病害部分废料清出,重点在清除的过程中要从中间向四周开挖避开伤到坑槽的四周,坑槽的四周与底面垂直

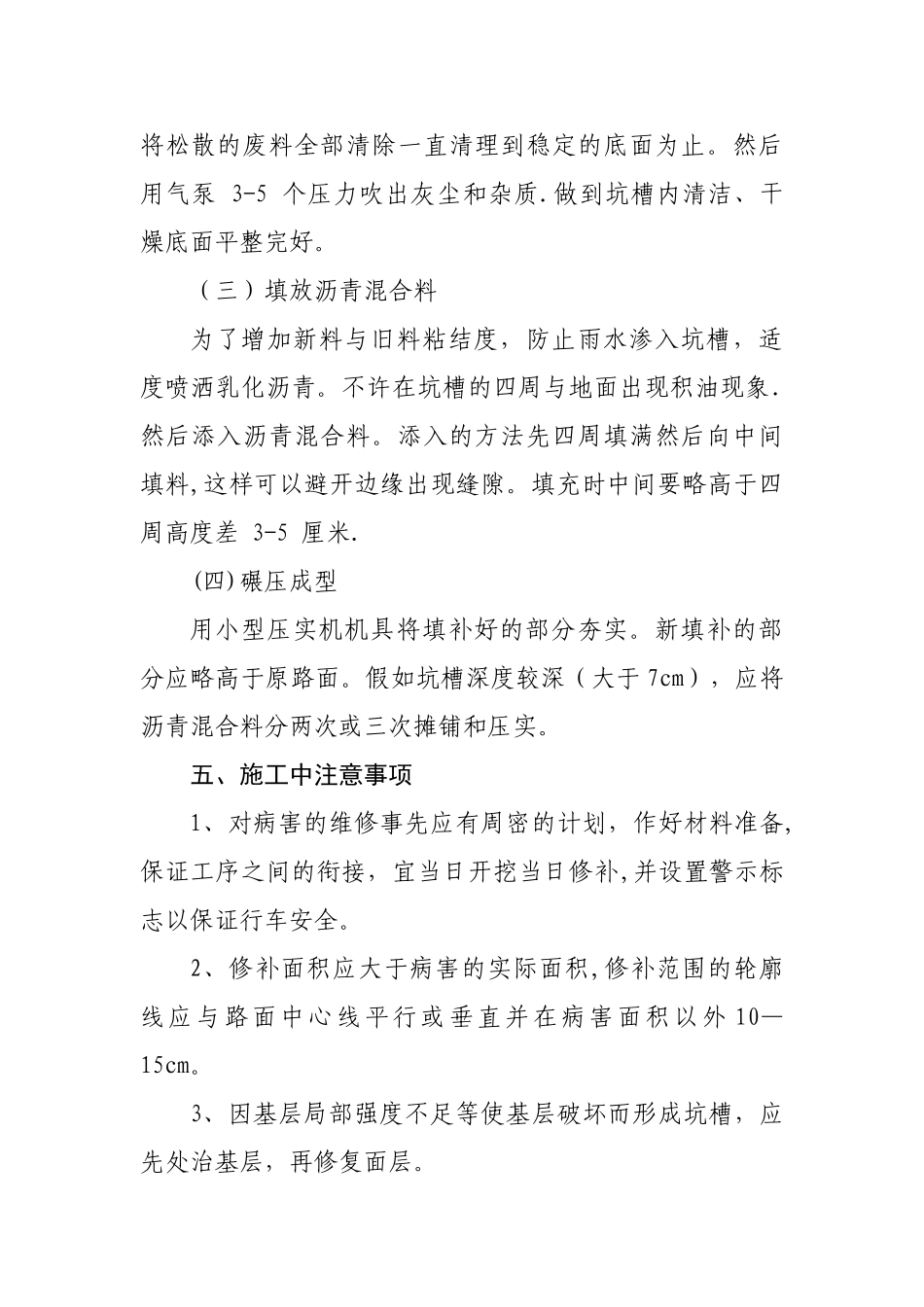

施工前准备碾 压耙松原路面界定作业面加热预热式坑槽修补填充新料界定作业面挖填式
