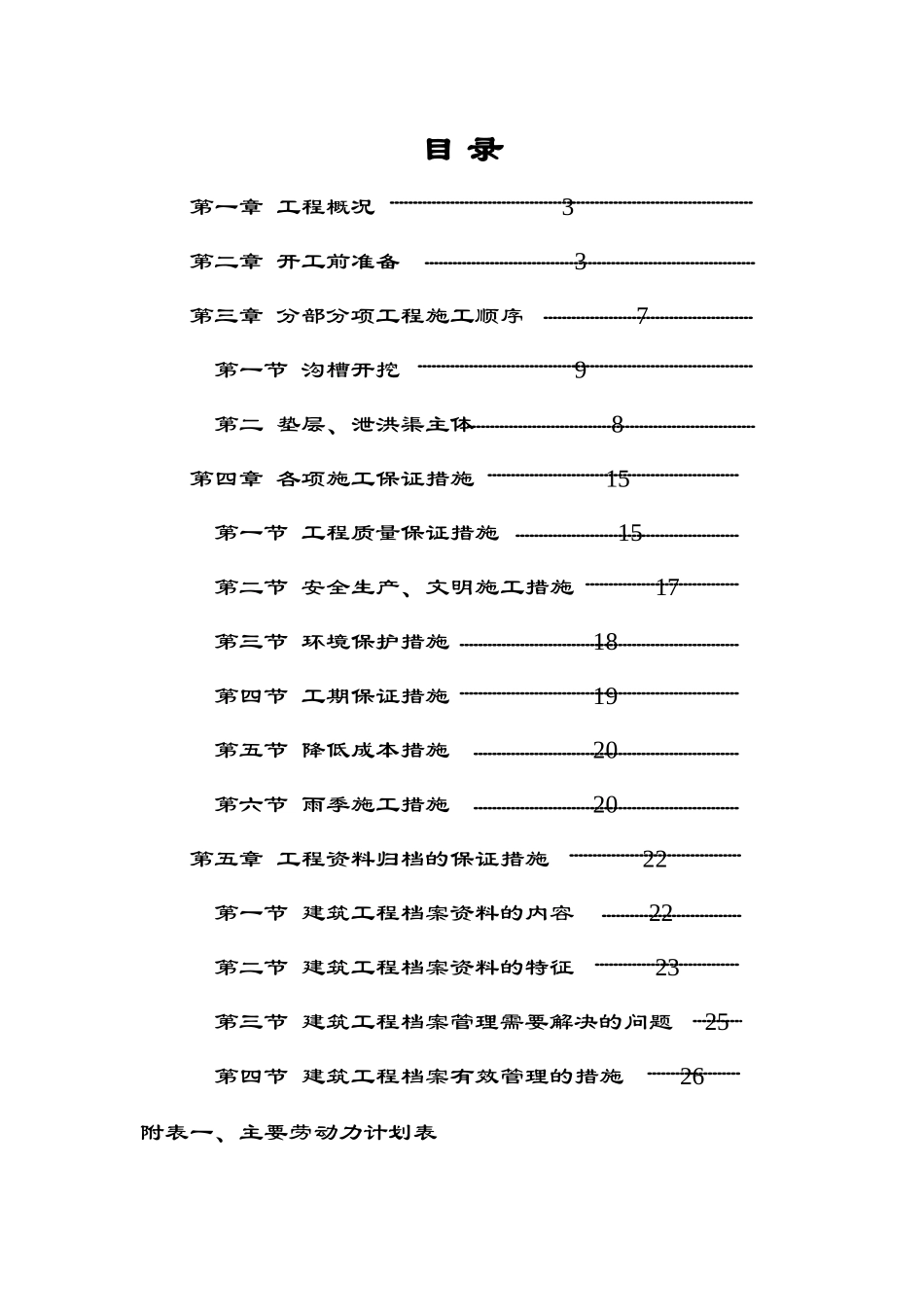

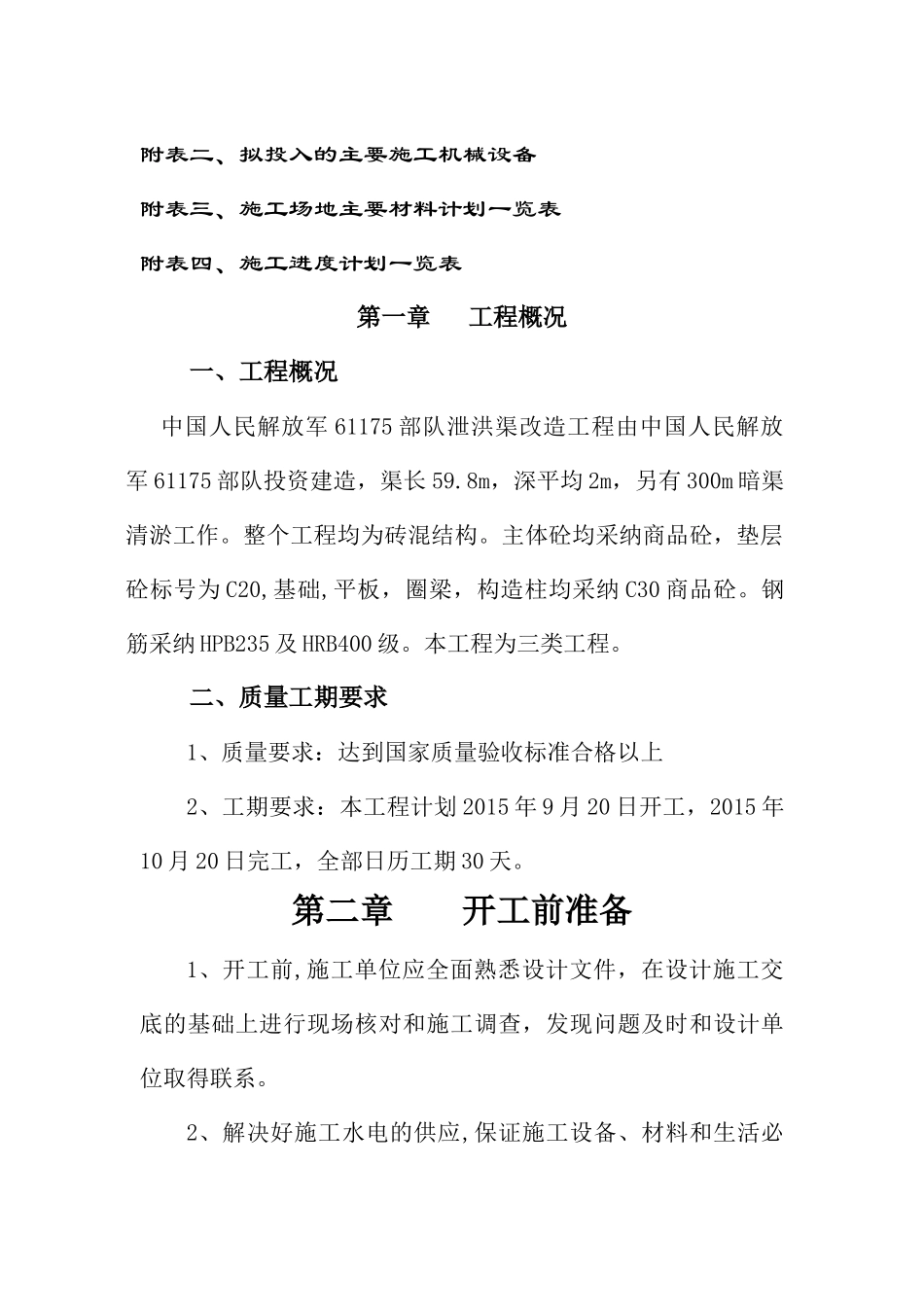

目 录第一章 工程概况 3第二章 开工前准备 3第三章 分部分项工程施工顺序 7第一节 沟槽开挖 9第二 垫层、泄洪渠主体 8第四章 各项施工保证措施 15第一节 工程质量保证措施 15第二节 安全生产、文明施工措施 17第三节 环境保护措施 18第四节 工期保证措施 19第五节 降低成本措施 20第六节 雨季施工措施 20第五章 工程资料归档的保证措施 22第一节 建筑工程档案资料的内容 22第二节 建筑工程档案资料的特征 23第三节 建筑工程档案管理需要解决的问题 25第四节 建筑工程档案有效管理的措施 26附表一、主要劳动力计划表附表二、拟投入的主要施工机械设备附表三、施工场地主要材料计划一览表附表四、施工进度计划一览表第一章 工程概况一、工程概况中国人民解放军 61175 部队泄洪渠改造工程由中国人民解放军 61175 部队投资建造,渠长 59
8m,深平均 2m,另有 300m 暗渠清淤工作
整个工程均为砖混结构
主体砼均采纳商品砼,垫层砼标号为 C20,基础,平板,圈梁,构造柱均采纳 C30 商品砼
钢筋采纳 HPB235 及 HRB400 级
本工程为三类工程
二、质量工期要求1、质量要求:达到国家质量验收标准合格以上2、工期要求:本工程计划 2015 年 9 月 20 日开工,2015 年10 月 20 日完工,全部日历工期 30 天
第二章 开工前准备1、开工前,施工单位应全面熟悉设计文件,在设计施工交底的基础上进行现场核对和施工调查,发现问题及时和设计单位取得联系

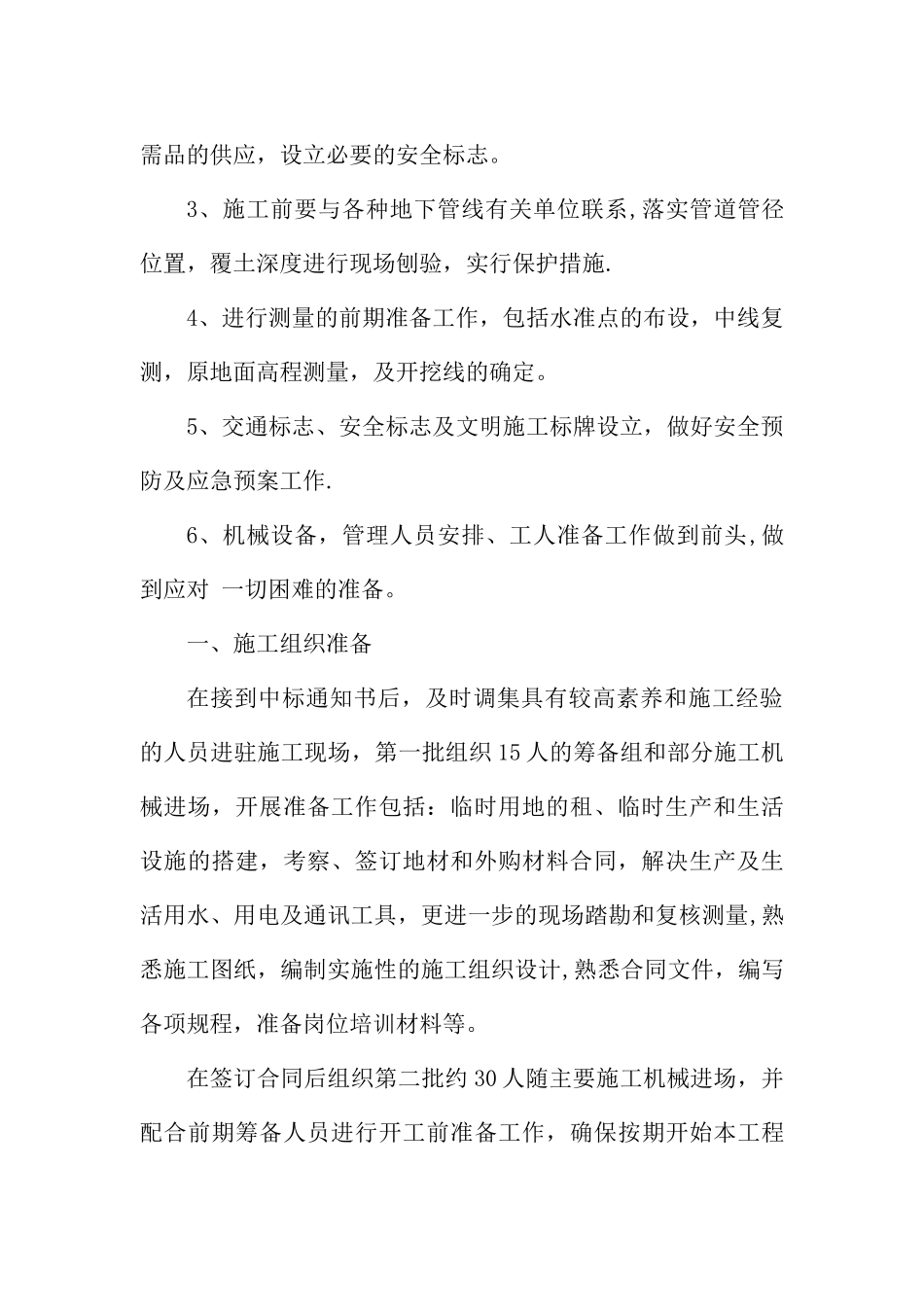

2、解决好施工水电的供应,保证施工设备、材料和生活必需品的供应,设立必要的安全标志
3、施工前要与各种地下管线有关单位联系,落实管道管径位置,覆土深度进行现场刨验,实行保护措施
4、进行测量的前期准备工作,包括水准点的布设,中线复测,原地面高程测量,及开挖线的确定
5、交通标志、安全标志及文明
