储罐安装方案 1

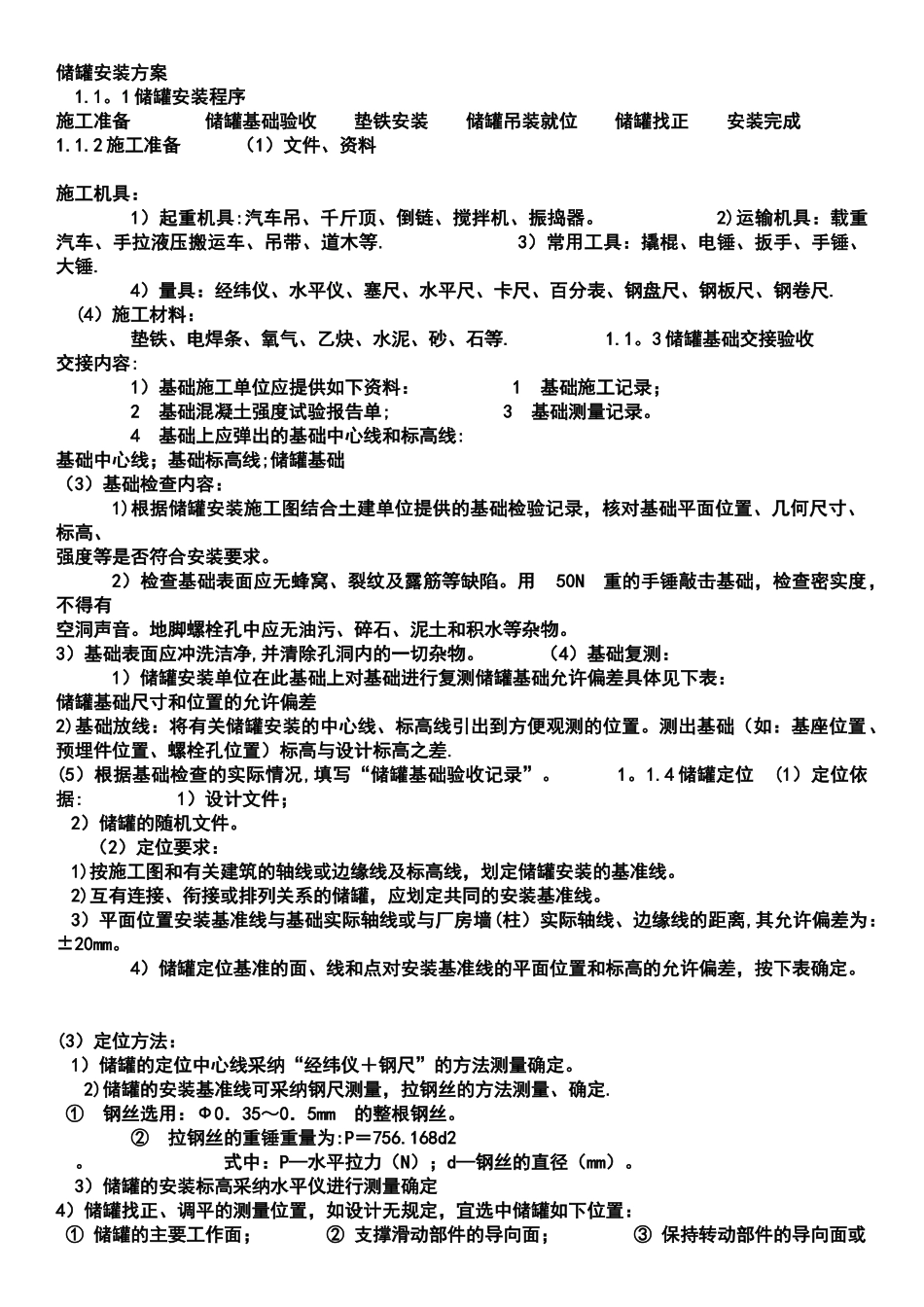

1 储罐安装程序 施工准备 储罐基础验收 垫铁安装 储罐吊装就位 储罐找正 安装完成 1
2 施工准备 (1)文件、资料 施工机具: 1)起重机具:汽车吊、千斤顶、倒链、搅拌机、振捣器
2)运输机具:载重汽车、手拉液压搬运车、吊带、道木等
3)常用工具:撬棍、电锤、扳手、手锤、大锤
4)量具:经纬仪、水平仪、塞尺、水平尺、卡尺、百分表、钢盘尺、钢板尺、钢卷尺
(4)施工材料: 垫铁、电焊条、氧气、乙炔、水泥、砂、石等
3 储罐基础交接验收 交接内容: 1)基础施工单位应提供如下资料: 1 基础施工记录; 2 基础混凝土强度试验报告单; 3 基础测量记录
4 基础上应弹出的基础中心线和标高线: 基础中心线;基础标高线;储罐基础 (3)基础检查内容: 1)根据储罐安装施工图结合土建单位提供的基础检验记录,核对基础平面位置、几何尺寸、标高、强度等是否符合安装要求
2)检查基础表面应无蜂窝、裂纹及露筋等缺陷
用 50N 重的手锤敲击基础,检查密实度,不得有空洞声音
地脚螺栓孔中应无油污、碎石、泥土和积水等杂物
3)基础表面应冲洗洁净,并清除孔洞内的一切杂物

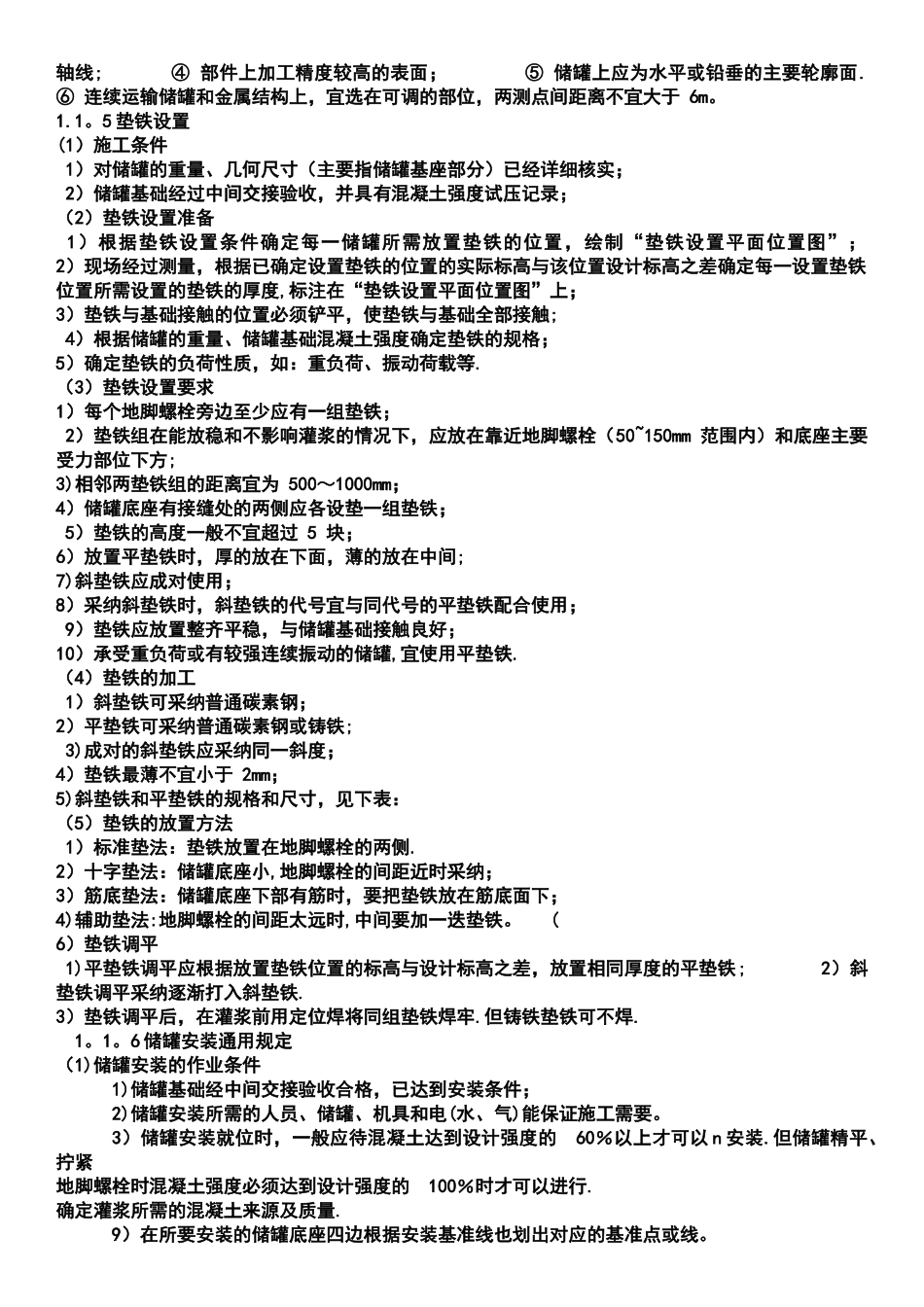

(4)基础复测: 1)储罐安装单位在此基础上对基础进行复测储罐基础允许偏差具体见下表: 储罐基础尺寸和位置的允许偏差 2)基础放线:将有关储罐安装的中心线、标高线引出到方便观测的位置
测出基础(如:基座位置、预埋件位置、螺栓孔位置)标高与设计标高之差
(5)根据基础检查的实际情况,填写“储罐基础验收记录”
4 储罐定位 (1)定位依据: 1)设计文件; 2)储罐的随机文件
(2)定位要求: 1)按施工图和有关建筑的轴线或边缘线及标高线,划定储罐安装的基准线
2)互有连接、衔接或排列关系的储罐,应划定共同的安装基准线

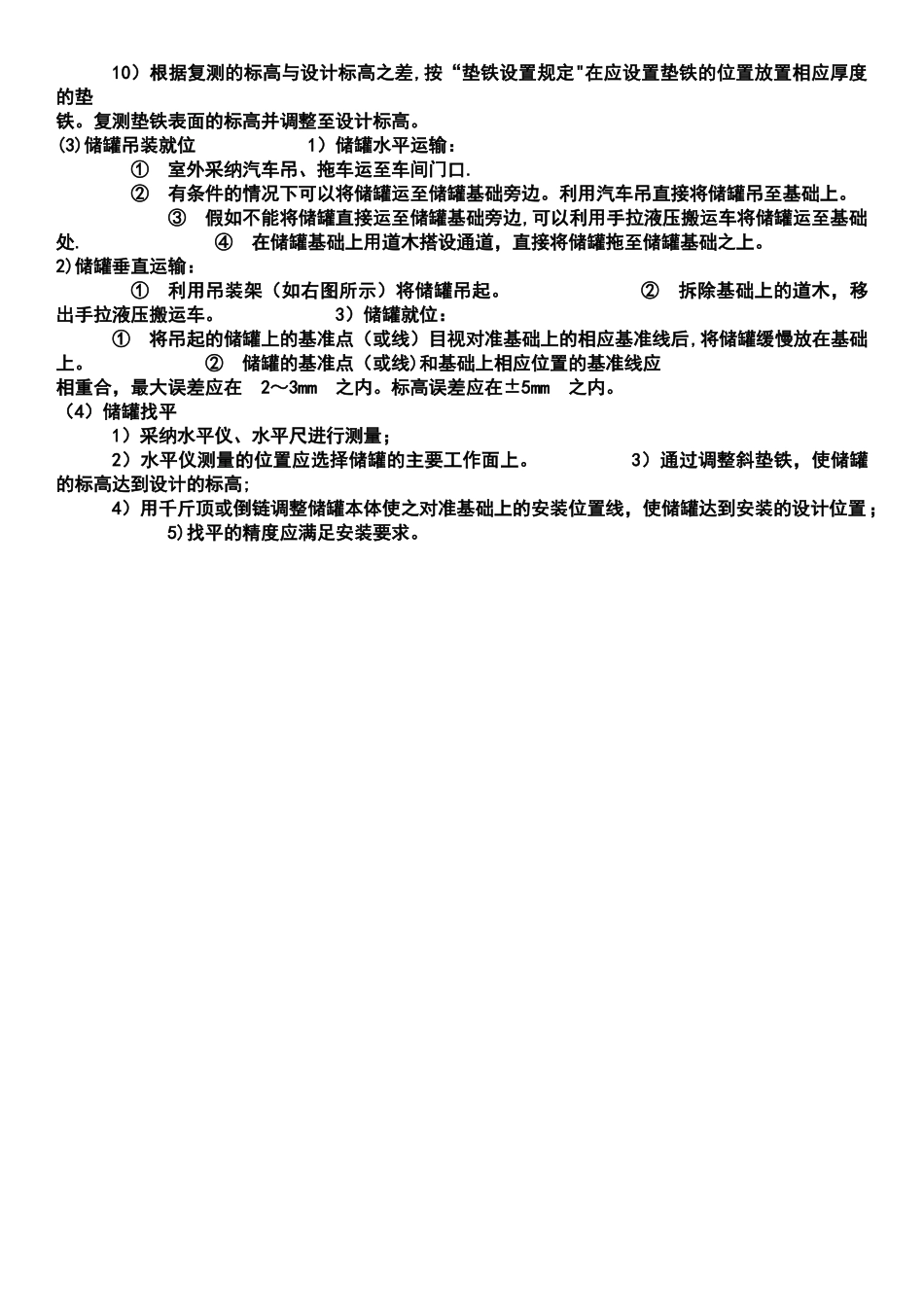

3)平面位置安装基准线与基础实际轴线或与厂房墙
