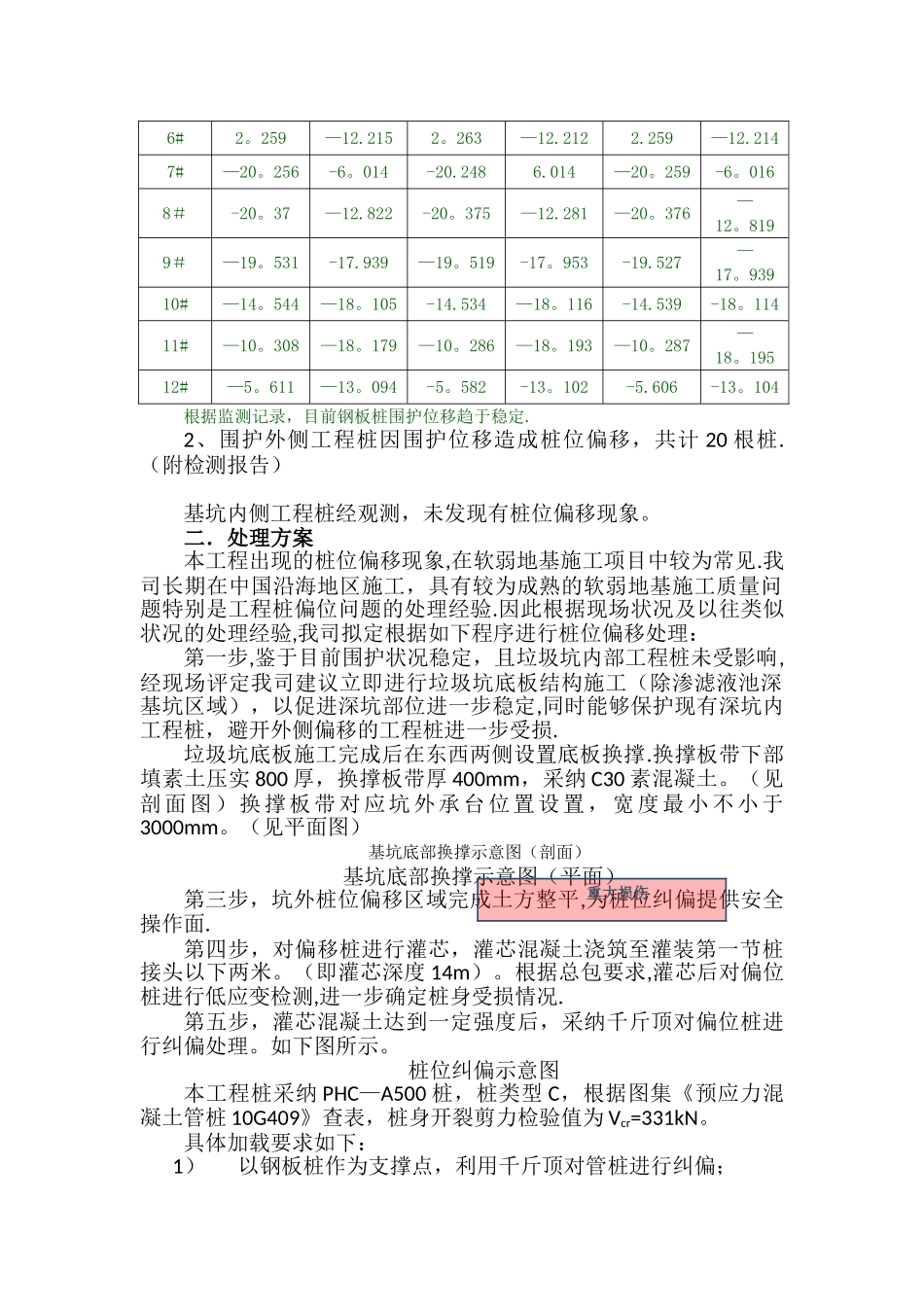

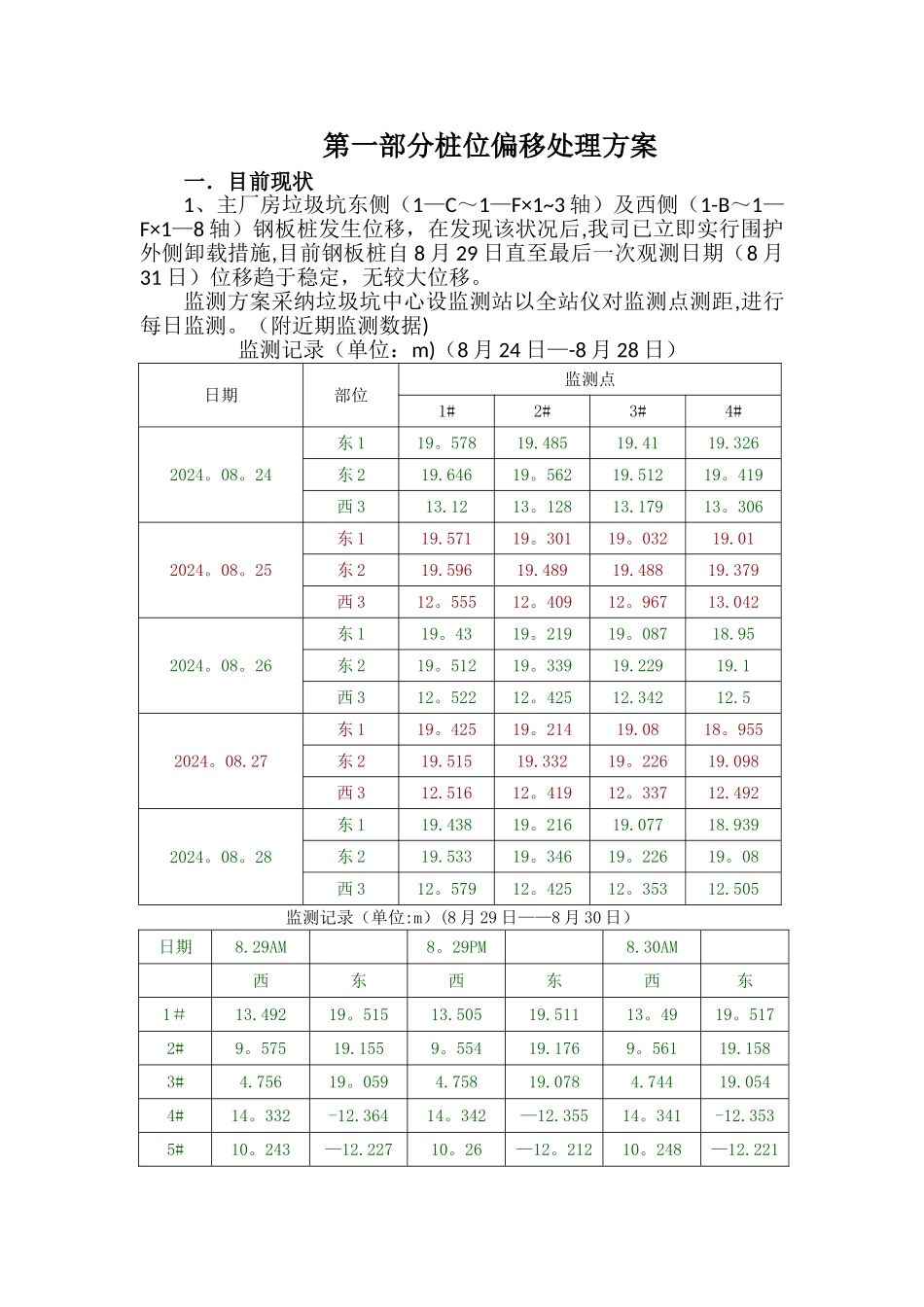

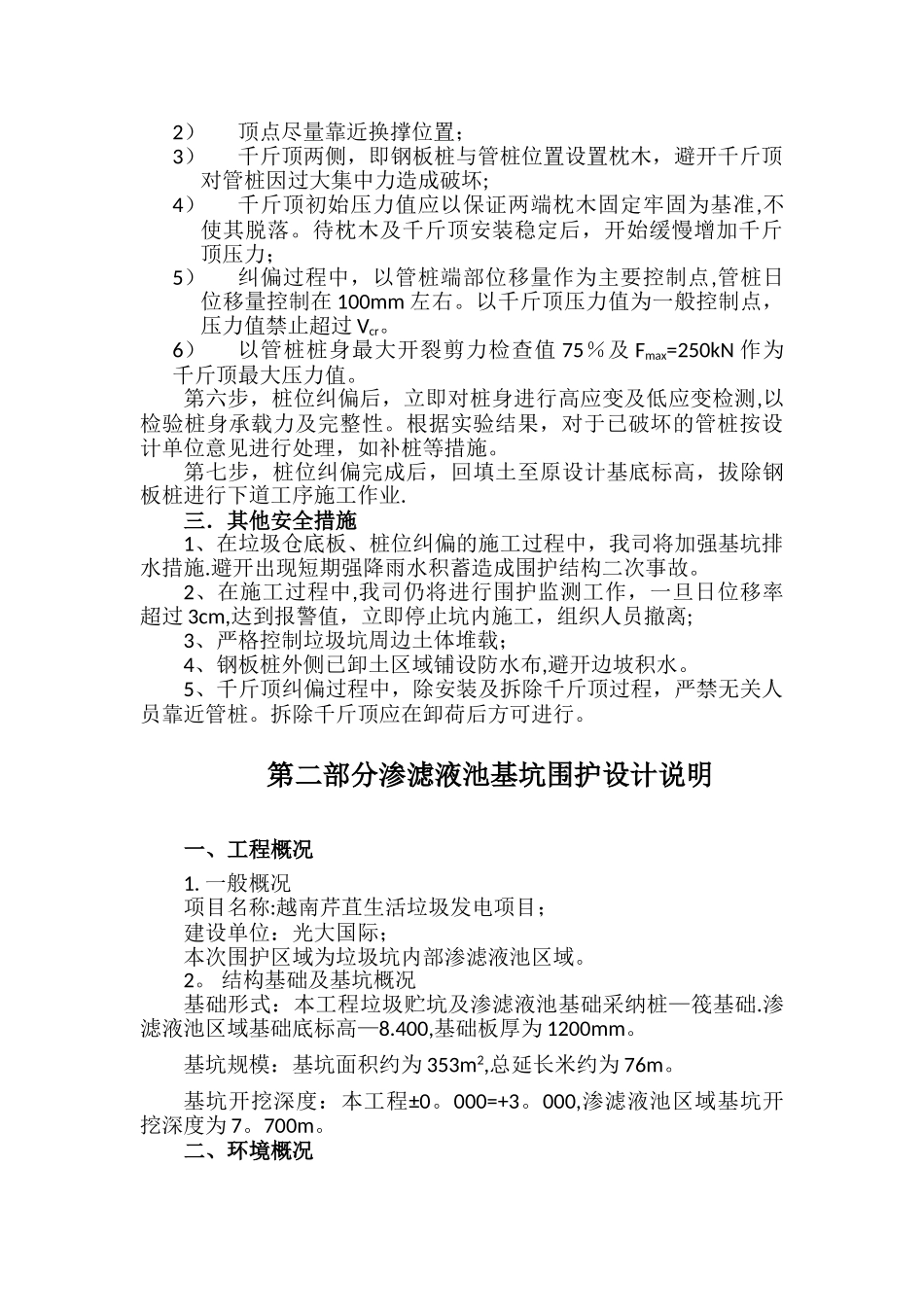

第一部分桩位偏移处理方案一.目前现状1、主厂房垃圾坑东侧(1—C~1—F×1~3 轴)及西侧(1-B~1—F×1—8 轴)钢板桩发生位移,在发现该状况后,我司已立即实行围护外侧卸载措施,目前钢板桩自 8 月 29 日直至最后一次观测日期(8 月31 日)位移趋于稳定,无较大位移。监测方案采纳垃圾坑中心设监测站以全站仪对监测点测距,进行每日监测。(附近期监测数据)监测记录(单位:m)(8 月 24 日—-8 月 28 日)日期部位监测点1#2#3#4#2024。08。24东 119。57819.48519.4119.326东 219.64619。56219.51219。419西 313.1213。12813.17913。3062024。08。25东 119.57119。30119。03219.01东 219.59619.48919.48819.379西 312。55512。40912。96713.0422024。08。26东 119。4319。21919。08718.95东 219。51219。33919.22919.1西 312。52212。42512.34212.52024。08.27东 119。42519。21419.0818。955东 219.51519.33219。22619.098西 312.51612。41912。33712.4922024。08。28东 119.43819。21619.07718.939东 219.53319。34619。22619。08西 312。57912。42512。35312.505监测记录(单位:m)(8 月 29 日——8 月 30 日)日期8.29AM 8。29PM 8.30AM 西东西东西东1#13.49219。51513.50519.51113。4919。5172#9。57519.1559。55419.1769。56119.1583#4.75619。0594.75819.0784.74419.0544#14。332-12.36414。342—12.35514。341-12.3535#10。243—12.22710。26—12。21210。248—12.2216#2。259—12.2152。263—12.2122.259—12.2147#—20。256-6。014-20.2486.014—20。259-6。0168#-20。37—12.822-20。375—12.281—20。376—12。8199#—19。531-17.939—19。519-17。953-19.527—17。93910#—14。544—18。105-14.534—18。116-14.539-18。11411#—10。308—18。179—10。286—18。193—10。287—18。19512#—5。611—13。094-5。582-13。102-5.606-13。104根据监测记录,目前钢板桩围护位移趋于稳定.2、围护外侧工程桩因围护位移造成桩位偏移,共计 20 根桩.(附检测报告)基坑内侧工程桩经观测,未发现有桩位偏移现象。二.处理方案本工程出现的桩位偏移现象,在软弱地基施工项目中较为常见.我司长期在中国沿海地区施工,具有较为成熟的软弱地基施工质量问题特别是工程桩偏位问题的处理经验.因此根据现场状况及以往类似状况的处理经验,我司拟定根据如下程序进行桩位偏移处理:第一步,鉴于目前围护状况稳定,...
