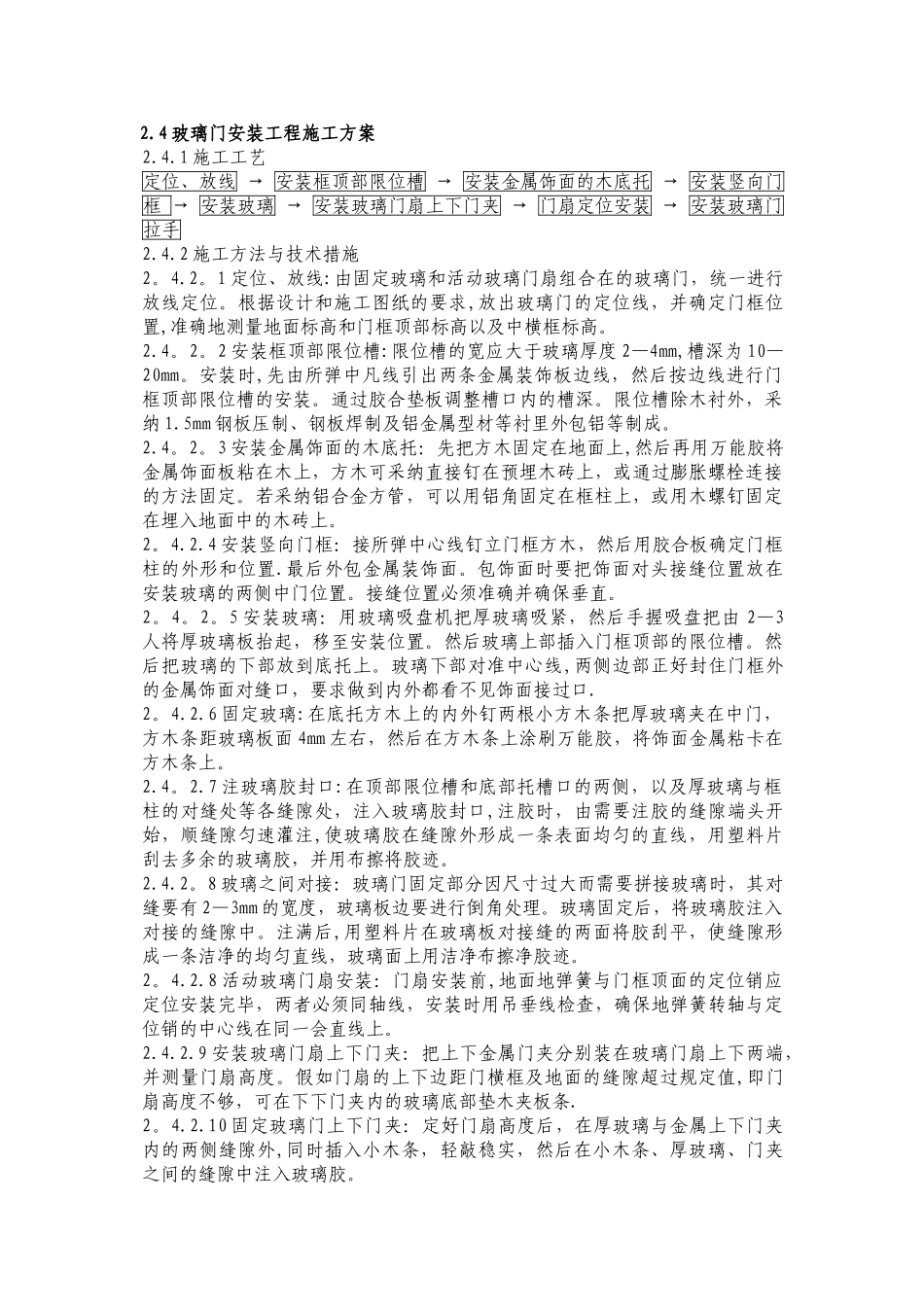

4 玻璃门安装工程施工方案2
1 施工工艺定位、放线 → 安装框顶部限位槽 → 安装金属饰面的木底托 → 安装竖向门框 → 安装玻璃 → 安装玻璃门扇上下门夹 → 门扇定位安装 → 安装玻璃门拉手2
2 施工方法与技术措施2
1 定位、放线:由固定玻璃和活动玻璃门扇组合在的玻璃门,统一进行放线定位
根据设计和施工图纸的要求,放出玻璃门的定位线,并确定门框位置,准确地测量地面标高和门框顶部标高以及中横框标高
2 安装框顶部限位槽:限位槽的宽应大于玻璃厚度 2—4mm,槽深为 10—20mm
安装时,先由所弹中凡线引出两条金属装饰板边线,然后按边线进行门框顶部限位槽的安装
通过胶合垫板调整槽口内的槽深
限位槽除木衬外,采纳 1
5mm 钢板压制、钢板焊制及铝金属型材等衬里外包铝等制成
3 安装金属饰面的木底托:先把方木固定在地面上,然后再用万能胶将金属饰面板粘在木上,方木可采纳直接钉在预埋木砖上,或通过膨胀螺栓连接的方法固定
若采纳铝合金方管,可以用铝角固定在框柱上,或用木螺钉固定在埋入地面中的木砖上
4 安装竖向门框:接所弹中心线钉立门框方木,然后用胶合板确定门框柱的外形和位置
最后外包金属装饰面
包饰面时要把饰面对头接缝位置放在安装玻璃的两侧中门位置
接缝位置必须准确并确保垂直
5 安装玻璃:用玻璃吸盘机把厚玻璃吸紧,然后手握吸盘把由 2—3人将厚玻璃板抬起,移至安装位置
然后玻璃上部插入门框顶部的限位槽
然后把玻璃的下部放到底托上
玻璃下部对准中心线,两侧边部正好封住门框外的金属饰面对缝口,要求做到内外都看不见饰面接过口
6 固定玻璃:在底托方木上的内外钉两根小方木条把厚玻璃夹在中门,方木条距玻璃板面 4mm 左右,然后在方木条上涂刷万能胶,将饰面金属粘卡在方木条上
7 注玻璃胶封
