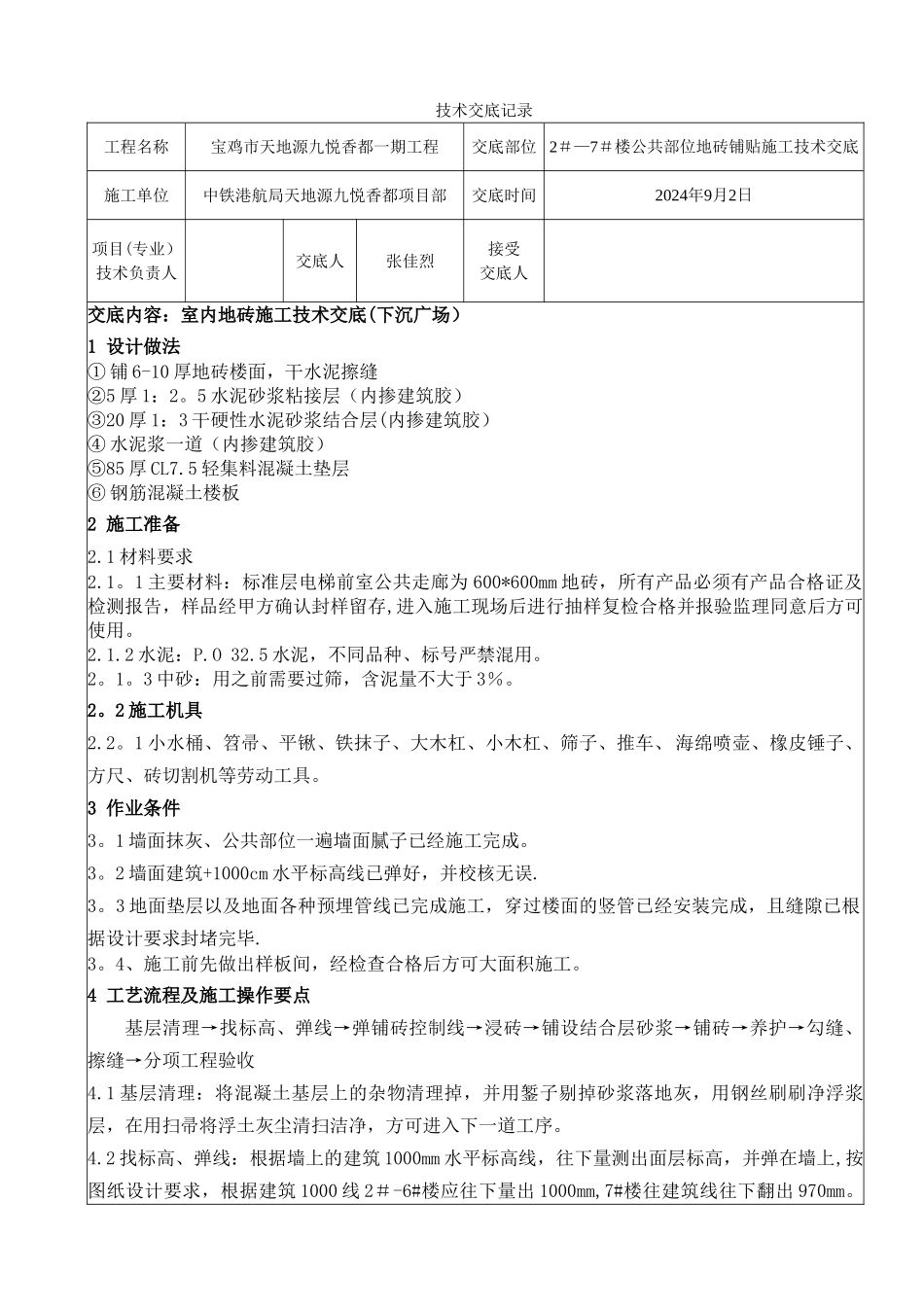

技术交底记录工程名称宝鸡市天地源九悦香都一期工程交底部位 2#—7#楼公共部位地砖铺贴施工技术交底施工单位中铁港航局天地源九悦香都项目部交底时间2024年9月2日项目(专业)技术负责人交底人张佳烈接受交底人交底内容:室内地砖施工技术交底(下沉广场)1 设计做法① 铺 6-10 厚地砖楼面,干水泥擦缝②5 厚 1:2
5 水泥砂浆粘接层(内掺建筑胶)③20 厚 1:3 干硬性水泥砂浆结合层(内掺建筑胶)④ 水泥浆一道(内掺建筑胶)⑤85 厚 CL7
5 轻集料混凝土垫层⑥ 钢筋混凝土楼板2 施工准备2
1 材料要求2
1 主要材料:标准层电梯前室公共走廊为 600*600mm 地砖,所有产品必须有产品合格证及检测报告,样品经甲方确认封样留存,进入施工现场后进行抽样复检合格并报验监理同意后方可使用
2 水泥:P
5 水泥,不同品种、标号严禁混用
3 中砂:用之前需要过筛,含泥量不大于 3%
2 施工机具2
1 小水桶、笤帚、平锹、铁抹子、大木杠、小木杠、筛子、推车、 海绵喷壶、橡皮锤子、方尺、砖切割机等劳动工具
3 作业条件3
1 墙面抹灰、公共部位一遍墙面腻子已经施工完成
2 墙面建筑+1000cm 水平标高线已弹好,并校核无误
3 地面垫层以及地面各种预埋管线已完成施工,穿过楼面的竖管已经安装完成,且缝隙已根据设计要求封堵完毕
4、施工前先做出样板间,经检查合格后方可大面积施工
4 工艺流程及施工操作要点基层清理→找标高、弹线→弹铺砖控制线→浸砖→铺设结合层砂浆→铺砖→养护→勾缝、擦缝→分项工程验收4
1 基层清理:将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层,在用扫帚将浮土灰尘清扫洁净,方可进入下一道工序
2 找标高、弹线:根据墙上的建筑 1000mm 水平标高线,往下量测出面层标高,并弹在墙
