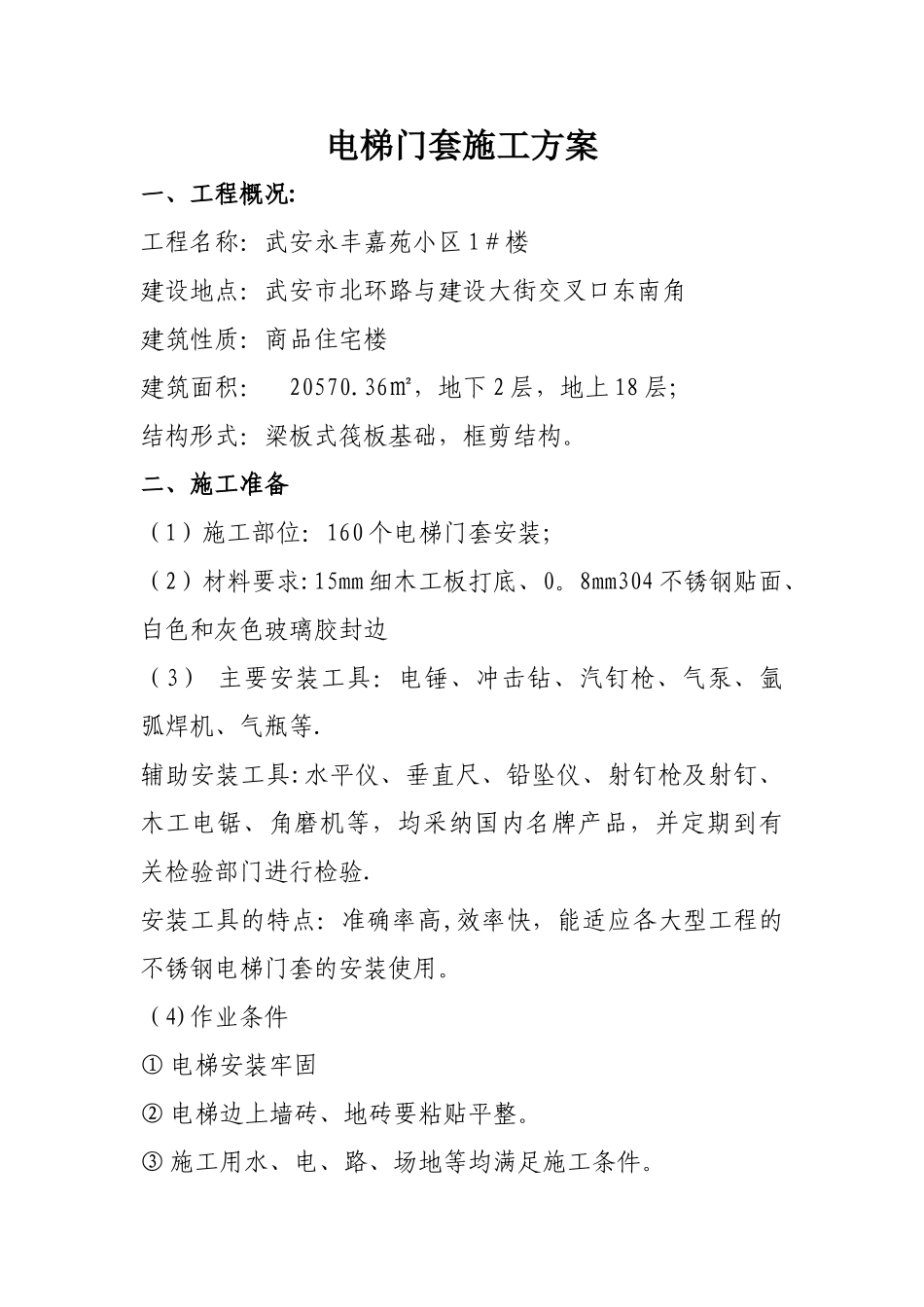

电梯门套施工方案一、工程概况:工程名称:武安永丰嘉苑小区 1#楼建设地点:武安市北环路与建设大街交叉口东南角建筑性质:商品住宅楼建筑面积: 20570
36㎡,地下 2 层,地上 18 层;结构形式:梁板式筏板基础,框剪结构
二、施工准备(1)施工部位:160 个电梯门套安装;(2)材料要求:15mm 细木工板打底、0
8mm304 不锈钢贴面、白色和灰色玻璃胶封边(3) 主要安装工具:电锤、冲击钻、汽钉枪、气泵、氩弧焊机、气瓶等
辅助安装工具:水平仪、垂直尺、铅坠仪、射钉枪及射钉、木工电锯、角磨机等,均采纳国内名牌产品,并定期到有关检验部门进行检验
安装工具的特点:准确率高,效率快,能适应各大型工程的不锈钢电梯门套的安装使用
(4)作业条件① 电梯安装牢固② 电梯边上墙砖、地砖要粘贴平整
③ 施工用水、电、路、场地等均满足施工条件
三、操作工艺1、电梯门框里口向外 25mm 为门套安装的边线,根据板材厚度确定龙骨的安装边线位置,并用铅笔在电梯门框上画上边线位置
2、根据现场洞口尺寸确定龙骨大小并将龙骨固定在洞口上
3、固定细木板:先用木方打底,然后固定细木板,镶边宽度为 120mm
4、检查底板门套是否垂直方正,假如不正,及时调整
5、当底板验收完毕,电梯调试完成,已具备安装不锈钢门套采件时,开始安装不锈钢门套
不锈钢门套安装采纳玻璃胶粘接施工
四、应注意的质量问题1、门套必须垂直方正,镶边宽度一致
2、龙骨、底板固定牢固
3、打胶、嵌缝不细,墙面脏、斜视有胶痕
五、验收标准1、门套必须垂直方正,镶边宽度一致
2、龙骨、底板固定牢固
3、符合国家施工验收法律规范
六、成品保护措施1、要及时清擦洁净残留在门窗框、和金属面板上的污物,如密封胶、手印、尘土、水等杂物,宜粘贴保护膜,预防污染、锈蚀
2、仔细贯彻合理施工顺序,少数工种(水、电、通风、设备安装等)的活动应做在前面
