山西朔州怀仁新家园 110kV 变电站新建工程(土建工程)电缆沟道施工方案一、编制依据《建筑工程施工质量验收统一标准》 (GB50300-2024)《建筑地基基础工程施工质量验收法律规范》 ( GB50202-2024)《砌体结构工程施工质量验收法律规范》 (GB50203—2024)《混凝土结构工程施工质量验收法律规范》 ( GB50204-2024)《混凝土质量控制标准》 ( GB50164—2024)《输变电工程安全质量过程控制数码照片管理工作要求》基建安质[2024]56《国家电网公司电力安全工作规程(电网建设部分)》(国家电网安质(2024)212)《国家电网公司输变电工程标准工艺管理办法》(国网(基建/3)186—2024)《国家电网公司基建质量管理规定》 (国网(基建/2)112-2024)二、工程概况(1)电缆沟选型:配电装置区不设置电缆支沟,采纳电缆埋管;本站主电缆沟宽采纳 800mm、1000mm、1200mm
有利于盖板的标准化制作
(2)电缆沟构造:沟深≤1000mm 的电缆沟采纳砖砌体结构,沟壁内抹防水砂浆,砌体沟体顶部设置预制压顶
沟深>1000mm 或离路边距离<1000mm 时,沟体采纳现浇混凝土沟体;电缆沟沟壁高出场地地坪 100mm
且每隔一定距离设置过水槽
穿越道路时采纳现浇钢筋混凝土电缆暗沟
序号名 称单 位数 量备注1站内主电缆沟长度m160800*8001101000*10002配电室内主电缆沟长度m1001200*120040800*80060600*600三、人员机械安排班组人员:全站电缆沟道的施工安排普工 6 人,泥工 2 人,木工 2 人,钢筋工 2 人负责;机械:挖机一部、手推翻斗车五部、插入式振动棒四台、钢筋调直机一台、钢筋弯曲机一台
施工质量检验器具如经纬仪、建筑工程检测尺一套、吊线锤、水平尺多套

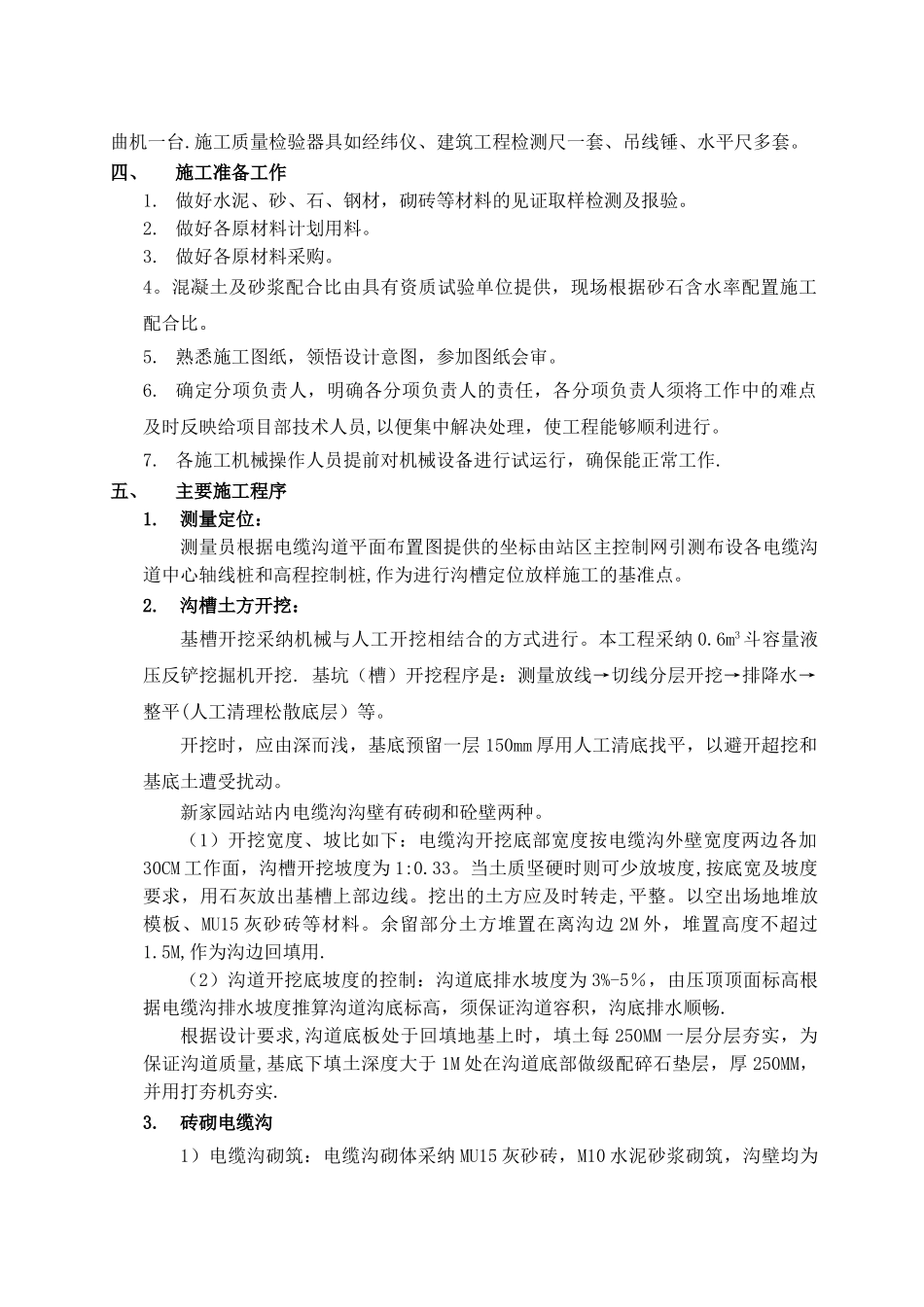

四、施工准备工作1
