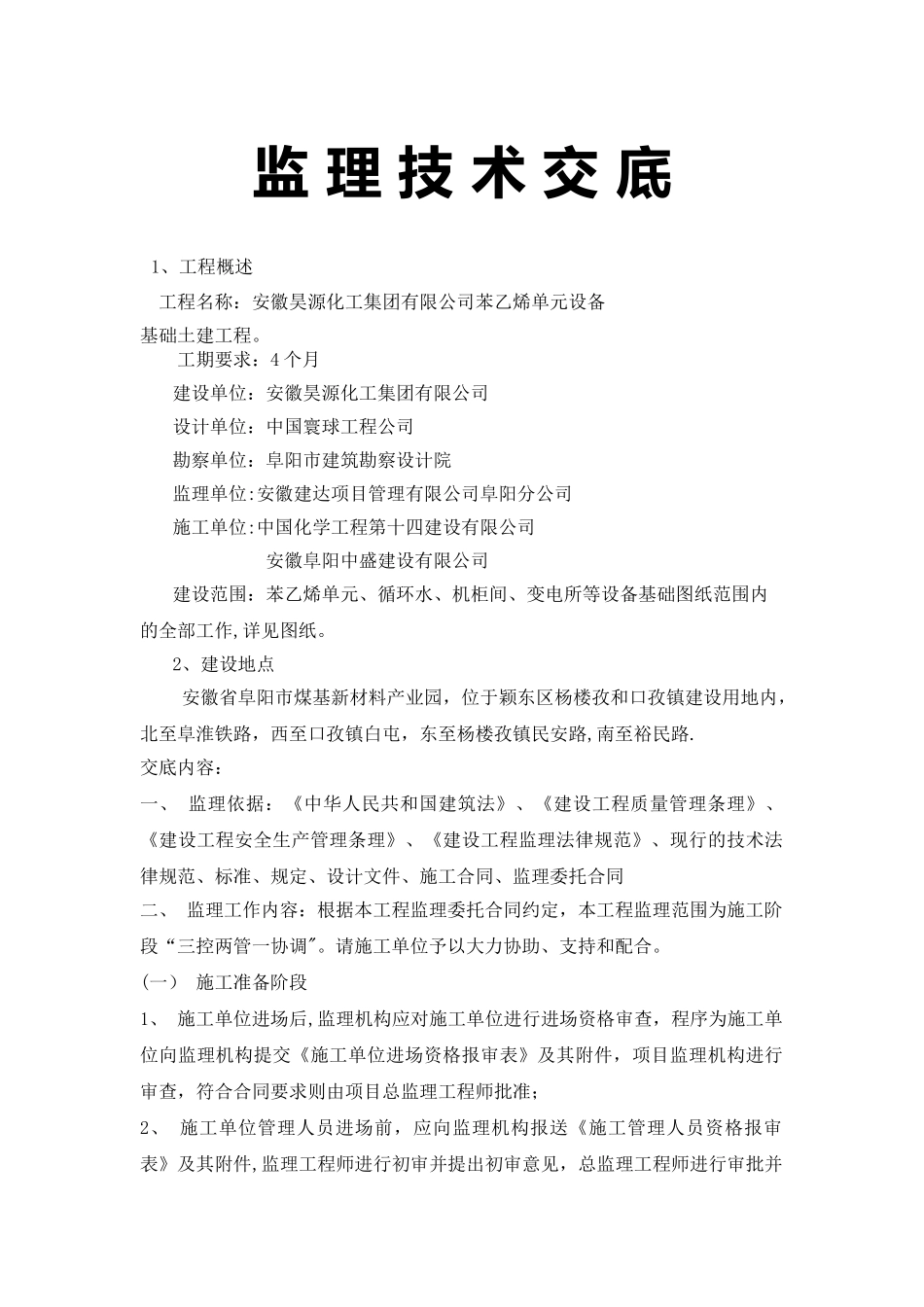

监 理 技 术 交 底 1、工程概述工程名称:安徽昊源化工集团有限公司苯乙烯单元设备基础土建工程
工期要求:4 个月建设单位:安徽昊源化工集团有限公司设计单位:中国寰球工程公司勘察单位:阜阳市建筑勘察设计院监理单位:安徽建达项目管理有限公司阜阳分公司施工单位:中国化学工程第十四建设有限公司 安徽阜阳中盛建设有限公司建设范围:苯乙烯单元、循环水、机柜间、变电所等设备基础图纸范围内的全部工作,详见图纸
2、建设地点 安徽省阜阳市煤基新材料产业园,位于颖东区杨楼孜和口孜镇建设用地内,北至阜淮铁路,西至口孜镇白屯,东至杨楼孜镇民安路,南至裕民路
交底内容:一、 监理依据:《中华人民共和国建筑法》、《建设工程质量管理条理》、《建设工程安全生产管理条理》、《建设工程监理法律规范》、现行的技术法律规范、标准、规定、设计文件、施工合同、监理委托合同二、 监理工作内容:根据本工程监理委托合同约定,本工程监理范围为施工阶段“三控两管一协调"
请施工单位予以大力协助、支持和配合

(一) 施工准备阶段1、 施工单位进场后,监理机构应对施工单位进行进场资格审查,程序为施工单位向监理机构提交《施工单位进场资格报审表》及其附件,项目监理机构进行审查,符合合同要求则由项目总监理工程师批准;2、 施工单位管理人员进场前,应向监理机构报送《施工管理人员资格报审表》及其附件,监理工程师进行初审并提出初审意见,总监理工程师进行审批并签署审批意见;未经总监理工程师批准同意上岗的人员不得上岗;3、 施工单位特别工种人员进场前,应向监理机构提交《特别工种人员资格报审表》及其附件,监理工程师进行初审并提出初审意见,总监理工程师进行审批并签署审批意见;未经总监理工程师批准同意上岗的人员不得上岗;4、施工单位应向监理机构提交《施工组织设计(技术方案)报审表》及其附件;监理工程师应对其进行审查并签署意见;施工组织设计和重要的技
