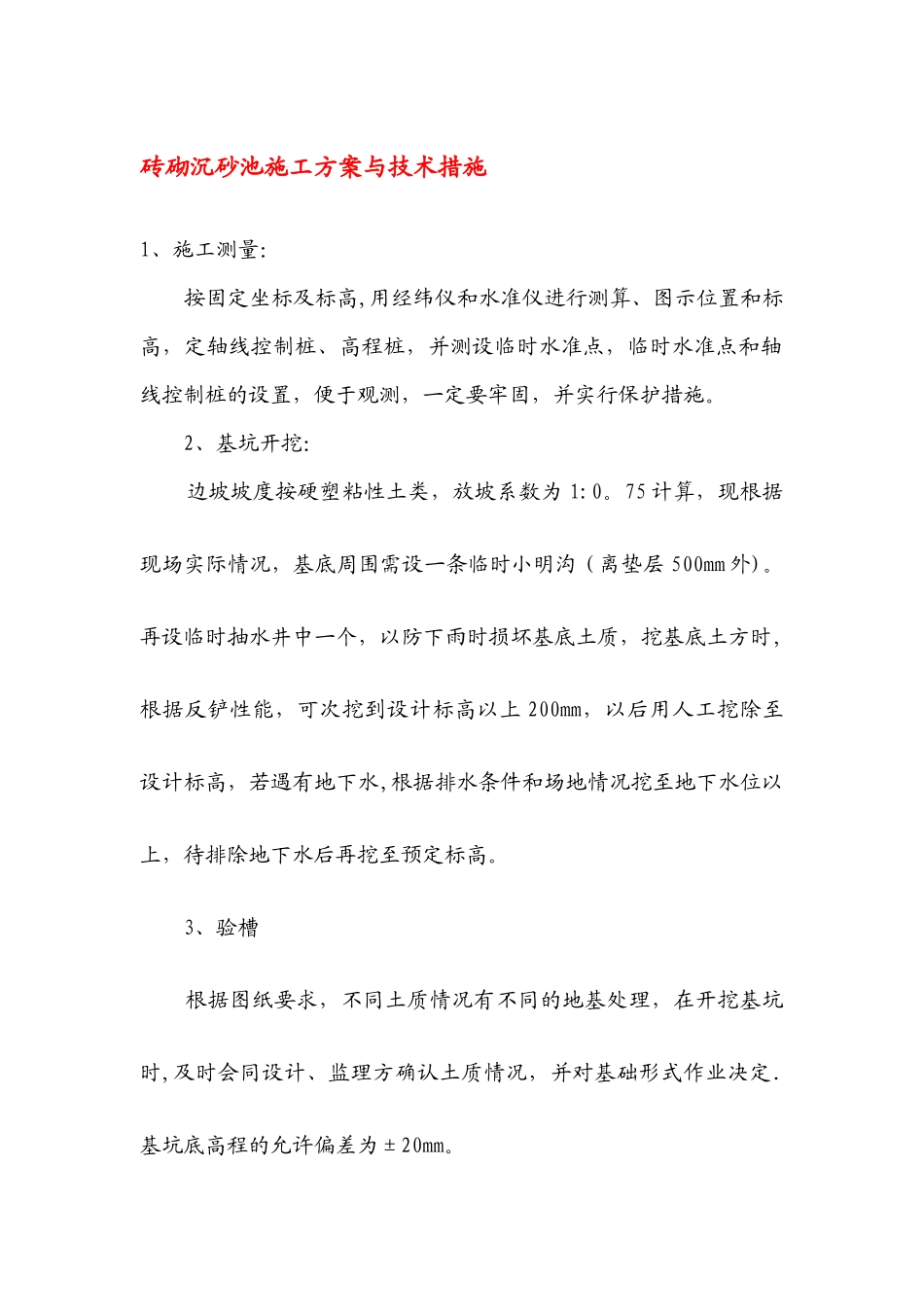

砖砌沉砂池施工方案与技术措施1、施工测量: 按固定坐标及标高,用经纬仪和水准仪进行测算、图示位置和标高,定轴线控制桩、高程桩,并测设临时水准点,临时水准点和轴线控制桩的设置,便于观测,一定要牢固,并实行保护措施
2、基坑开挖:边坡坡度按硬塑粘性土类,放坡系数为 1:0
75 计算,现根据现场实际情况,基底周围需设一条临时小明沟(离垫层 500mm 外)
再设临时抽水井中一个,以防下雨时损坏基底土质,挖基底土方时,根据反铲性能,可次挖到设计标高以上 200mm,以后用人工挖除至设计标高,若遇有地下水,根据排水条件和场地情况挖至地下水位以上,待排除地下水后再挖至预定标高
3、验槽 根据图纸要求,不同土质情况有不同的地基处理,在开挖基坑时,及时会同设计、监理方确认土质情况,并对基础形式作业决定
基坑底高程的允许偏差为±20mm

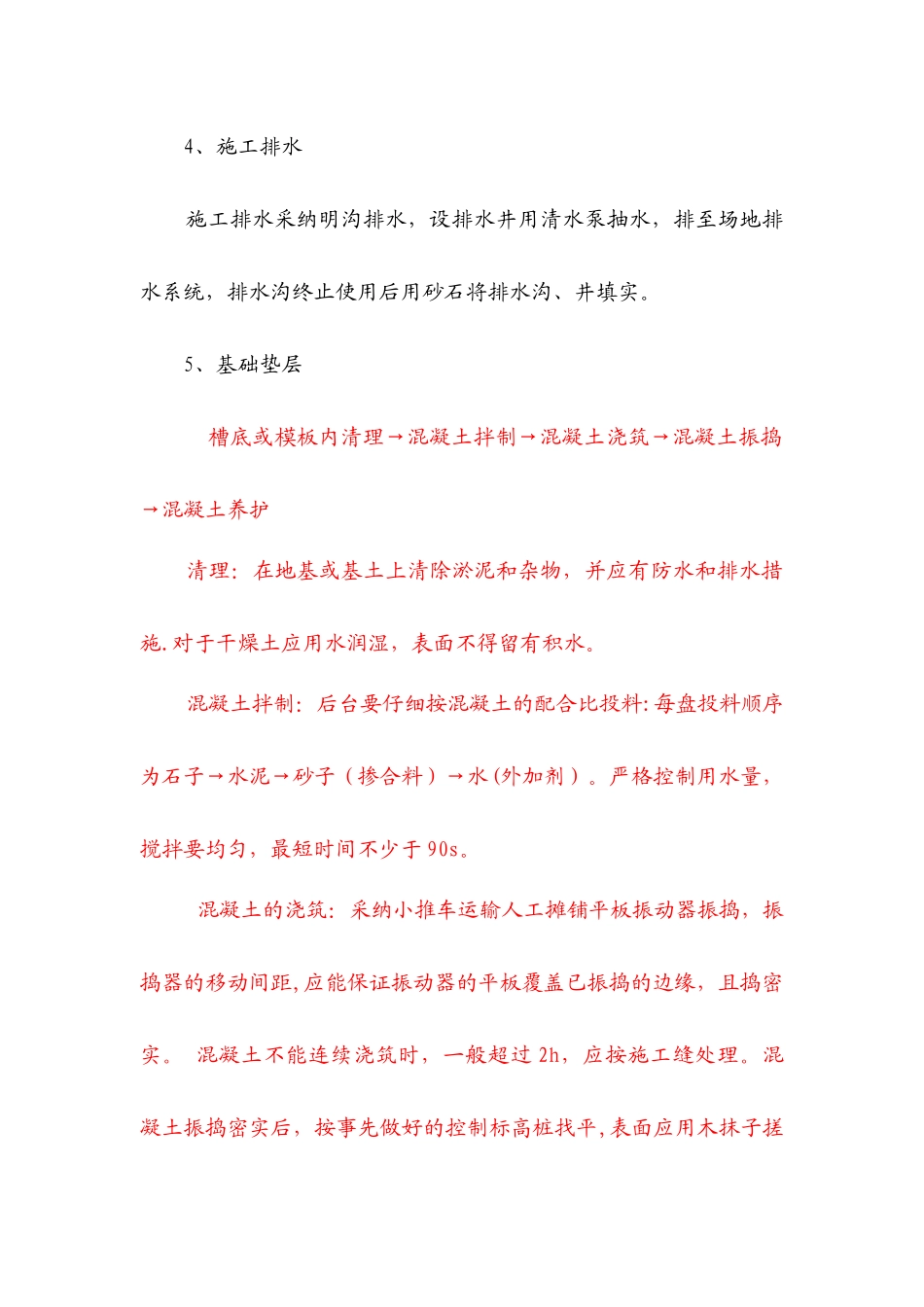

4、施工排水 施工排水采纳明沟排水,设排水井用清水泵抽水,排至场地排水系统,排水沟终止使用后用砂石将排水沟、井填实
5、基础垫层 槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土养护清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施
对于干燥土应用水润湿,表面不得留有积水
混凝土拌制:后台要仔细按混凝土的配合比投料:每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)
严格控制用水量,搅拌要均匀,最短时间不少于 90s
混凝土的浇筑:采纳小推车运输人工摊铺平板振动器振捣,振捣器的移动间距,应能保证振动器的平板覆盖已振捣的边缘,且捣密实
混凝土不能连续浇筑时,一般超过 2h,应按施工缝处理
混凝土振捣密实后,按事先做好的控制标高桩找平,表面应用木抹子搓平

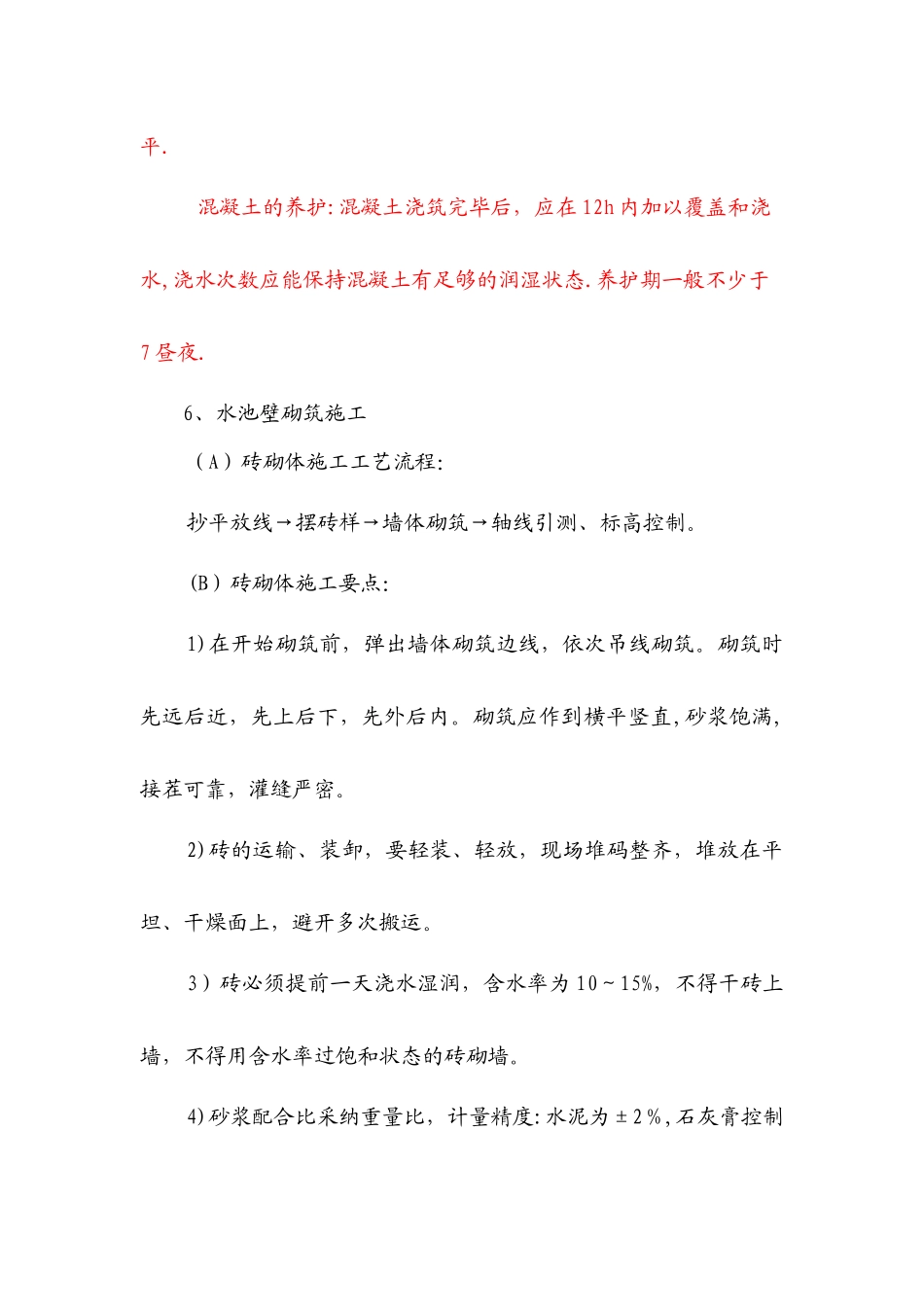

混凝土的养护:混凝土浇筑完毕后,应在 12h 内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态
养护期一般不少于7 昼夜
6、水池壁砌筑施工(A)砖砌体施工工艺流程
