砼加固土路肩施工方案

砼加固土路肩施工方案_第1页
1/2
砼加固土路肩施工方案_第2页
2/2

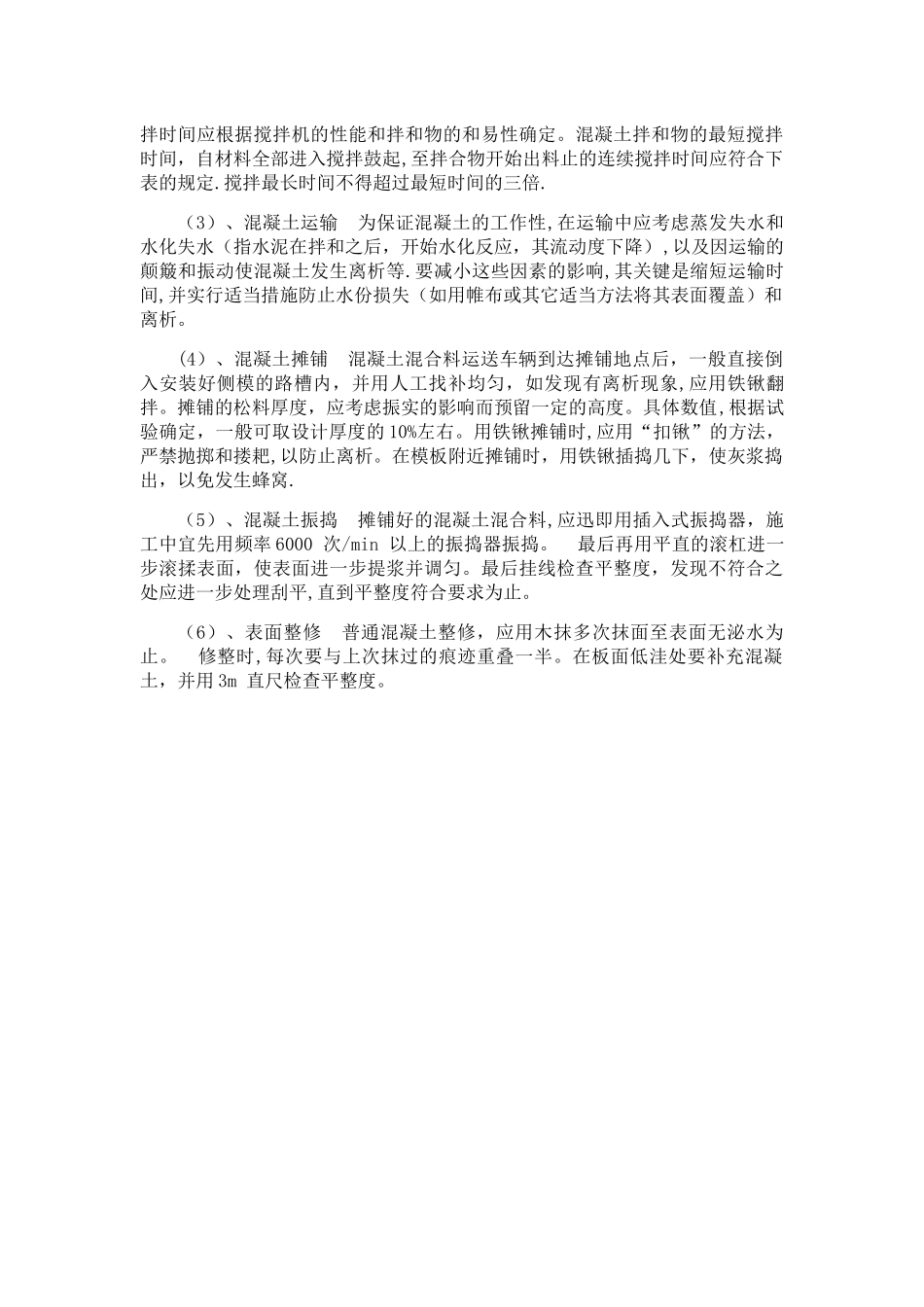

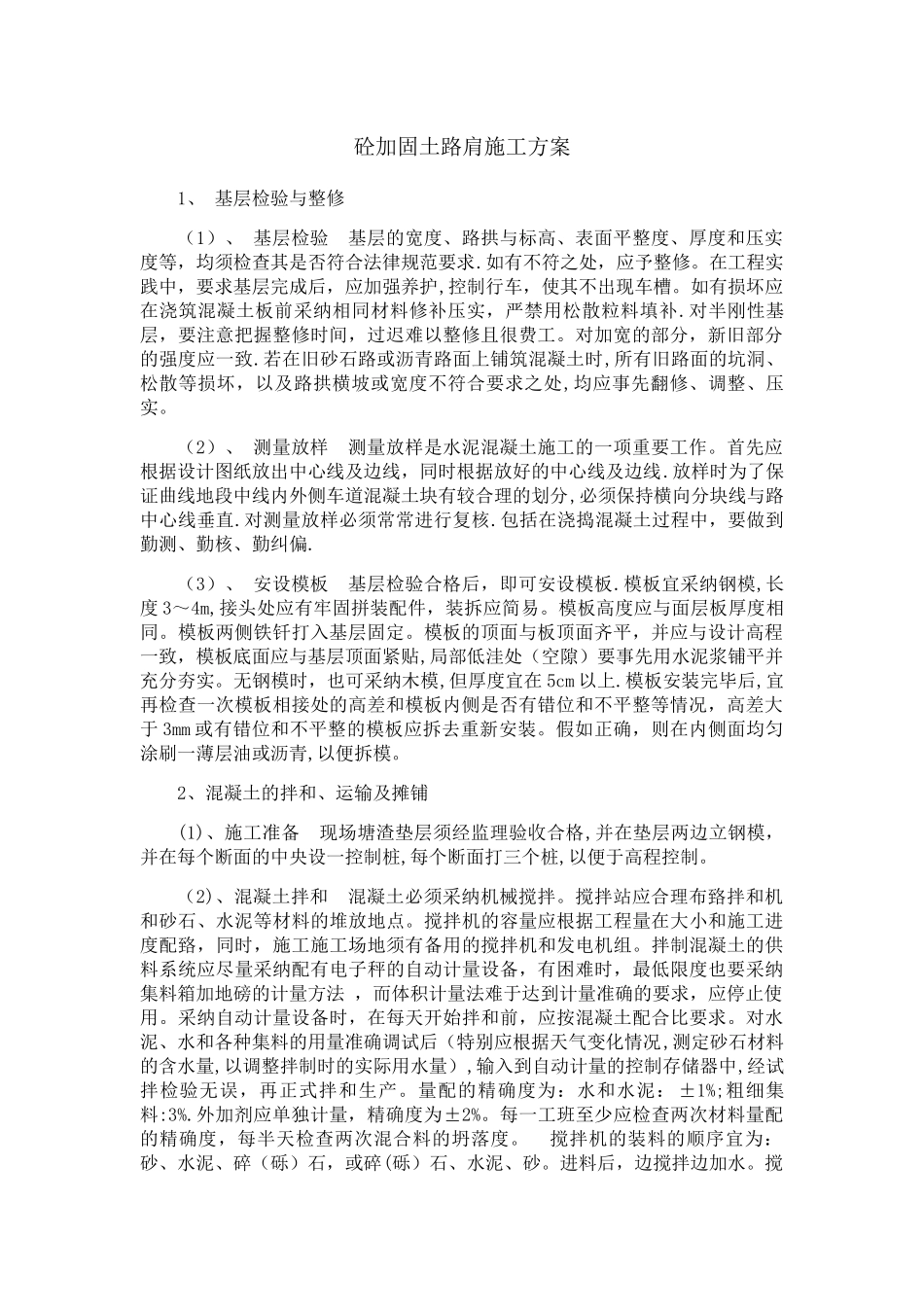

砼加固土路肩施工方案1、 基层检验与整修 (1)、 基层检验 基层的宽度、路拱与标高、表面平整度、厚度和压实度等,均须检查其是否符合法律规范要求.如有不符之处,应予整修。在工程实践中,要求基层完成后,应加强养护,控制行车,使其不出现车槽。如有损坏应在浇筑混凝土板前采纳相同材料修补压实,严禁用松散粒料填补.对半刚性基层,要注意把握整修时间,过迟难以整修且很费工。对加宽的部分,新旧部分的强度应一致.若在旧砂石路或沥青路面上铺筑混凝土时,所有旧路面的坑洞、松散等损坏,以及路拱横坡或宽度不符合要求之处,均应事先翻修、调整、压实。 (2)、 测量放样 测量放样是水泥混凝土施工的一项重要工作。首先应根据设计图纸放出中心线及边线,同时根据放好的中心线及边线.放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直.对测量放样必须常常进行复核.包括在浇捣混凝土过程中,要做到勤测、勤核、勤纠偏. (3)、 安设模板 基层检验合格后,即可安设模板.模板宜采纳钢模,长度 3~4m,接头处应有牢固拼装配件,装拆应简易。模板高度应与面层板厚度相同。模板两侧铁钎打入基层固定。模板的顶面与板顶面齐平,并应与设计高程一致,模板底面应与基层顶面紧贴,局部低洼处(空隙)要事先用水泥浆铺平并充分夯实。无钢模时,也可采纳木模,但厚度宜在 5cm 以上.模板安装完毕后,宜再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于 3mm 或有错位和不平整的模板应拆去重新安装。假如正确,则在内侧面均匀涂刷一薄层油或沥青,以便拆模。 2、混凝土的拌和、运输及摊铺 (1)、施工准备 现场塘渣垫层须经监理验收合格,并在垫层两边立钢模,并在每个断面的中央设一控制桩,每个断面打三个桩,以便于高程控制。 (2)、混凝土拌和 混凝土必须采纳机械搅拌。搅拌站应合理布臵拌和机和砂石、水泥等材料的堆放地点。搅拌机的容量应根据工程量在大小和施工进度配臵,同时,施工施工场地须有备用的搅拌机和发电机组。拌制混凝土的供料系统应尽量采纳配有电子秤的自动计量设备,有困难时,最低限度也要采纳集料箱加地磅的计量方法 ,而体积计量法难于达到计量准确的要求,应停止使用。采纳自动计量设备时,在每天开始拌和前,应按混凝土配合比要求。对水泥、水和各种集料的用量准确调试后(特别应根据天气变化情况,测定砂石材料的含水量,以调整拌制时的实际用水量),输...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砼加固土路肩施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
