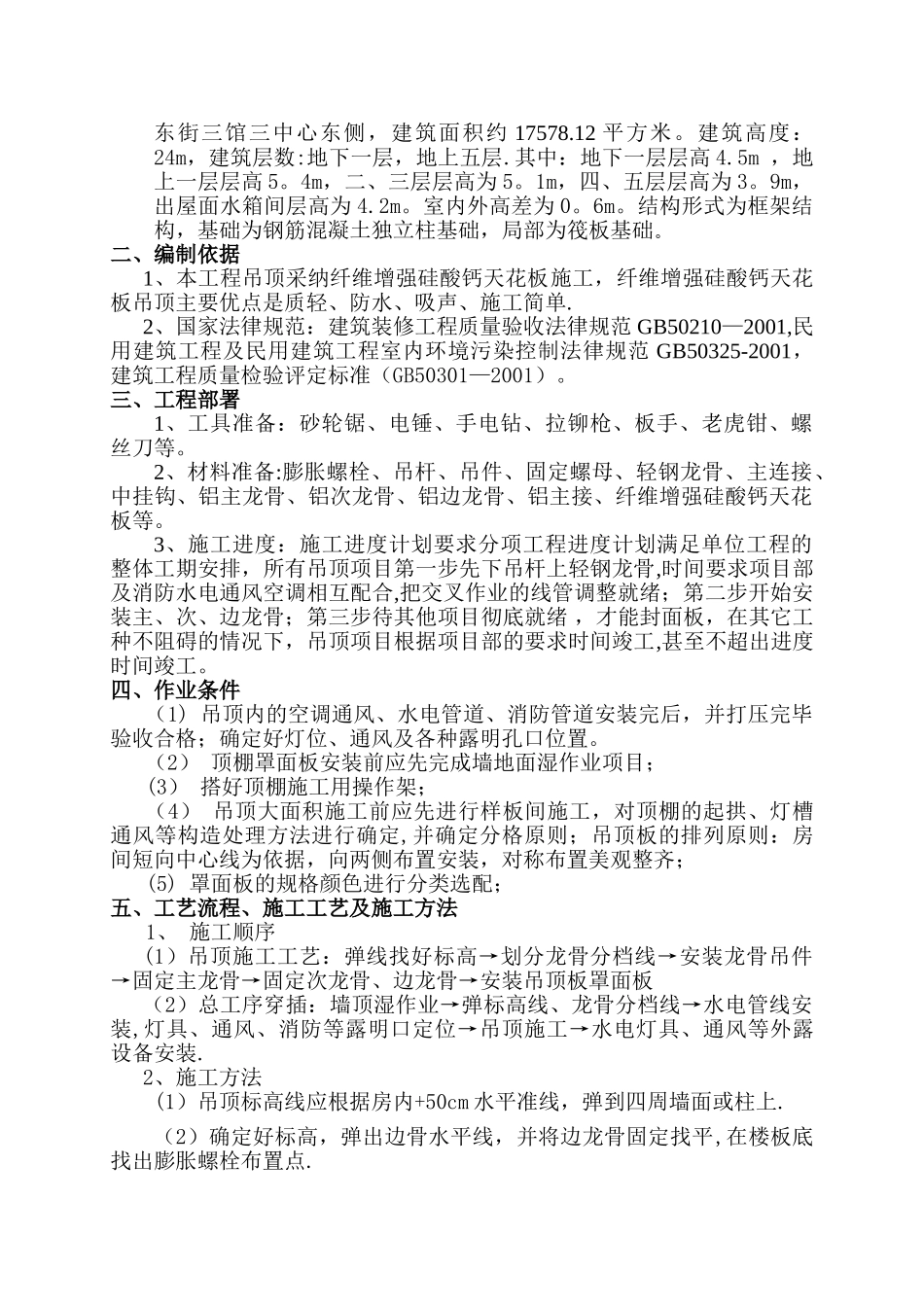

XX 工程吊顶专项施工方案编制人: 审核人: 审批人: 国安建设有限公司吊顶专项施工方案一、工程概况 本工程为高平市公共资源交易中心(含档案馆),位于高平市 康乐东街三馆三中心东侧,建筑面积约 17578
12 平方米
建筑高度:24m,建筑层数:地下一层,地上五层
其中:地下一层层高 4
5m ,地上一层层高 5
4m,二、三层层高为 5
1m,四、五层层高为 3
9m,出屋面水箱间层高为 4
室内外高差为 0
结构形式为框架结构,基础为钢筋混凝土独立柱基础,局部为筏板基础
二、编制依据1、本工程吊顶采纳纤维增强硅酸钙天花板施工,纤维增强硅酸钙天花板吊顶主要优点是质轻、防水、吸声、施工简单
2、国家法律规范:建筑装修工程质量验收法律规范 GB50210—2001,民用建筑工程及民用建筑工程室内环境污染控制法律规范 GB50325-2001,建筑工程质量检验评定标准(GB50301—2001)
三、工程部署1、工具准备:砂轮锯、电锤、手电钻、拉铆枪、板手、老虎钳、螺丝刀等
2、材料准备:膨胀螺栓、吊杆、吊件、固定螺母、轻钢龙骨、主连接、中挂钩、铝主龙骨、铝次龙骨、铝边龙骨、铝主接、纤维增强硅酸钙天花板等
3、施工进度:施工进度计划要求分项工程进度计划满足单位工程的整体工期安排,所有吊顶项目第一步先下吊杆上轻钢龙骨,时间要求项目部及消防水电通风空调相互配合,把交叉作业的线管调整就绪;第二步开始安装主、次、边龙骨;第三步待其他项目彻底就绪 ,才能封面板,在其它工种不阻碍的情况下,吊顶项目根据项目部的要求时间竣工,甚至不超出进度时间竣工
四、作业条件(1) 吊顶内的空调通风、水电管道、消防管道安装完后,并打压完毕验收合格;确定好灯位、通风及各种露明孔口位置

(2) 顶棚罩面板安装前应先完成墙地面湿作业项目;(3) 搭好顶棚施工用操作架;(4) 吊顶大面积施工前应先进
