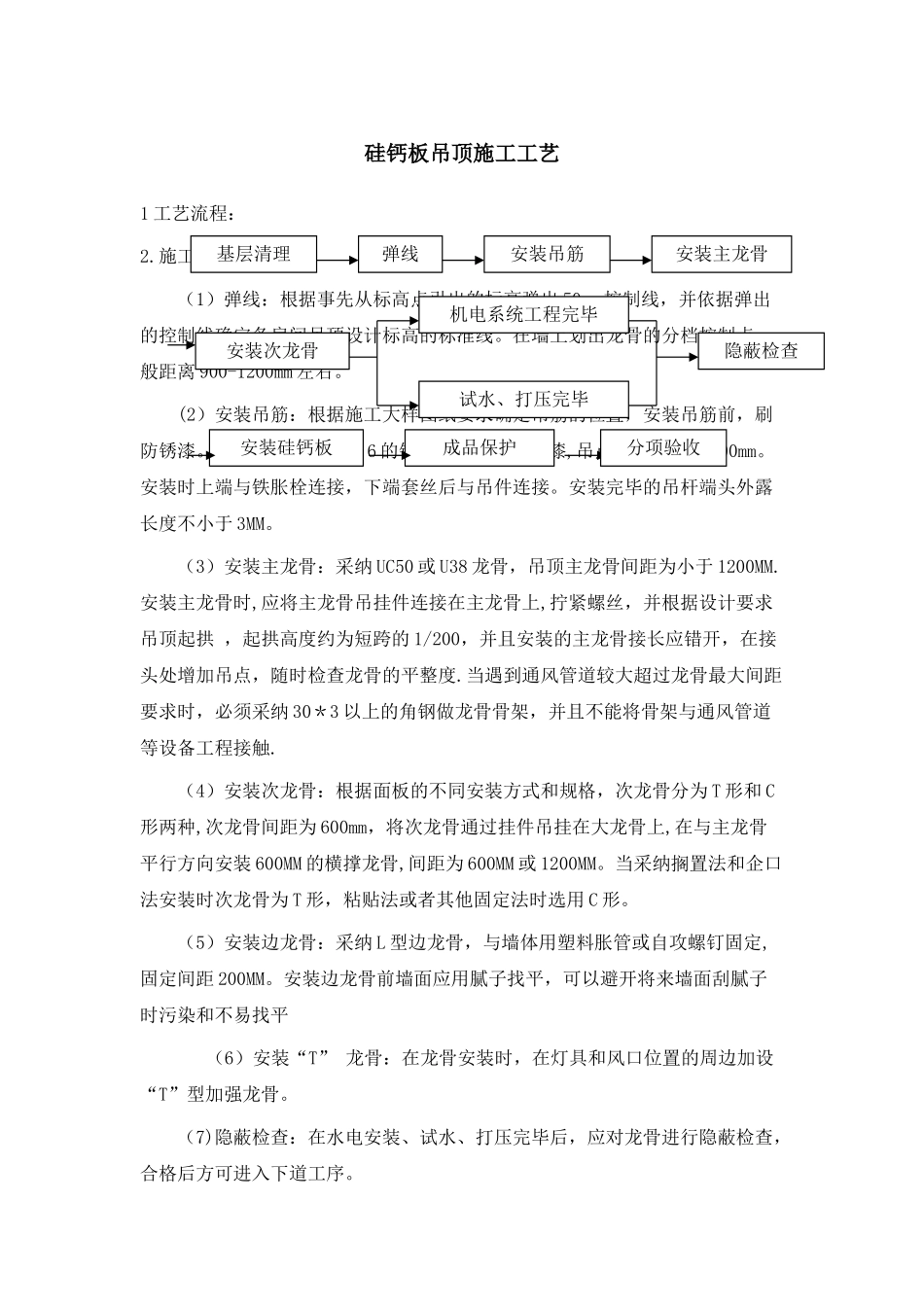

硅钙板吊顶施工工艺1 工艺流程:2.施工技术措施:(1)弹线:根据事先从标高点引出的标高弹出 50cm 控制线,并依据弹出的控制线确定各房间吊顶设计标高的标准线。在墙上划出龙骨的分档控制点,一般距离 900-1200mm 左右。(2)安装吊筋:根据施工大样图纸要求确定吊筋的位置,安装吊筋前,刷防锈漆。吊杆采纳直径为 Φ6 的钢筋制作并刷防锈漆,吊点间距 900—1200mm。安装时上端与铁胀栓连接,下端套丝后与吊件连接。安装完毕的吊杆端头外露长度不小于 3MM。(3)安装主龙骨:采纳 UC50 或 U38 龙骨,吊顶主龙骨间距为小于 1200MM.安装主龙骨时,应将主龙骨吊挂件连接在主龙骨上,拧紧螺丝,并根据设计要求吊顶起拱 ,起拱高度约为短跨的 1/200,并且安装的主龙骨接长应错开,在接头处增加吊点,随时检查龙骨的平整度.当遇到通风管道较大超过龙骨最大间距要求时,必须采纳 30*3 以上的角钢做龙骨骨架,并且不能将骨架与通风管道等设备工程接触.(4)安装次龙骨:根据面板的不同安装方式和规格,次龙骨分为 T 形和 C形两种,次龙骨间距为 600mm,将次龙骨通过挂件吊挂在大龙骨上,在与主龙骨平行方向安装 600MM 的横撑龙骨,间距为 600MM 或 1200MM。当采纳搁置法和企口法安装时次龙骨为 T 形,粘贴法或者其他固定法时选用 C 形。(5)安装边龙骨:采纳 L 型边龙骨,与墙体用塑料胀管或自攻螺钉固定,固定间距 200MM。安装边龙骨前墙面应用腻子找平,可以避开将来墙面刮腻子时污染和不易找平(6)安装“T” 龙骨:在龙骨安装时,在灯具和风口位置的周边加设“T”型加强龙骨。(7)隐蔽检查:在水电安装、试水、打压完毕后,应对龙骨进行隐蔽检查,合格后方可进入下道工序。基层清理安装吊筋安装主龙骨安装次龙骨安装硅钙板成品保护机电系统工程完毕试水、打压完毕隐蔽检查分项验收弹线(8)安装硅钙板:硅钙板规格、厚度根据设计要求确定,安装时操作工人须戴白手套,以防止污染。3。质量标准:3.1 保证项目:轻钢龙骨骨架和罩面板的材质、品种、式样、规格应符合设计要求。轻钢骨架的吊杆,龙骨的安装必须位置正确,连接牢固,无松动。罩面板应无脱层、翘曲、折裂缺棱掉角等缺陷,安装必须牢固。3.2 基本项目:(1)整面轻钢骨架应顺直、无弯曲、变形;吊挂件、连接件应符合产品组合的要求.(2)罩面板表面平正、干净、颜色一致,无污染、反锈等缺陷。(3)罩面板接缝形式符合设计要求,拉缝和压条宽窄一致,平直,整齐,接...
