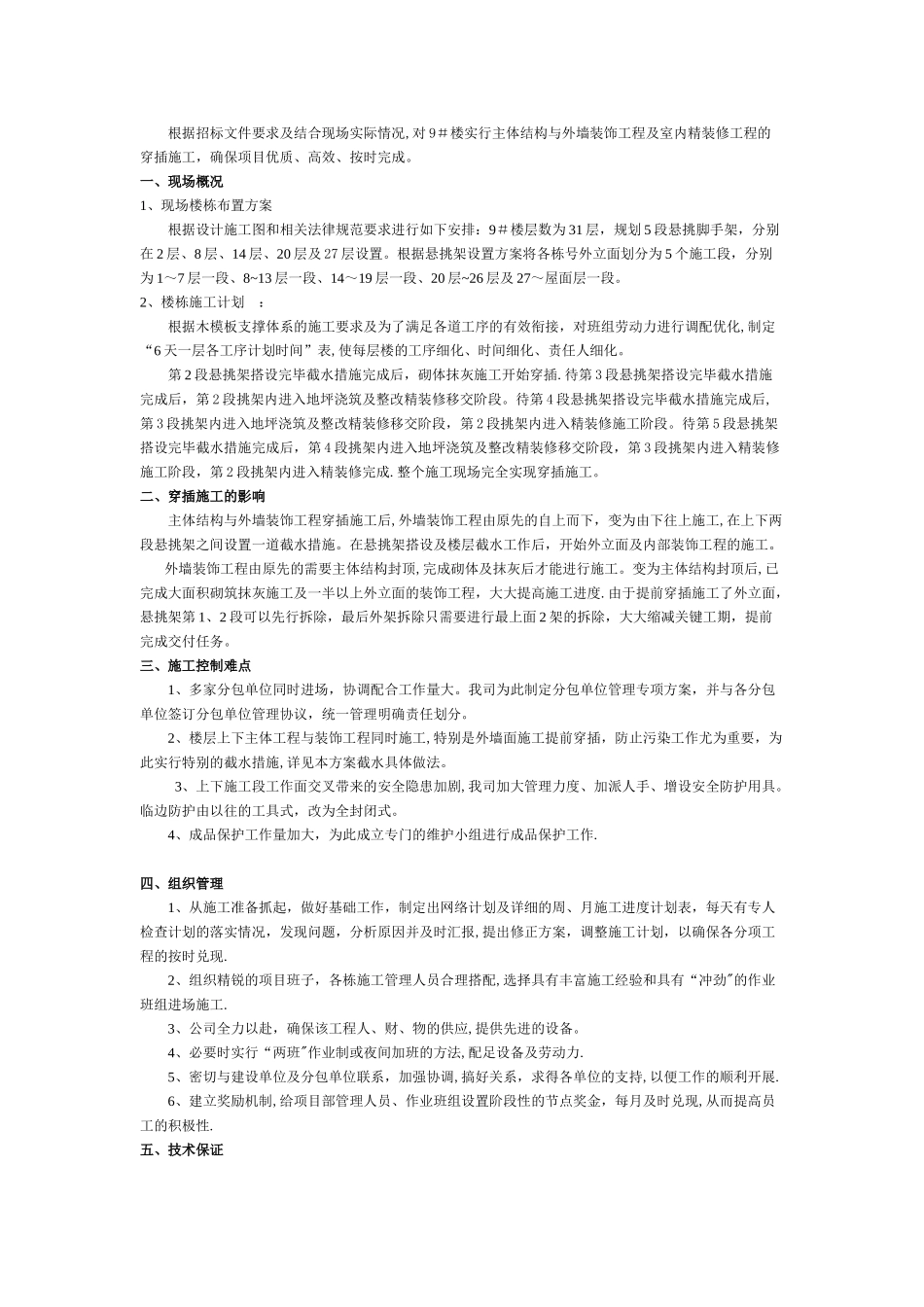

根据招标文件要求及结合现场实际情况,对 9#楼实行主体结构与外墙装饰工程及室内精装修工程的穿插施工,确保项目优质、高效、按时完成
一、现场概况1、现场楼栋布置方案根据设计施工图和相关法律规范要求进行如下安排:9#楼层数为 31 层,规划 5 段悬挑脚手架,分别在 2 层、8 层、14 层、20 层及 27 层设置
根据悬挑架设置方案将各栋号外立面划分为 5 个施工段,分别为 1~7 层一段、8~13 层一段、14~19 层一段、20 层~26 层及 27~屋面层一段
2、楼栋施工计划 :根据木模板支撑体系的施工要求及为了满足各道工序的有效衔接,对班组劳动力进行调配优化,制定“6 天一层各工序计划时间”表,使每层楼的工序细化、时间细化、责任人细化
第 2 段悬挑架搭设完毕截水措施完成后,砌体抹灰施工开始穿插
待第 3 段悬挑架搭设完毕截水措施完成后,第 2 段挑架内进入地坪浇筑及整改精装修移交阶段
待第 4 段悬挑架搭设完毕截水措施完成后,第 3 段挑架内进入地坪浇筑及整改精装修移交阶段,第 2 段挑架内进入精装修施工阶段
待第 5 段悬挑架搭设完毕截水措施完成后,第 4 段挑架内进入地坪浇筑及整改精装修移交阶段,第 3 段挑架内进入精装修施工阶段,第 2 段挑架内进入精装修完成
整个施工现场完全实现穿插施工
二、穿插施工的影响主体结构与外墙装饰工程穿插施工后,外墙装饰工程由原先的自上而下,变为由下往上施工,在上下两段悬挑架之间设置一道截水措施
在悬挑架搭设及楼层截水工作后,开始外立面及内部装饰工程的施工
外墙装饰工程由原先的需要主体结构封顶,完成砌体及抹灰后才能进行施工
变为主体结构封顶后,已完成大面积砌筑抹灰施工及一半以上外立面的装饰工程,大大提高施工进度
由于提前穿插施工了外立面,悬挑架第 1、2 段可以先行拆除,最后外架拆除只需要进行最上面 2 架的拆除,大大缩减关
