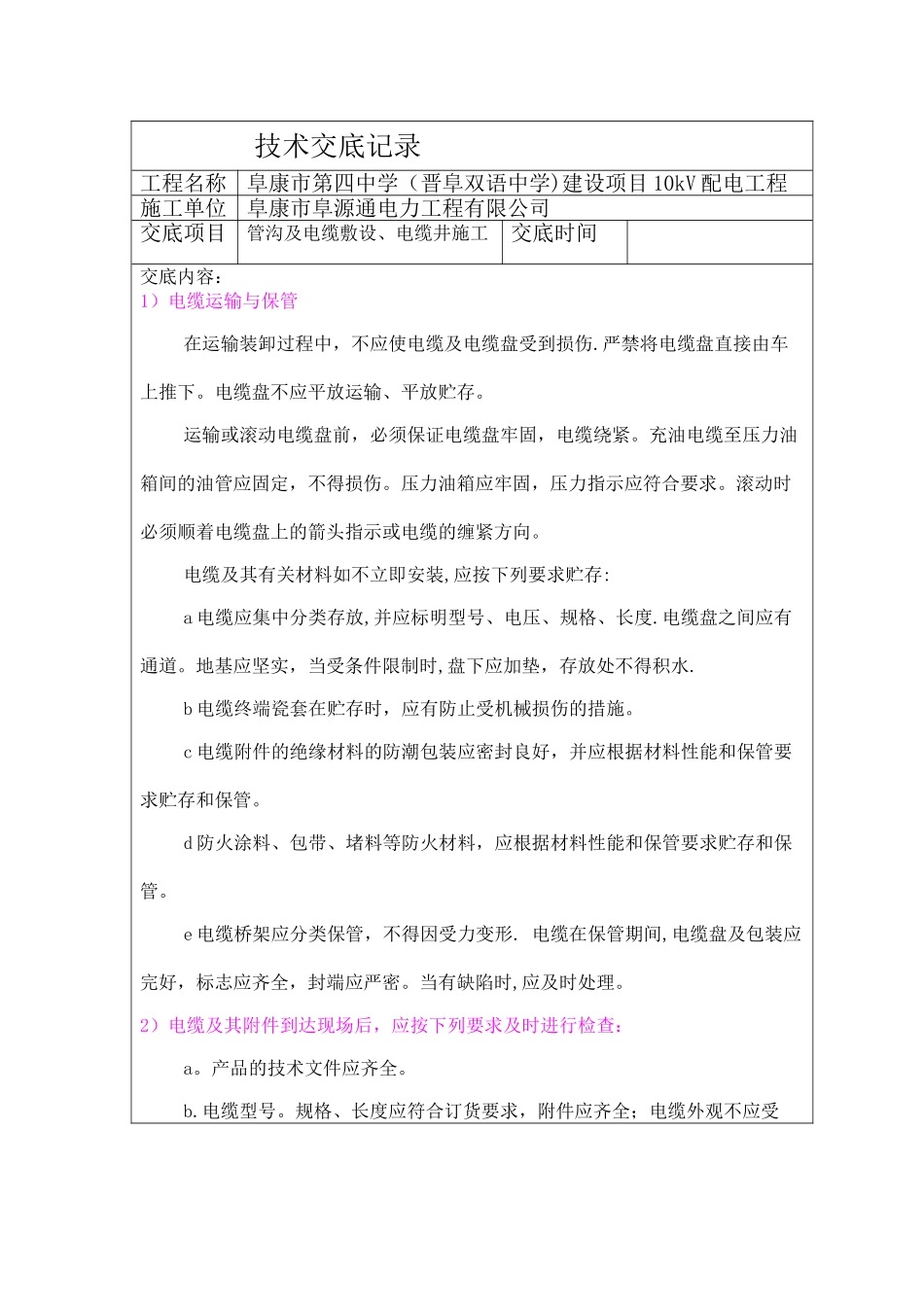

技术交底记录工程名称阜康市第四中学(晋阜双语中学)建设项目 10kV 配电工程施工单位阜康市阜源通电力工程有限公司交底项目管沟及电缆敷设、电缆井施工交底时间交底内容:1)电缆运输与保管在运输装卸过程中,不应使电缆及电缆盘受到损伤
严禁将电缆盘直接由车上推下
电缆盘不应平放运输、平放贮存
运输或滚动电缆盘前,必须保证电缆盘牢固,电缆绕紧
充油电缆至压力油箱间的油管应固定,不得损伤
压力油箱应牢固,压力指示应符合要求
滚动时必须顺着电缆盘上的箭头指示或电缆的缠紧方向
电缆及其有关材料如不立即安装,应按下列要求贮存: a 电缆应集中分类存放,并应标明型号、电压、规格、长度
电缆盘之间应有通道
地基应坚实,当受条件限制时,盘下应加垫,存放处不得积水
b 电缆终端瓷套在贮存时,应有防止受机械损伤的措施
c 电缆附件的绝缘材料的防潮包装应密封良好,并应根据材料性能和保管要求贮存和保管
d 防火涂料、包带、堵料等防火材料,应根据材料性能和保管要求贮存和保管
e 电缆桥架应分类保管,不得因受力变形
电缆在保管期间,电缆盘及包装应完好,标志应齐全,封端应严密
当有缺陷时,应及时处理
2)电缆及其附件到达现场后,应按下列要求及时进行检查: a
产品的技术文件应齐全
规格、长度应符合订货要求,附件应齐全;电缆外观不应受损
电缆封端应严密
当外观检查有怀疑时,应进行受潮推断或试验

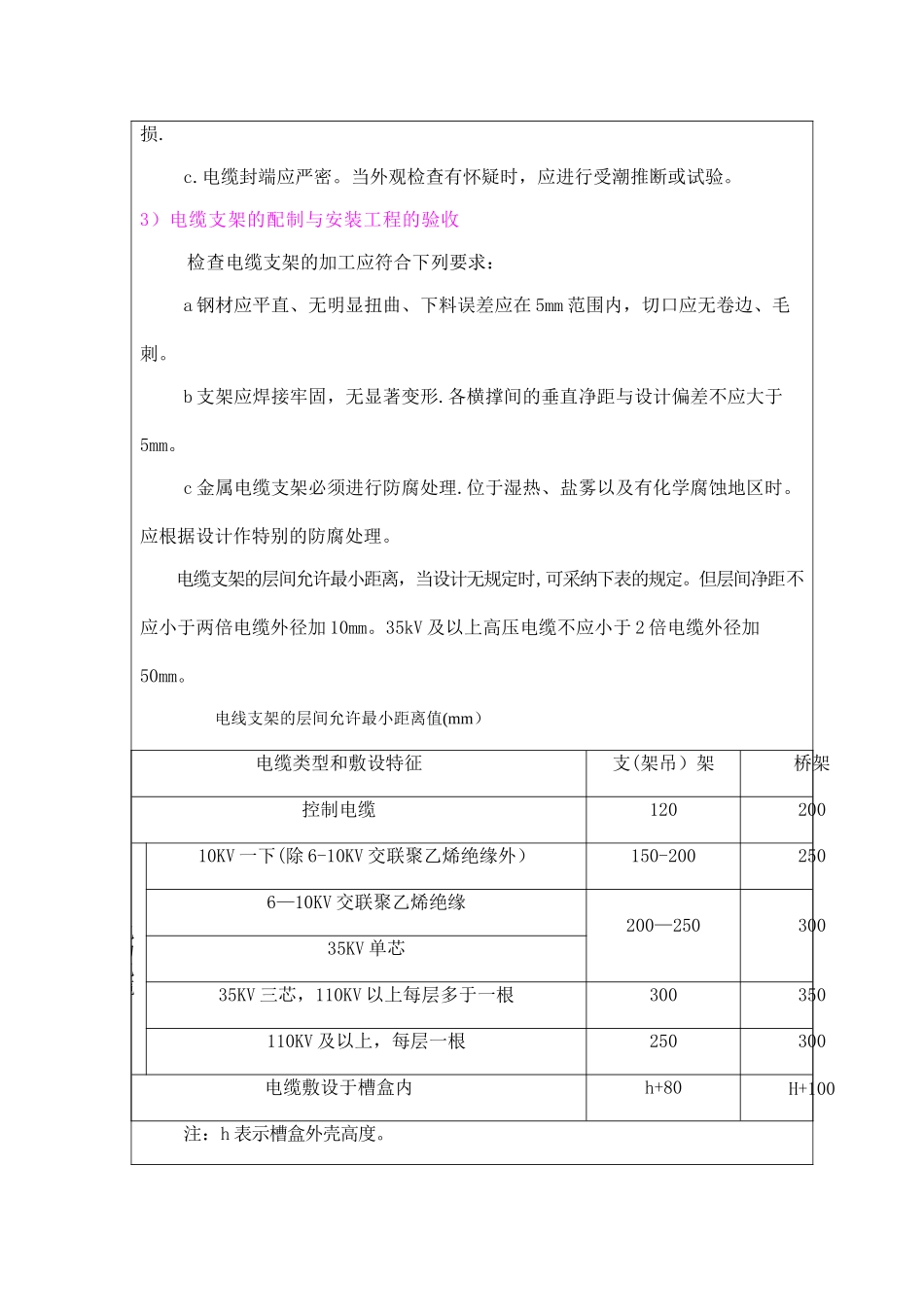

3)电缆支架的配制与安装工程的验收检查电缆支架的加工应符合下列要求:a 钢材应平直、无明显扭曲、下料误差应在 5mm 范围内,切口应无卷边、毛刺
b 支架应焊接牢固,无显著变形
各横撑间的垂直净距与设计偏差不应大于5mm
c 金属电缆支架必须进行防腐处理
位于湿热、盐雾以及有化学腐蚀地区时

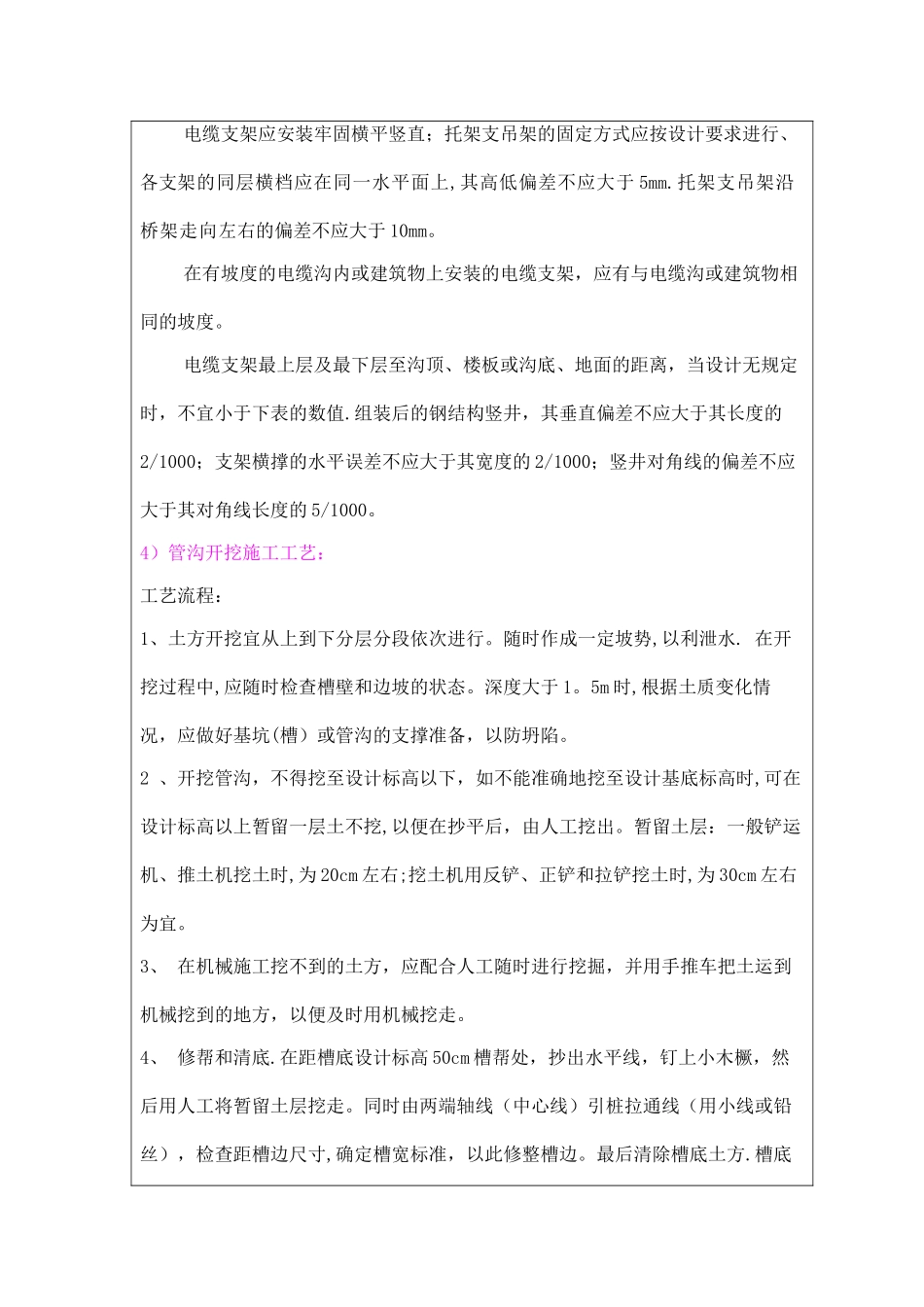

应根据设计作特别的防腐处理
电缆支架的层间允许最小距离,当设计无规定时,可采纳下表的规定
