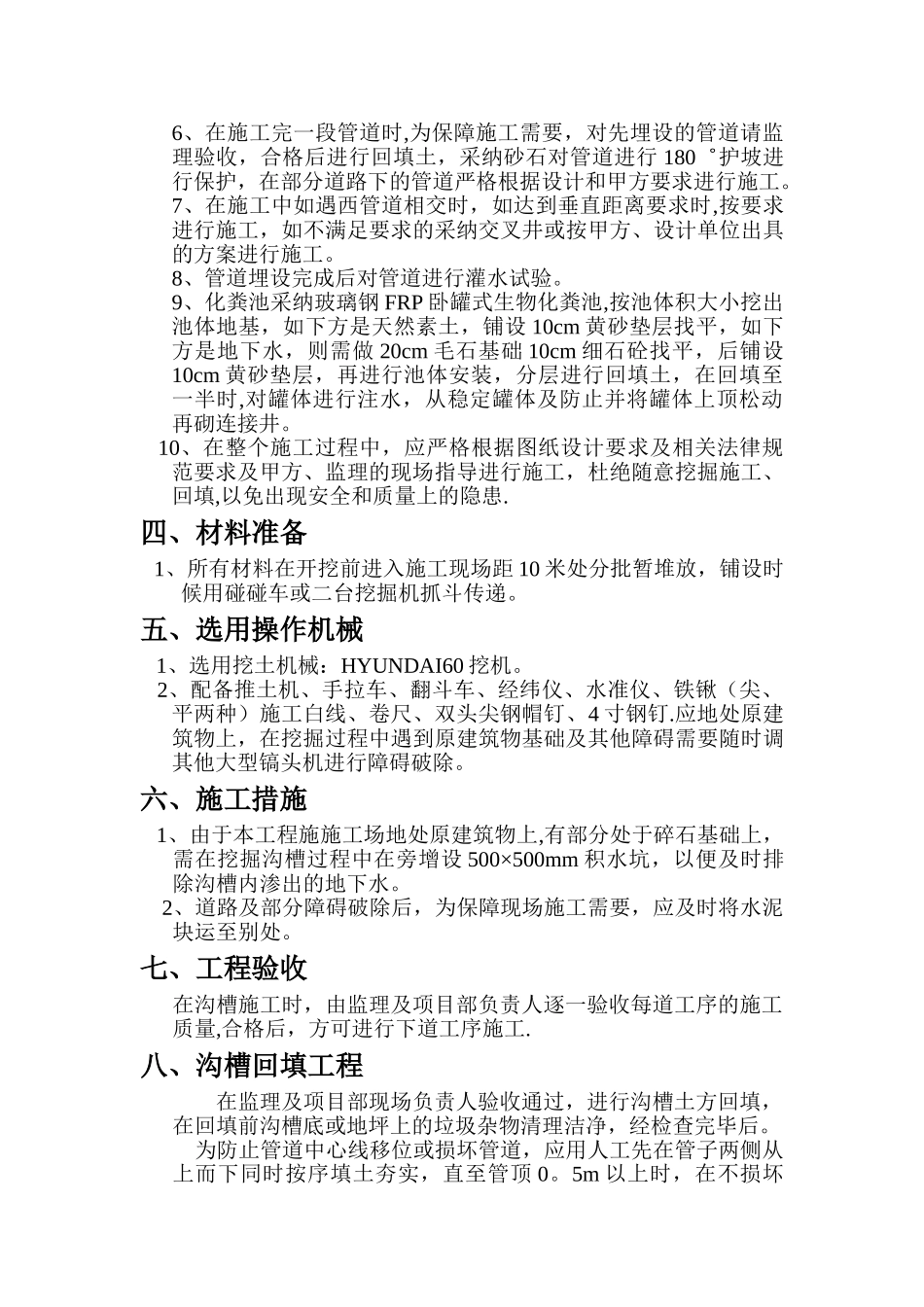

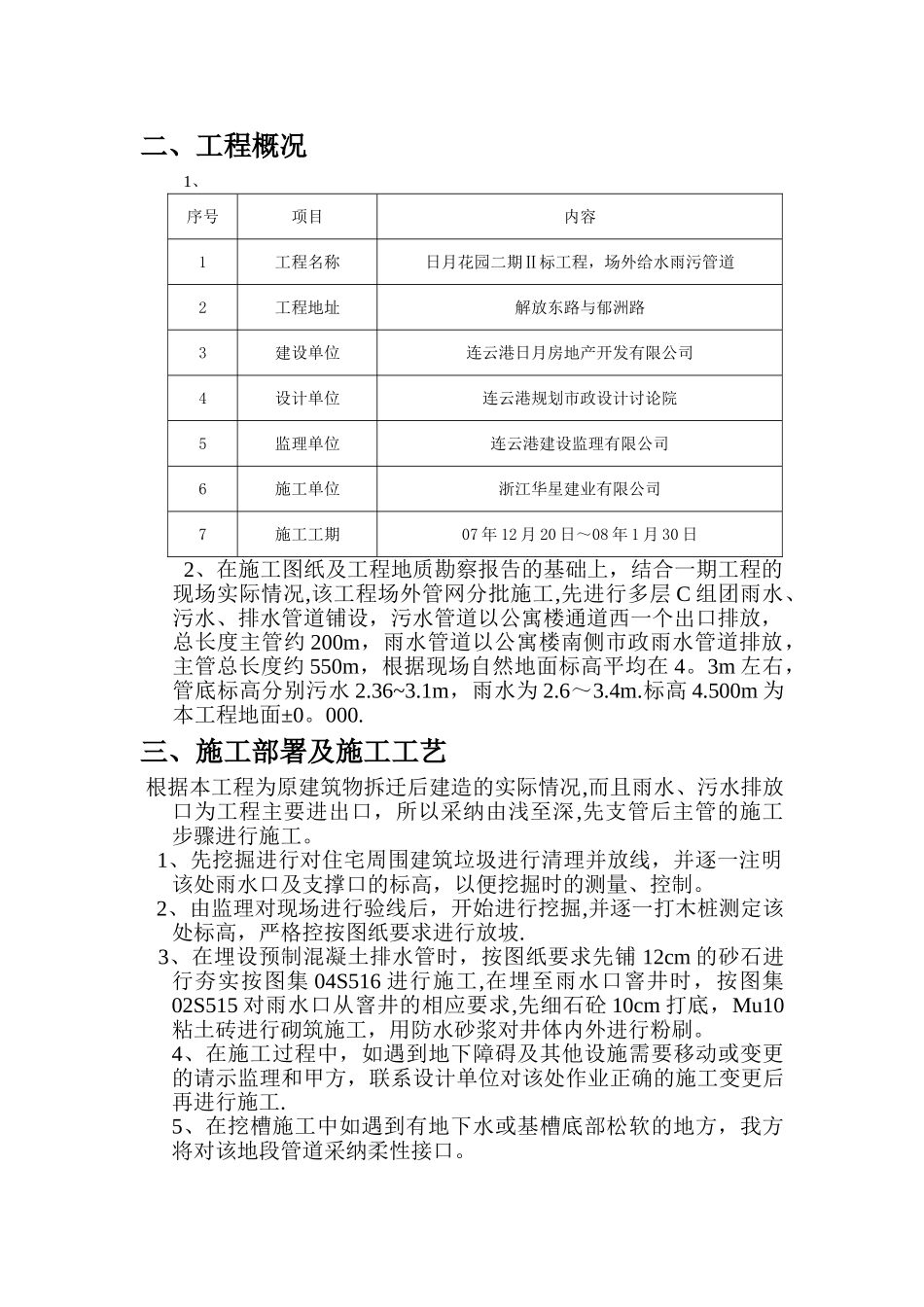

******************管道铺设施工方案*****有限公司一、编制依据1、*****雨水、污水、给排水工程施工图纸。2、主要法律规范、规程序号法律规范、规程名称法律规范、标准编号1给排水管道工程施工及验收法律规范GB50268-972混凝土排水管道基础及接口04S1163建筑机械使用安全技术法律规范JGJ33—20014施工手册第四版二、工程概况1、序号项目内容1工程名称日月花园二期Ⅱ标工程,场外给水雨污管道2工程地址解放东路与郁洲路3建设单位连云港日月房地产开发有限公司4设计单位连云港规划市政设计讨论院5监理单位连云港建设监理有限公司6施工单位浙江华星建业有限公司7施工工期07 年 12 月 20 日~08 年 1 月 30 日 2、在施工图纸及工程地质勘察报告的基础上,结合一期工程的现场实际情况,该工程场外管网分批施工,先进行多层 C 组团雨水、污水、排水管道铺设,污水管道以公寓楼通道西一个出口排放,总长度主管约 200m,雨水管道以公寓楼南侧市政雨水管道排放,主管总长度约 550m,根据现场自然地面标高平均在 4。3m 左右,管底标高分别污水 2.36~3.1m,雨水为 2.6~3.4m.标高 4.500m 为本工程地面±0。000.三、施工部署及施工工艺 根据本工程为原建筑物拆迁后建造的实际情况,而且雨水、污水排放口为工程主要进出口,所以采纳由浅至深,先支管后主管的施工步骤进行施工。 1、先挖掘进行对住宅周围建筑垃圾进行清理并放线,并逐一注明该处雨水口及支撑口的标高,以便挖掘时的测量、控制。 2、由监理对现场进行验线后,开始进行挖掘,并逐一打木桩测定该处标高,严格控按图纸要求进行放坡. 3、在埋设预制混凝土排水管时,按图纸要求先铺 12cm 的砂石进行夯实按图集 04S516 进行施工,在埋至雨水口窨井时,按图集02S515 对雨水口从窨井的相应要求,先细石砼 10cm 打底,Mu10粘土砖进行砌筑施工,用防水砂浆对井体内外进行粉刷。4、在施工过程中,如遇到地下障碍及其他设施需要移动或变更的请示监理和甲方,联系设计单位对该处作业正确的施工变更后再进行施工.5、在挖槽施工中如遇到有地下水或基槽底部松软的地方,我方将对该地段管道采纳柔性接口。6、在施工完一段管道时,为保障施工需要,对先埋设的管道请监理验收,合格后进行回填土,采纳砂石对管道进行 180゜护坡进行保护,在部分道路下的管道严格根据设计和甲方要求进行施工。7、在施工中如遇西管道相交时,如达到垂直距离要求时,按要求进行施工,如不满足要求...
