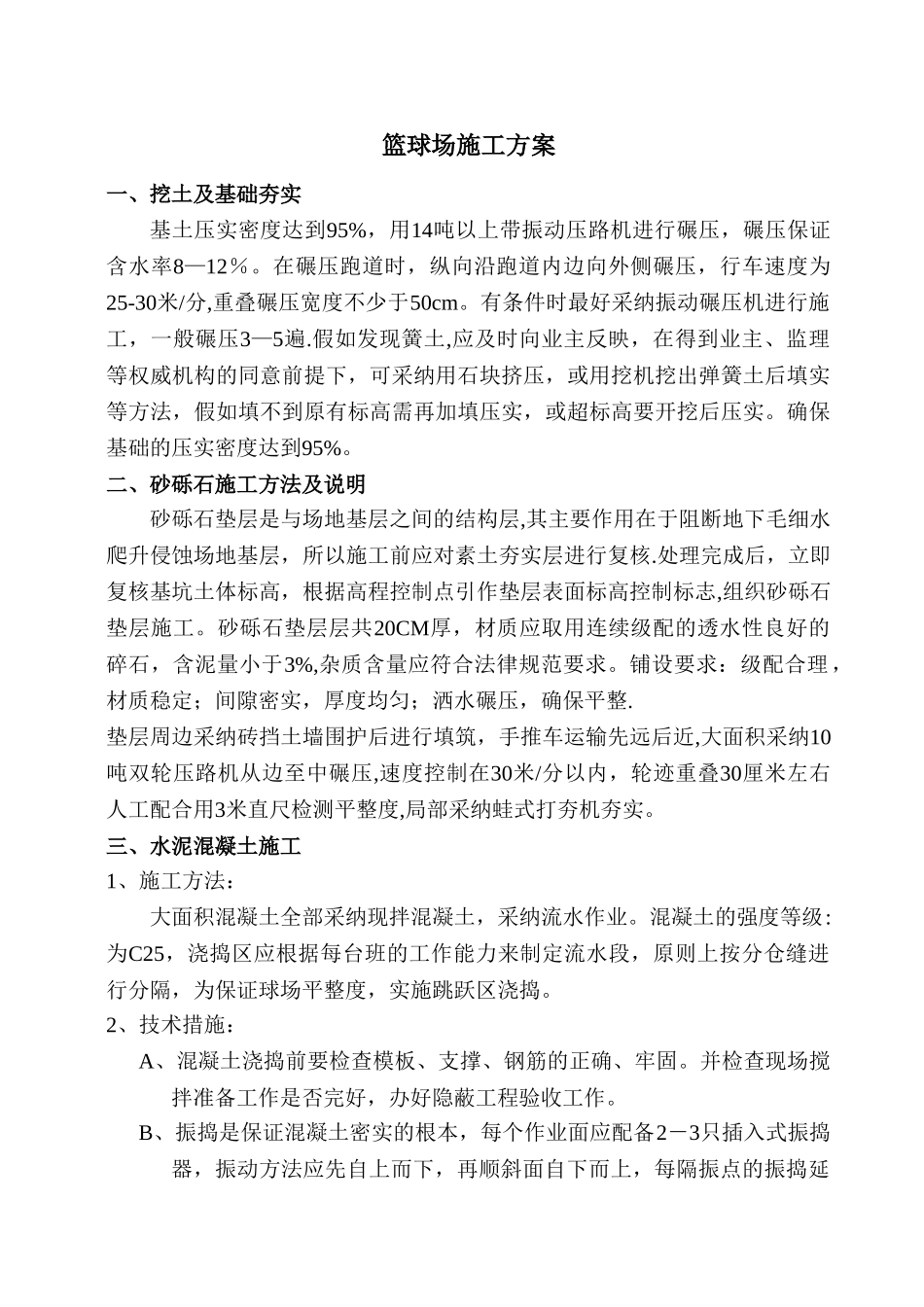

篮球场施工方案一、挖土及基础夯实 基土压实密度达到95%,用14吨以上带振动压路机进行碾压,碾压保证含水率8—12%
在碾压跑道时,纵向沿跑道内边向外侧碾压,行车速度为25-30米/分,重叠碾压宽度不少于50cm
有条件时最好采纳振动碾压机进行施工,一般碾压3—5遍
假如发现簧土,应及时向业主反映,在得到业主、监理等权威机构的同意前提下,可采纳用石块挤压,或用挖机挖出弹簧土后填实等方法,假如填不到原有标高需再加填压实,或超标高要开挖后压实
确保基础的压实密度达到95%
二、砂砾石施工方法及说明砂砾石垫层是与场地基层之间的结构层,其主要作用在于阻断地下毛细水爬升侵蚀场地基层,所以施工前应对素土夯实层进行复核
处理完成后,立即复核基坑土体标高,根据高程控制点引作垫层表面标高控制标志,组织砂砾石垫层施工
砂砾石垫层层共20CM厚,材质应取用连续级配的透水性良好的碎石,含泥量小于3%,杂质含量应符合法律规范要求
铺设要求:级配合理,材质稳定;间隙密实,厚度均匀;洒水碾压,确保平整
垫层周边采纳砖挡土墙围护后进行填筑,手推车运输先远后近,大面积采纳10吨双轮压路机从边至中碾压,速度控制在30米/分以内,轮迹重叠30厘米左右人工配合用3米直尺检测平整度,局部采纳蛙式打夯机夯实
三、水泥混凝土施工1、施工方法:大面积混凝土全部采纳现拌混凝土,采纳流水作业
混凝土的强度等级:为C25,浇捣区应根据每台班的工作能力来制定流水段,原则上按分仓缝进行分隔,为保证球场平整度,实施跳跃区浇捣
2、技术措施:A、混凝土浇捣前要检查模板、支撑、钢筋的正确、牢固
并检查现场搅拌准备工作是否完好,办好隐蔽工程验收工作
B、振捣是保证混凝土密实的根本,每个作业面应配备2-3只插入式振捣器,振动方法应先自上而下,再顺斜面自下而上,每隔振点的振捣延续时间为15-20秒,振动间距不宜大于作用半径的1

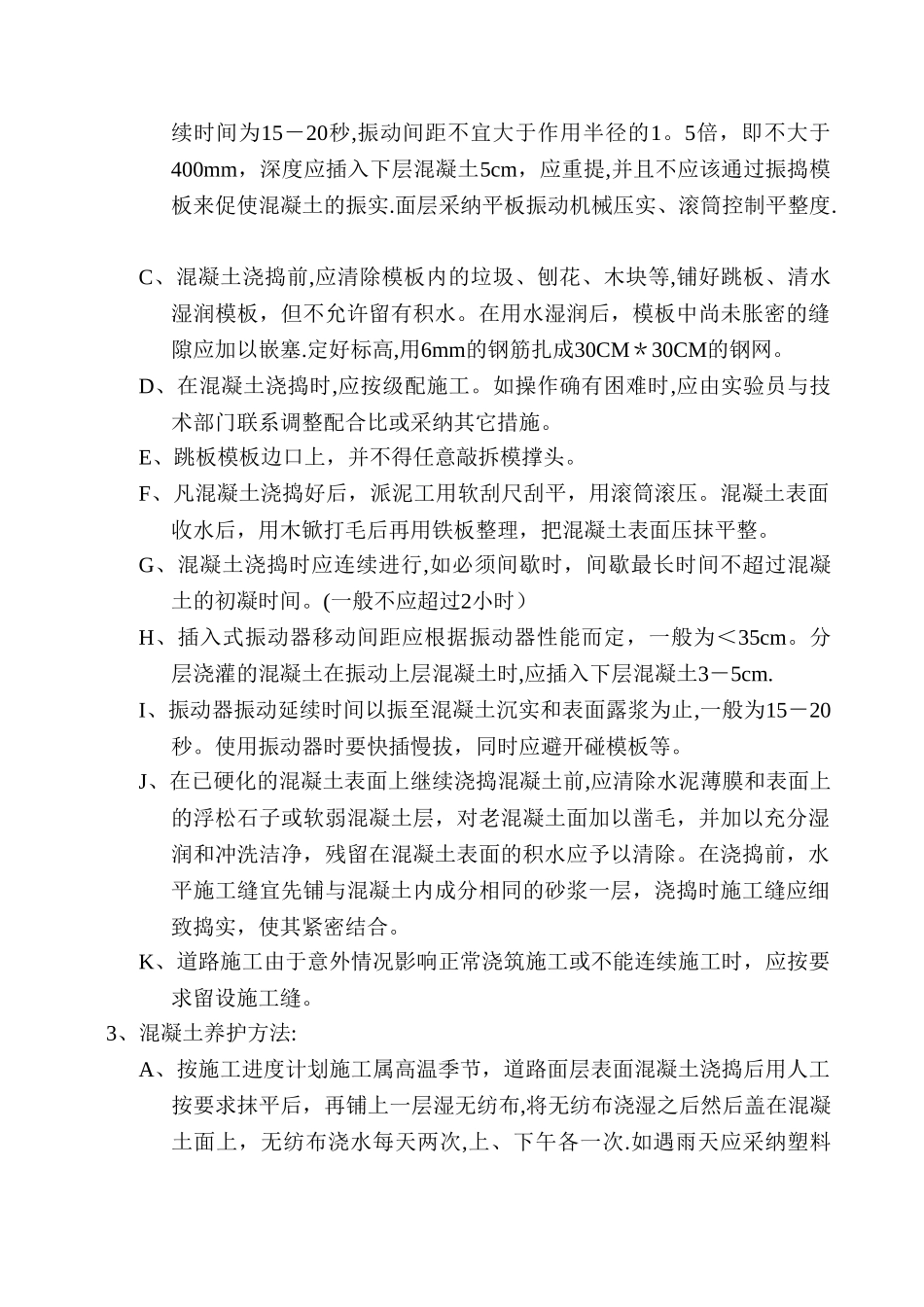

5倍,即不大于
