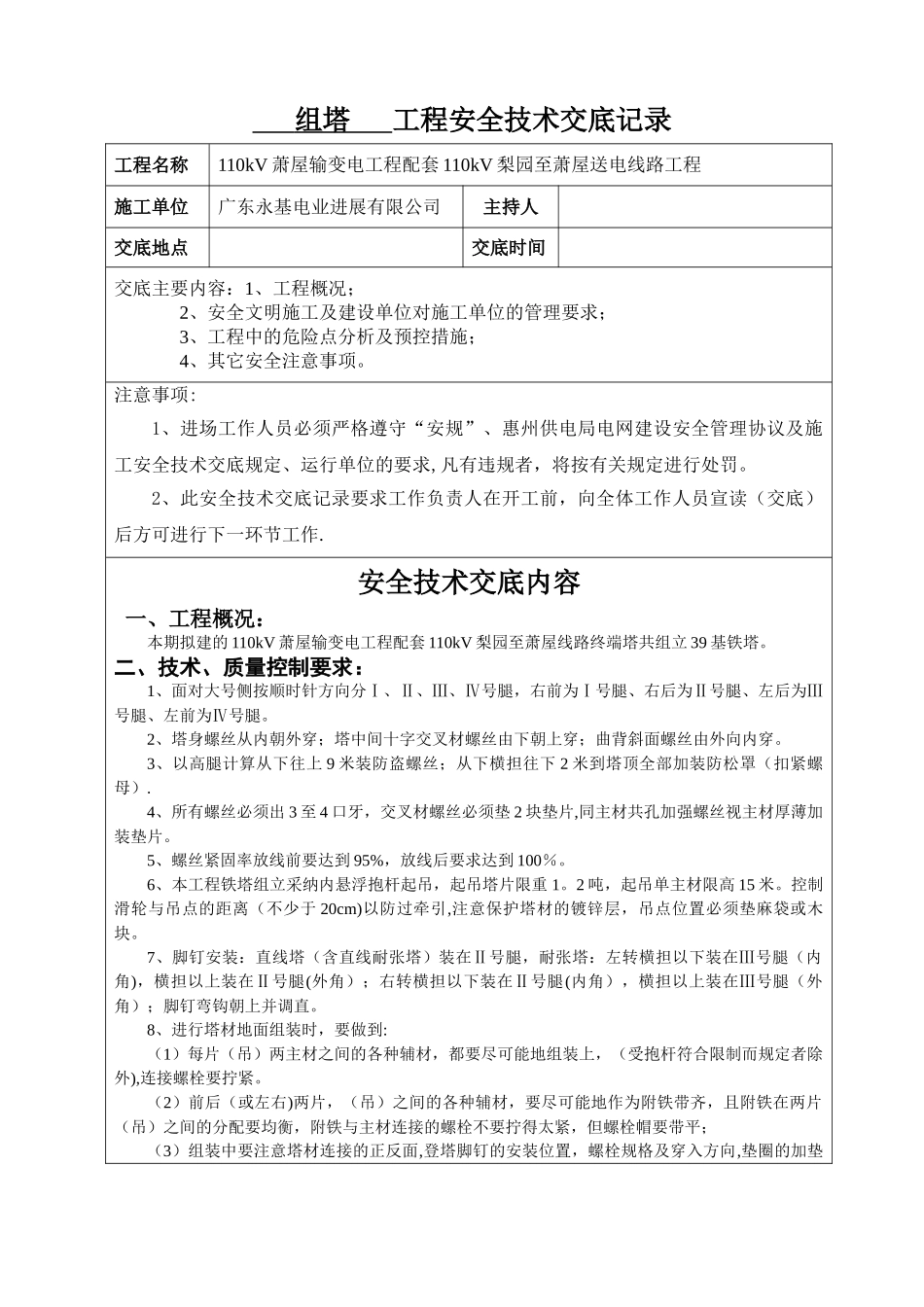

组塔 工程安全技术交底记录工程名称110kV 萧屋输变电工程配套 110kV 梨园至萧屋送电线路工程施工单位广东永基电业进展有限公司主持人交底地点交底时间交底主要内容:1、工程概况; 2、安全文明施工及建设单位对施工单位的管理要求; 3、工程中的危险点分析及预控措施; 4、其它安全注意事项
注意事项:1、进场工作人员必须严格遵守“安规”、惠州供电局电网建设安全管理协议及施工安全技术交底规定、运行单位的要求,凡有违规者,将按有关规定进行处罚
2、此安全技术交底记录要求工作负责人在开工前,向全体工作人员宣读(交底)后方可进行下一环节工作
安全技术交底内容一、工程概况:本期拟建的 110kV 萧屋输变电工程配套 110kV 梨园至萧屋线路终端塔共组立 39 基铁塔
二、技术、质量控制要求:1、面对大号侧按顺时针方向分Ⅰ、Ⅱ、Ⅲ、Ⅳ号腿,右前为Ⅰ号腿、右后为Ⅱ号腿、左后为Ⅲ号腿、左前为Ⅳ号腿
2、塔身螺丝从内朝外穿;塔中间十字交叉材螺丝由下朝上穿;曲背斜面螺丝由外向内穿
3、以高腿计算从下往上 9 米装防盗螺丝;从下横担往下 2 米到塔顶全部加装防松罩(扣紧螺母)
4、所有螺丝必须出 3 至 4 口牙,交叉材螺丝必须垫 2 块垫片,同主材共孔加强螺丝视主材厚薄加装垫片
5、螺丝紧固率放线前要达到 95%,放线后要求达到 100%
6、本工程铁塔组立采纳内悬浮抱杆起吊,起吊塔片限重 1
2 吨,起吊单主材限高 15 米
控制滑轮与吊点的距离(不少于 20cm)以防过牵引,注意保护塔材的镀锌层,吊点位置必须垫麻袋或木块
7、脚钉安装:直线塔(含直线耐张塔)装在Ⅱ号腿,耐张塔:左转横担以下装在Ⅲ号腿(内角),横担以上装在Ⅱ号腿(外角);右转横担以下装在Ⅱ号腿(内角),横担以上装在Ⅲ号腿(外角);脚钉弯钩朝上并调直

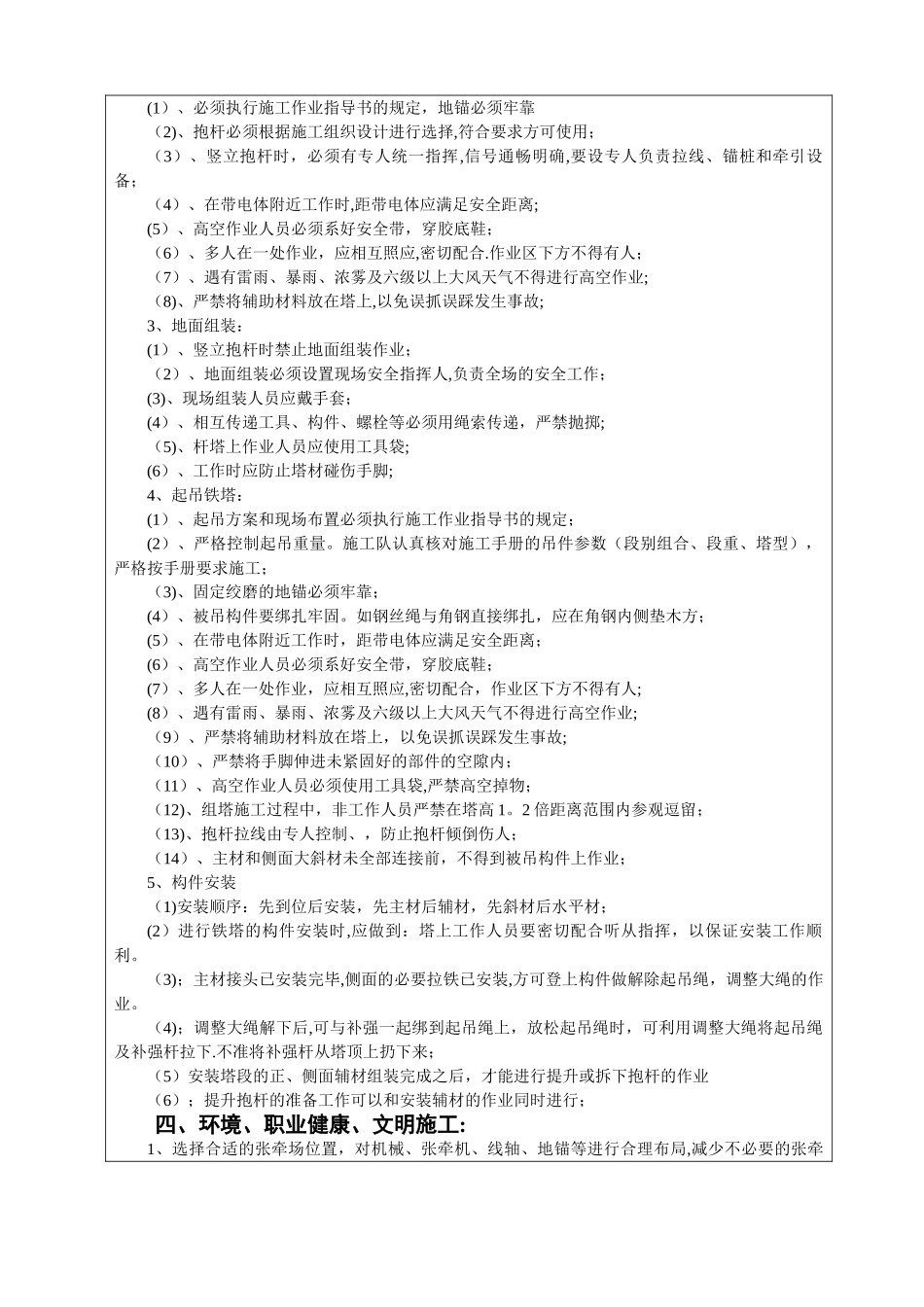

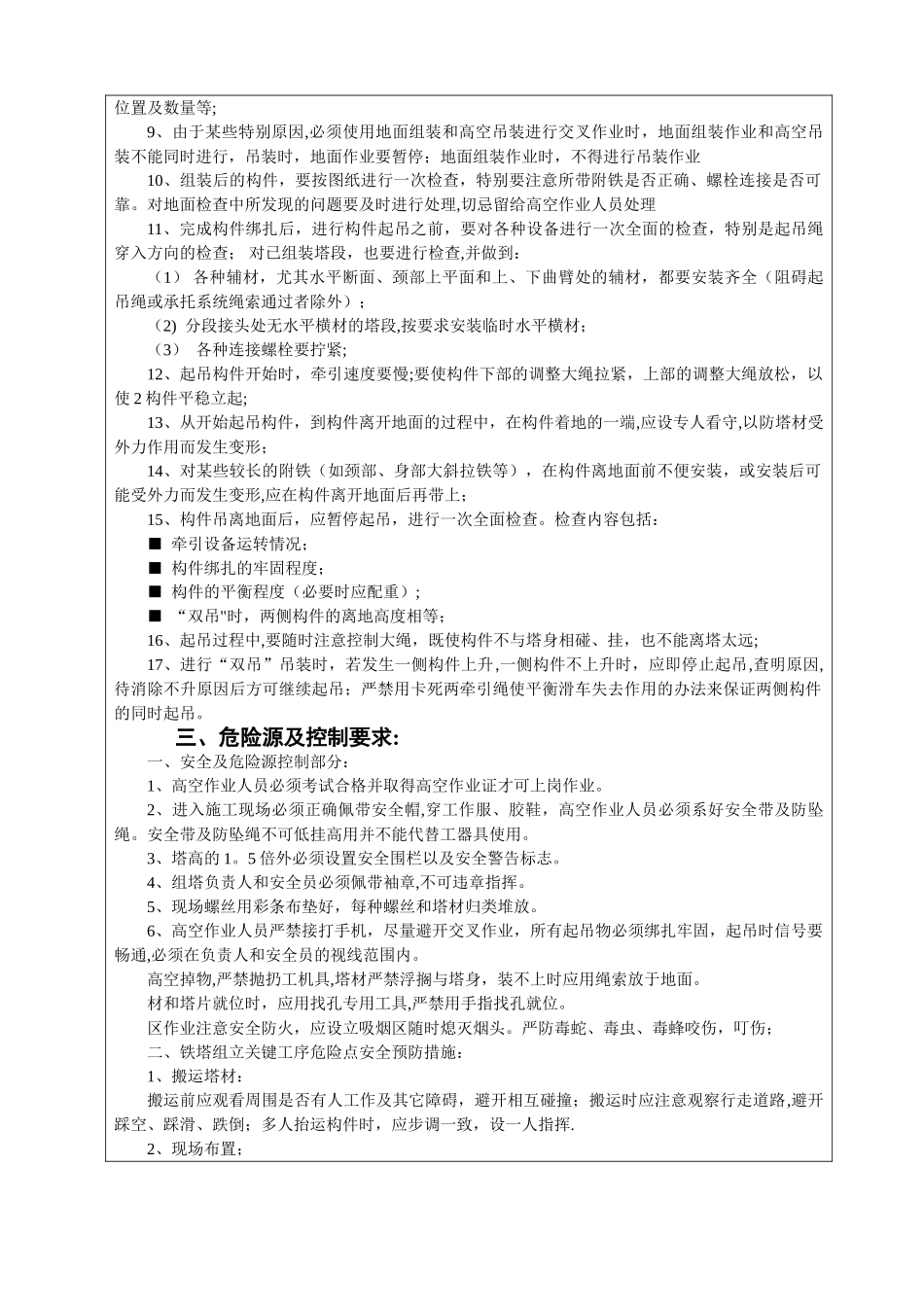

8、进行塔材地面组装时,要做到:(1)每片(吊)两主材之间的各种辅材,都要
