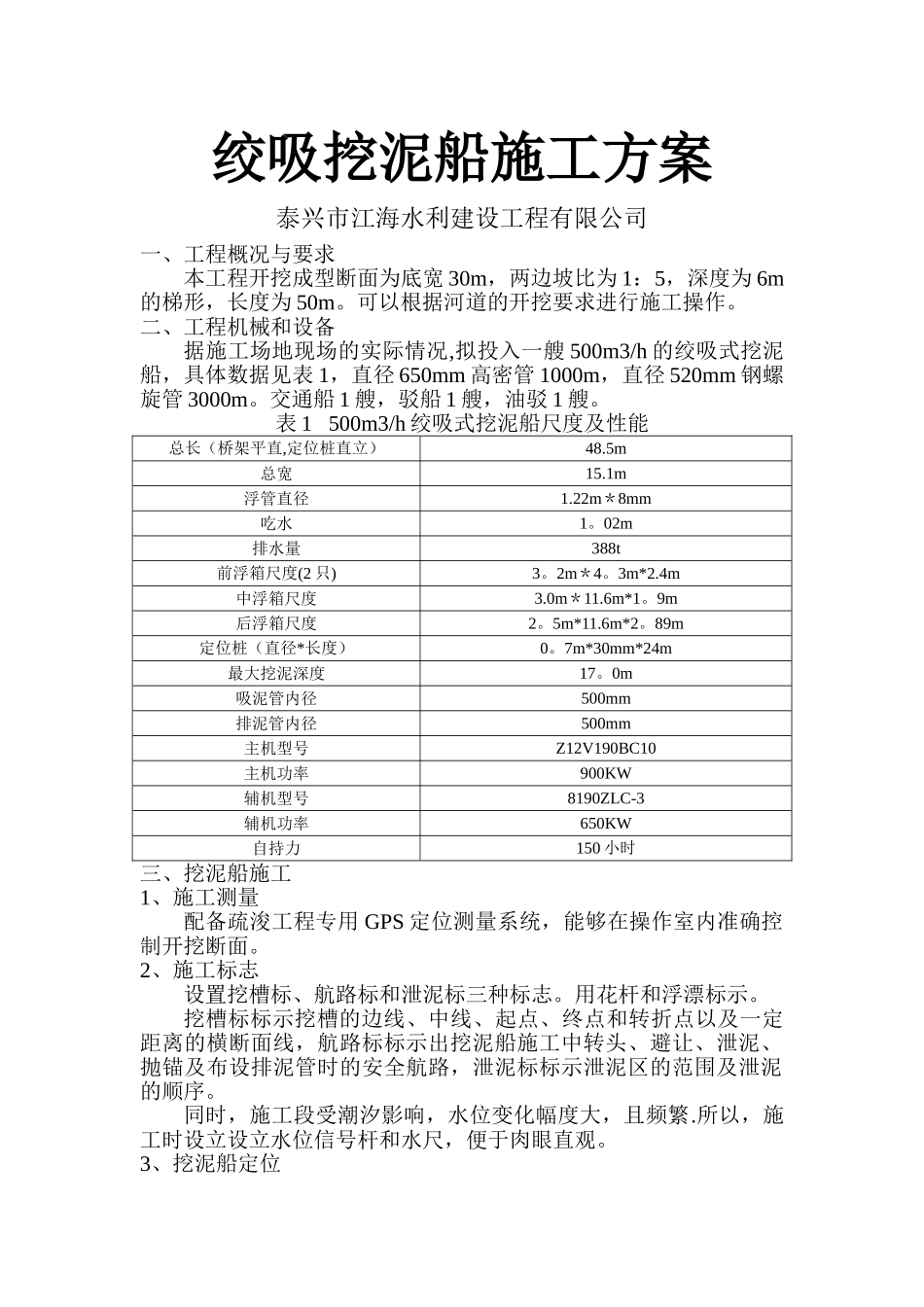

绞吸挖泥船施工方案泰兴市江海水利建设工程有限公司一、工程概况与要求本工程开挖成型断面为底宽 30m,两边坡比为 1:5,深度为 6m的梯形,长度为 50m。可以根据河道的开挖要求进行施工操作。二、工程机械和设备据施工场地现场的实际情况,拟投入一艘 500m3/h 的绞吸式挖泥船,具体数据见表 1,直径 650mm 高密管 1000m,直径 520mm 钢螺旋管 3000m。交通船 1 艘,驳船 1 艘,油驳 1 艘。表 1 500m3/h 绞吸式挖泥船尺度及性能总长(桥架平直,定位桩直立)48.5m总宽15.1m浮管直径1.22m*8mm吃水1。02m排水量388t前浮箱尺度(2 只)3。2m*4。3m*2.4m中浮箱尺度3.0m*11.6m*1。9m后浮箱尺度2。5m*11.6m*2。89m定位桩(直径*长度)0。7m*30mm*24m最大挖泥深度17。0m吸泥管内径500mm排泥管内径500mm主机型号Z12V190BC10主机功率900KW辅机型号8190ZLC-3辅机功率650KW自持力150 小时三、挖泥船施工1、施工测量配备疏浚工程专用 GPS 定位测量系统,能够在操作室内准确控制开挖断面。2、施工标志设置挖槽标、航路标和泄泥标三种标志。用花杆和浮漂标示。挖槽标标示挖槽的边线、中线、起点、终点和转折点以及一定距离的横断面线,航路标标示出挖泥船施工中转头、避让、泄泥、抛锚及布设排泥管时的安全航路,泄泥标标示泄泥区的范围及泄泥的顺序。同时,施工段受潮汐影响,水位变化幅度大,且频繁.所以,施工时设立设立水位信号杆和水尺,便于肉眼直观。3、挖泥船定位采纳 gps 定位系统进行定位,待挖泥船驶近挖槽起点 20~30m 时,航速逐渐减至极慢,待船停稳后,先测量水深,然后放下一个定位桩,并在船首抛设二个边锚,逐步将主桩位调整到挖槽中心线位置,并使绞刀头位于起挖位置。船在行进中严禁落桩。4、挖泥船的抛锚采纳对称钢桩式抛锚,一般只需抛左右横移锚用于左、右横移摆动挖泥。若流速较大或河床底质较硬时,则应首先抛锚以稳定船位。横移锚锚缆长度抛出边线外,锚缆长度视锚型、水域条件而定。为减少移锚次数,此处锚缆采纳 250m。5、浮筒管线的抛设浮筒管一般在风浪小的水域进行卡接,然后将分段管线拖到预定位置,按顺流、顺风方向逐段连接后再进位.浮筒管线的抛设,由于水域情况差异,抛设程序方法亦有所不同。此处施工区域属沿海水域,浮筒管线抛设一般宜在高平潮时进行,先将卡接好的浮筒管线固定在吹泥区,然后将管线的另一端与挖泥船尾部的出泥管接好,用拖船或锚艇顶推水上管线使之平顺无“死弯",及时分别将涨、...
