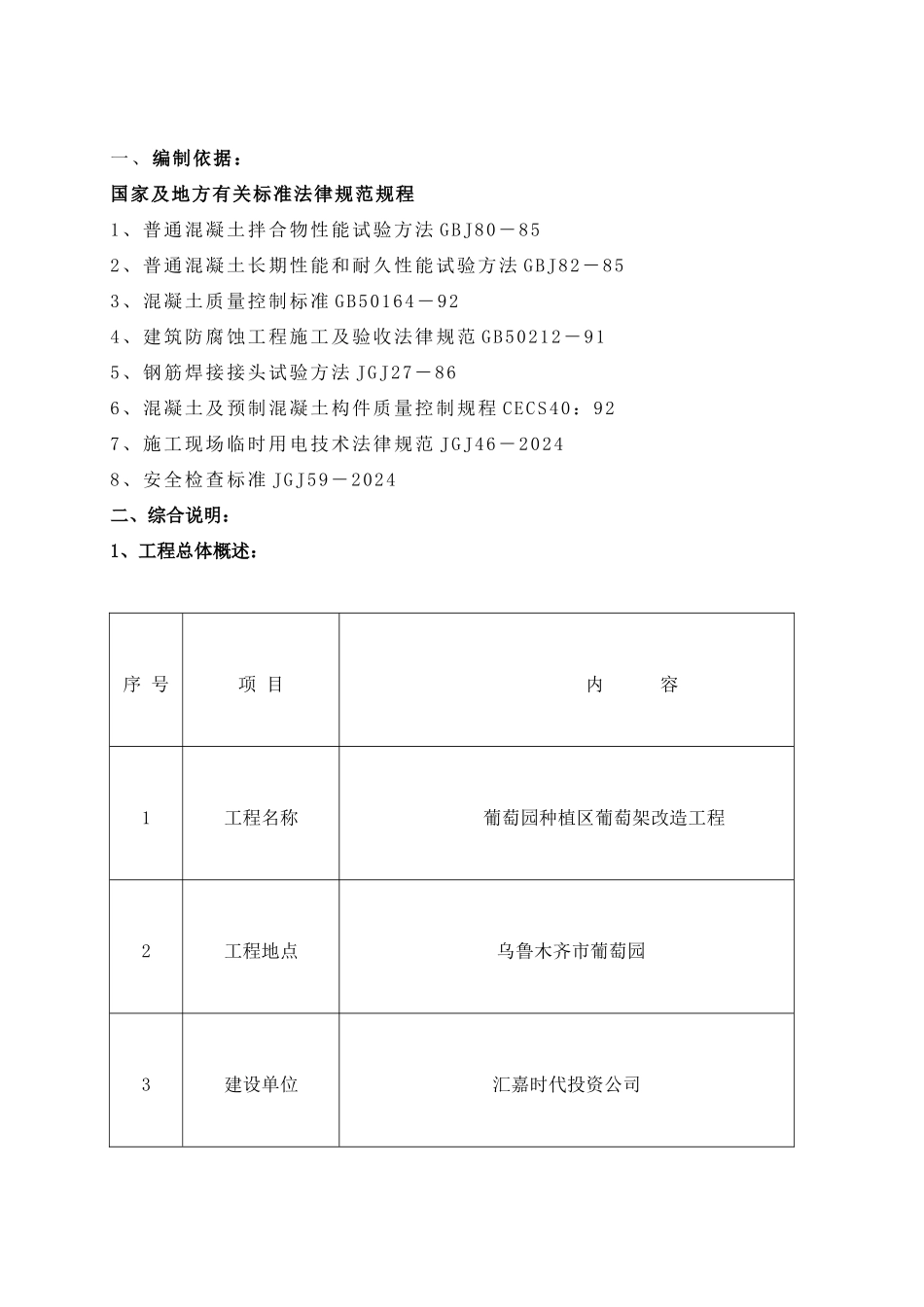

一、编制依据:国家及地方有关标准法律规范规程1、普通混凝土拌合物性能试验方法 GBJ80―852、普通混凝土长期性能和耐久性能试验方法 GBJ82―853、混凝土质量控制标准 GB50164―924、建筑防腐蚀工程施工及验收法律规范 GB50212―915、钢筋焊接接头试验方法 JGJ27―866、混凝土及预制混凝土构件质量控制规程 CECS40:927、施工现场临时用电技术法律规范 JGJ46―20248、安全检查标准 JGJ59―2024二、综合说明:1、工程总体概述:序 号项 目内 容1工程名称葡萄园种植区葡萄架改造工程2工程地点乌鲁木齐市葡萄园3建设单位汇嘉时代投资公司4施工单位乌鲁木齐市人防工程建设有限公司2、工程特点:该工程为新疆乌鲁木齐市迎宾路葡萄园改造工程,为达到葡萄园葡萄采摘区美观,整齐,有用,对原有采摘区葡萄架体进行整体改造

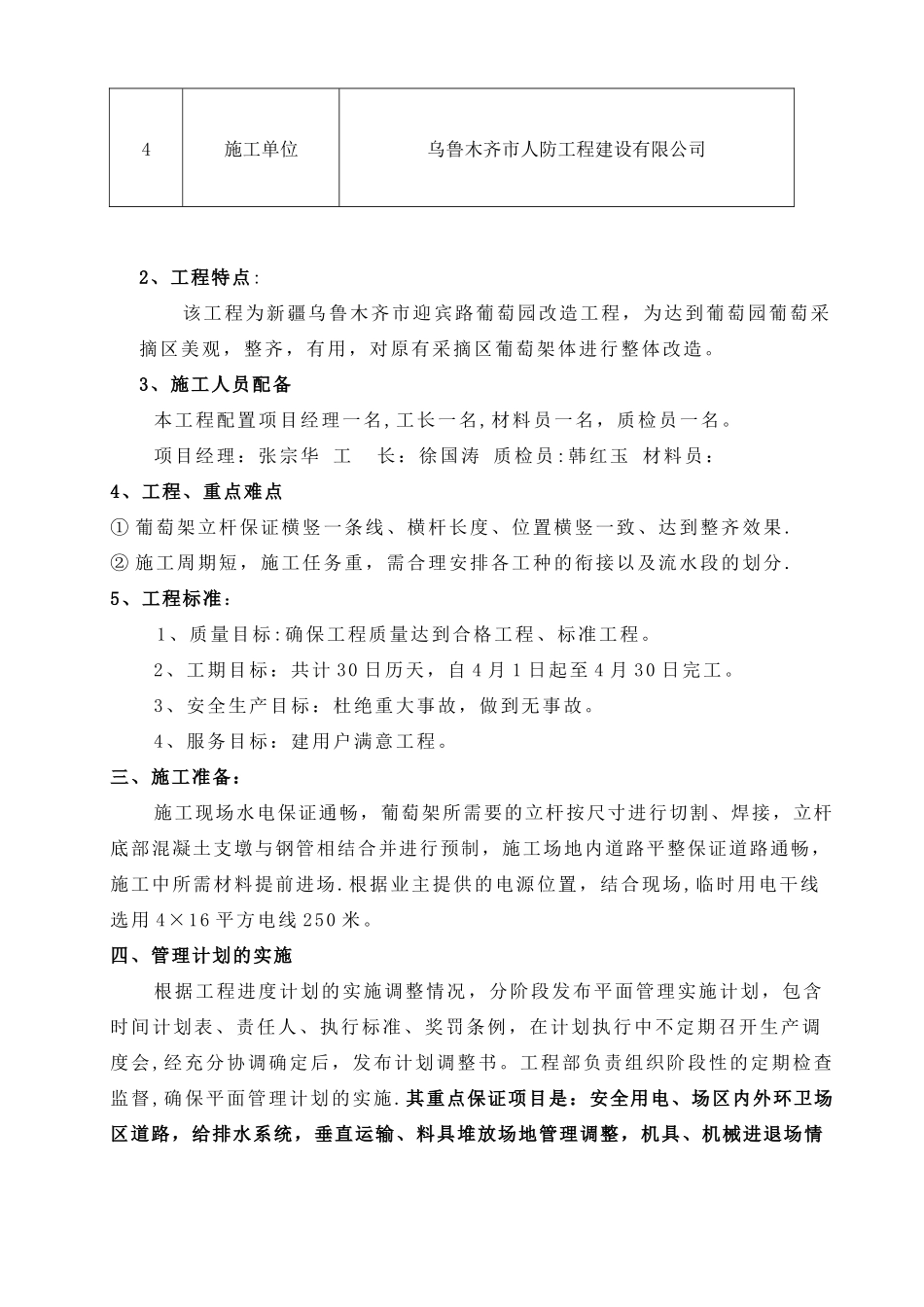

3、施工人员配备本工程配置项目经理一名,工长一名,材料员一名,质检员一名
项目经理:张宗华 工 长:徐国涛 质检员:韩红玉 材料员:4、工程、重点难点① 葡萄架立杆保证横竖一条线、横杆长度、位置横竖一致、达到整齐效果
② 施工周期短,施工任务重,需合理安排各工种的衔接以及流水段的划分
5、工程标准: 1、质量目标:确保工程质量达到合格工程、标准工程
2、工期目标:共计 30 日历天,自 4 月 1 日起至 4 月 30 日完工
3、安全生产目标:杜绝重大事故,做到无事故
4、服务目标:建用户满意工程
三、施工准备:施工现场水电保证通畅,葡萄架所需要的立杆按尺寸进行切割、焊接,立杆底部混凝土支墩与钢管相结合并进行预制,施工场地内道路平整保证道路通畅,施工中所需材料提前进场
根据业主提供的电源位置,结合现场,临时用电干线选用 4×16 平方电线 250 米
四、管理计划的实施根据工程进度计划的实施调整情况,分阶段发布平面管理实施计划
