木地板铺设施工方案

木地板铺设施工方案_第1页
1/8
木地板铺设施工方案_第2页
2/8
木地板铺设施工方案_第3页
3/8

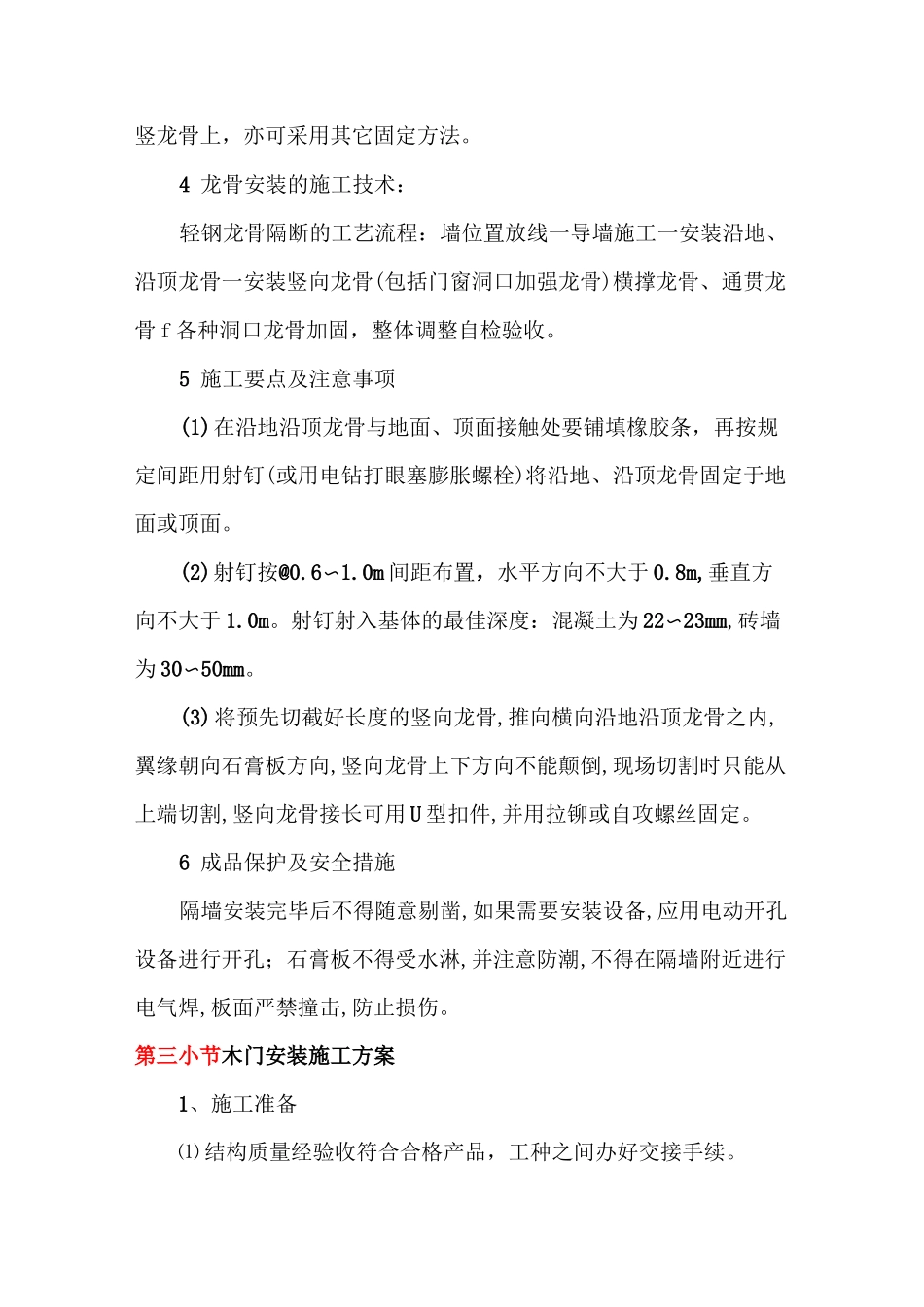

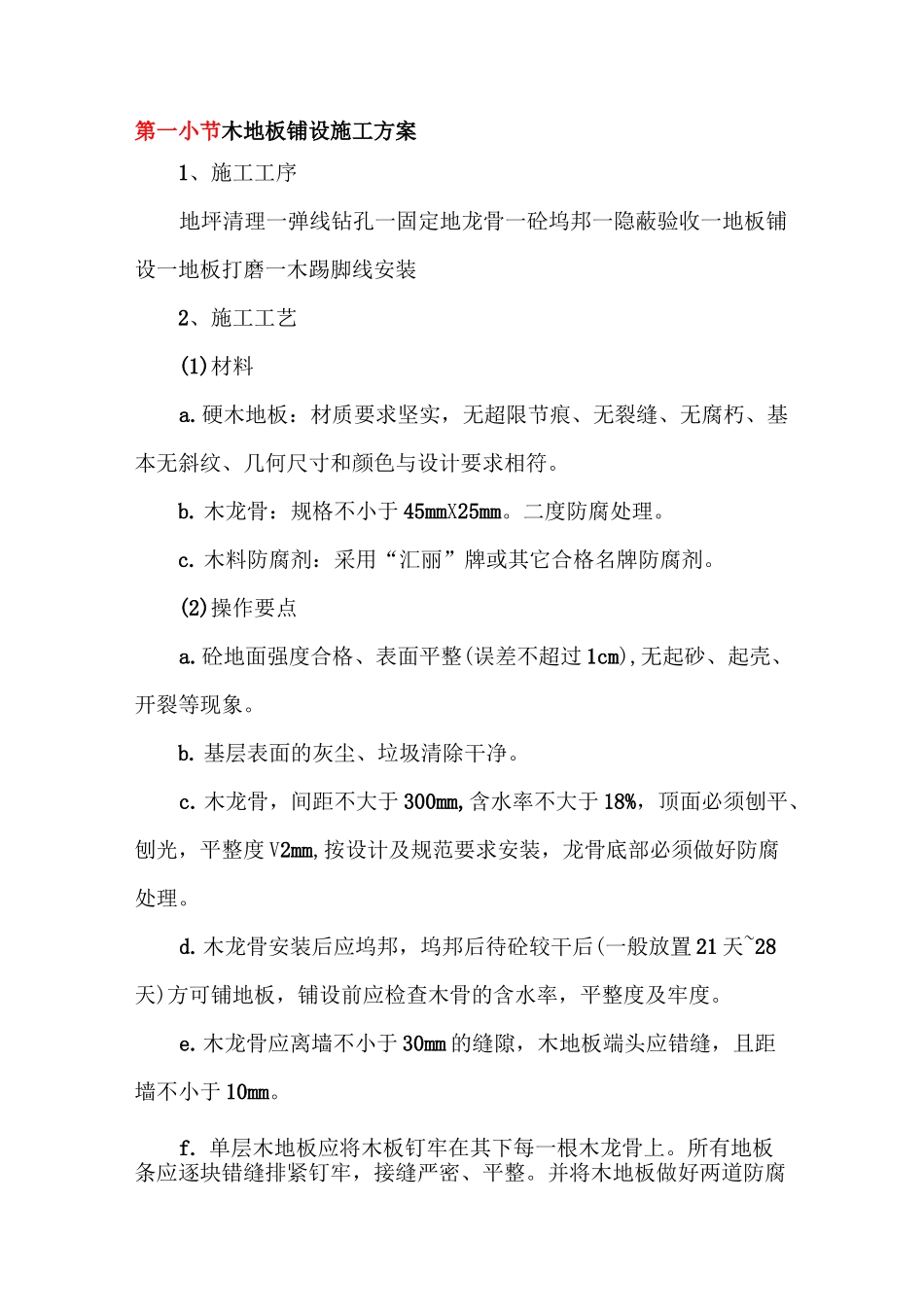

第一小节木地板铺设施工方案1、施工工序地坪清理一弹线钻孔一固定地龙骨一砼坞邦一隐蔽验收一地板铺设一地板打磨一木踢脚线安装2、施工工艺(1)材料a.硬木地板:材质要求坚实,无超限节痕、无裂缝、无腐朽、基本无斜纹、几何尺寸和颜色与设计要求相符。b. 木龙骨:规格不小于 45mmX25mm。二度防腐处理。c. 木料防腐剂:采用“汇丽”牌或其它合格名牌防腐剂。(2)操作要点a.砼地面强度合格、表面平整(误差不超过 1cm),无起砂、起壳、开裂等现象。b. 基层表面的灰尘、垃圾清除干净。c.木龙骨,间距不大于 300mm,含水率不大于 18%,顶面必须刨平、刨光,平整度 V2mm,按设计及规范要求安装,龙骨底部必须做好防腐处理。d.木龙骨安装后应坞邦,坞邦后待砼较干后(一般放置 21 天~28天)方可铺地板,铺设前应检查木骨的含水率,平整度及牢度。e.木龙骨应离墙不小于 30mm 的缝隙,木地板端头应错缝,且距墙不小于 10mm。f. 单层木地板应将木板钉牢在其下每一根木龙骨上。所有地板条应逐块错缝排紧钉牢,接缝严密、平整。并将木地板做好两道防腐处理。g. 踢脚板叠角条应设透气孔。h. 地板在铺设后应自然养护。养护期间严禁上人走动,防止雨水淋湿。i. 地板打蜡应清扫干净,铺加重毯垫用电动打蜡机上二层高级树脂蜡。j.做好木地板地面隐蔽工程验收记录和分项工程质量检验评定。第二小节轻钢龙骨石膏板隔墙方案1 施工工艺(1)轻钢龙骨石膏板隔断墙一般是用沿地、沿顶、沿墙及沿柱龙骨构成隔墙边框,中间立若干竖向承重龙骨,竖向龙骨间距根据石膏板宽度而定,一般在石膏板板边,板中各放置一根,间距为@600mm左右,水平方向可穿置小龙骨以增强墙体刚度。如瓷砖饰面或高度较高时,龙骨间距亦应适当缩小一般为@400mm 左右,保温材料应填嵌密实,并用氯丁胶按@500mm 的间距固定。3 不同部位与不同龙骨的固定,连接方法(1)边框龙骨(即各沿边龙骨)和主体结构固定,一般采用射钉技术,间距@1.0m 左右一只,亦可采用电钻打孔,使用膨胀螺栓,或在主体结构上预留埋件的方法。(2) 竖向龙骨与沿地、沿顶龙骨之间采用铆钉进行连接。(3)门框与竖向龙骨的连接,视龙骨类型而定,可采取加强龙骨和木门框连接的方法,亦采用木门框两侧向上延长插入沿顶龙骨或竖龙骨上,亦可采用其它固定方法。4 龙骨安装的施工技术:轻钢龙骨隔断的工艺流程:墙位置放线一导墙施工一安装沿地、沿顶龙骨一安装竖向龙骨(包括门窗洞口加强龙骨)横撑龙骨、通贯龙骨 f 各种洞口...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

木地板铺设施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
