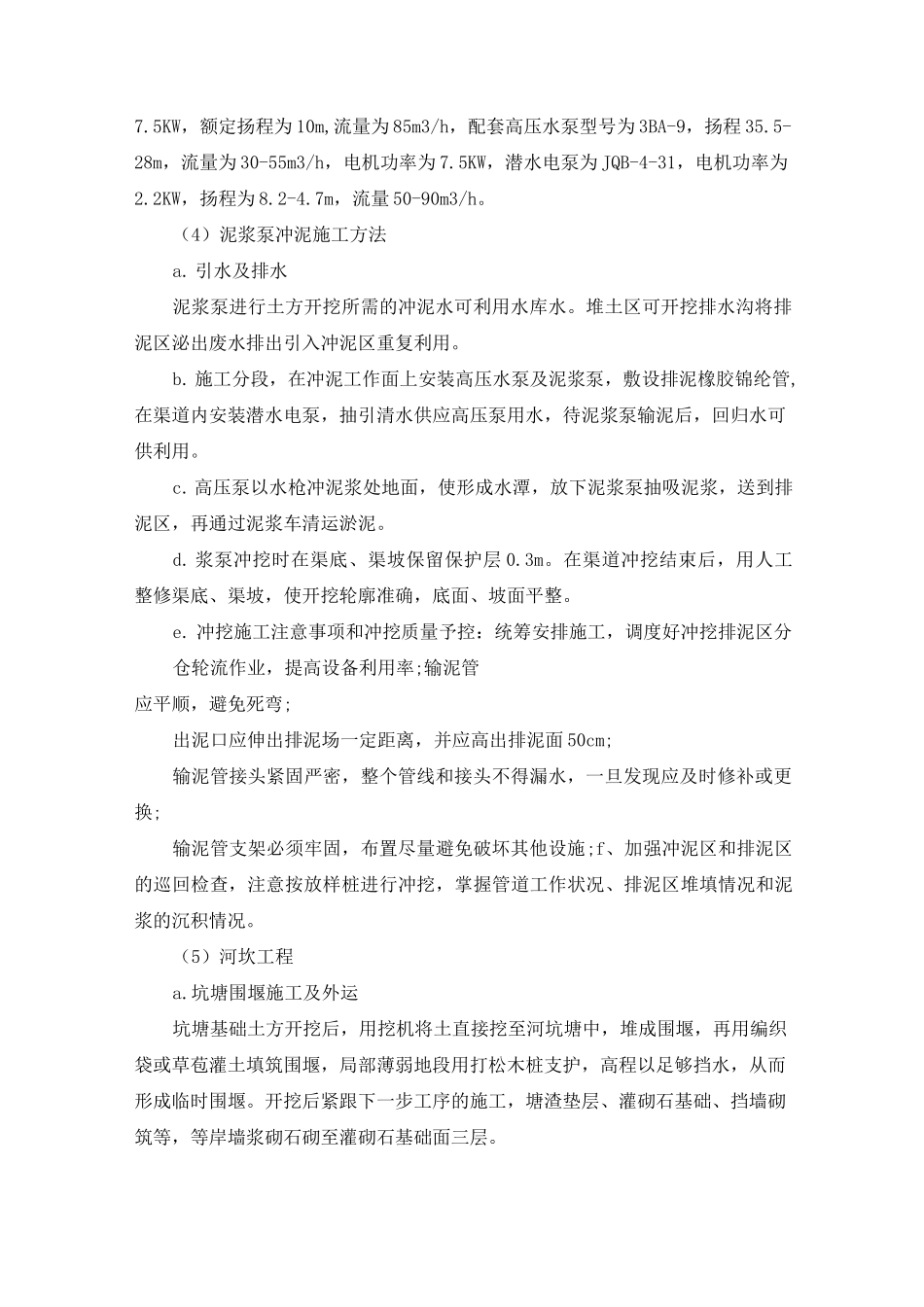

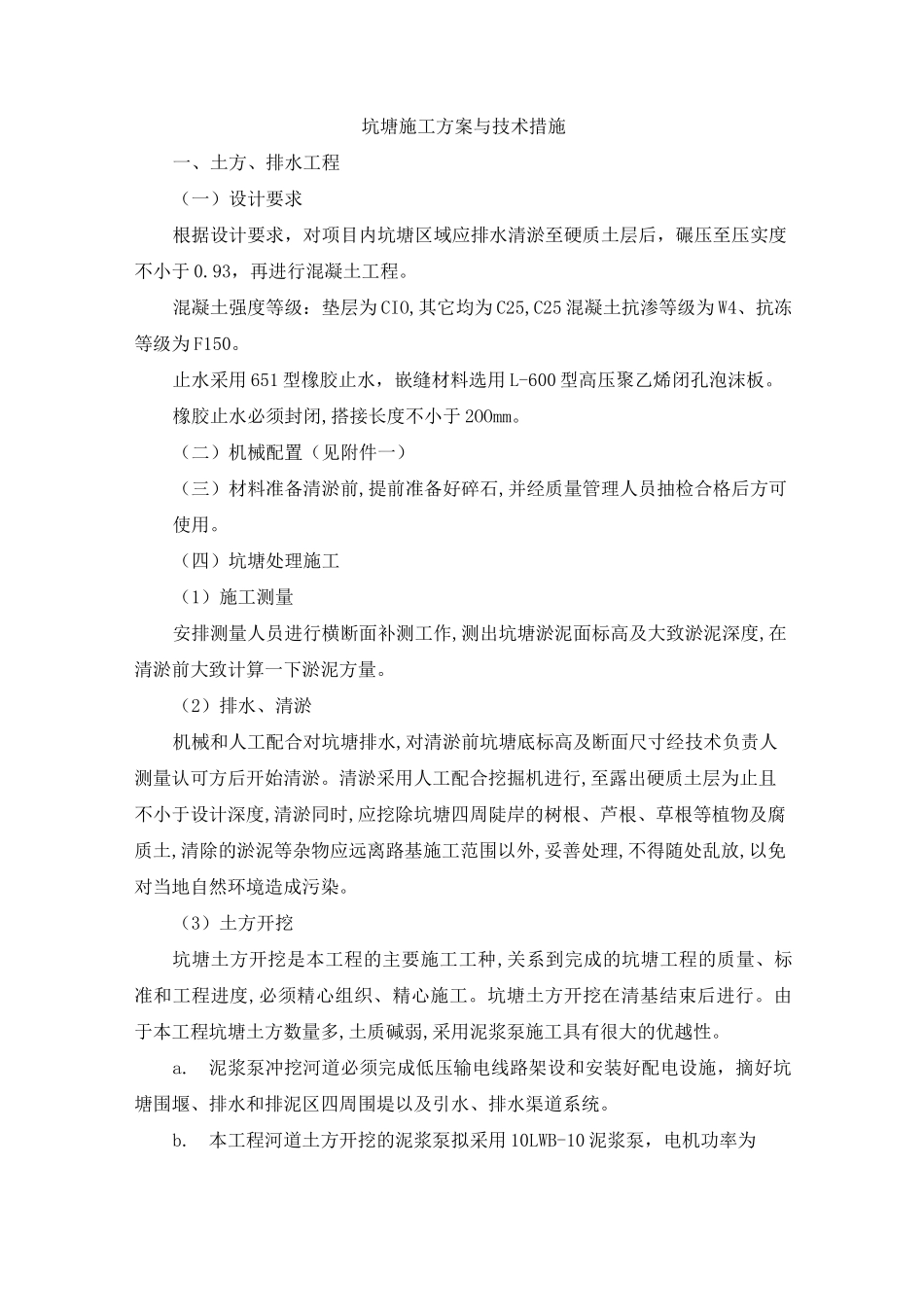

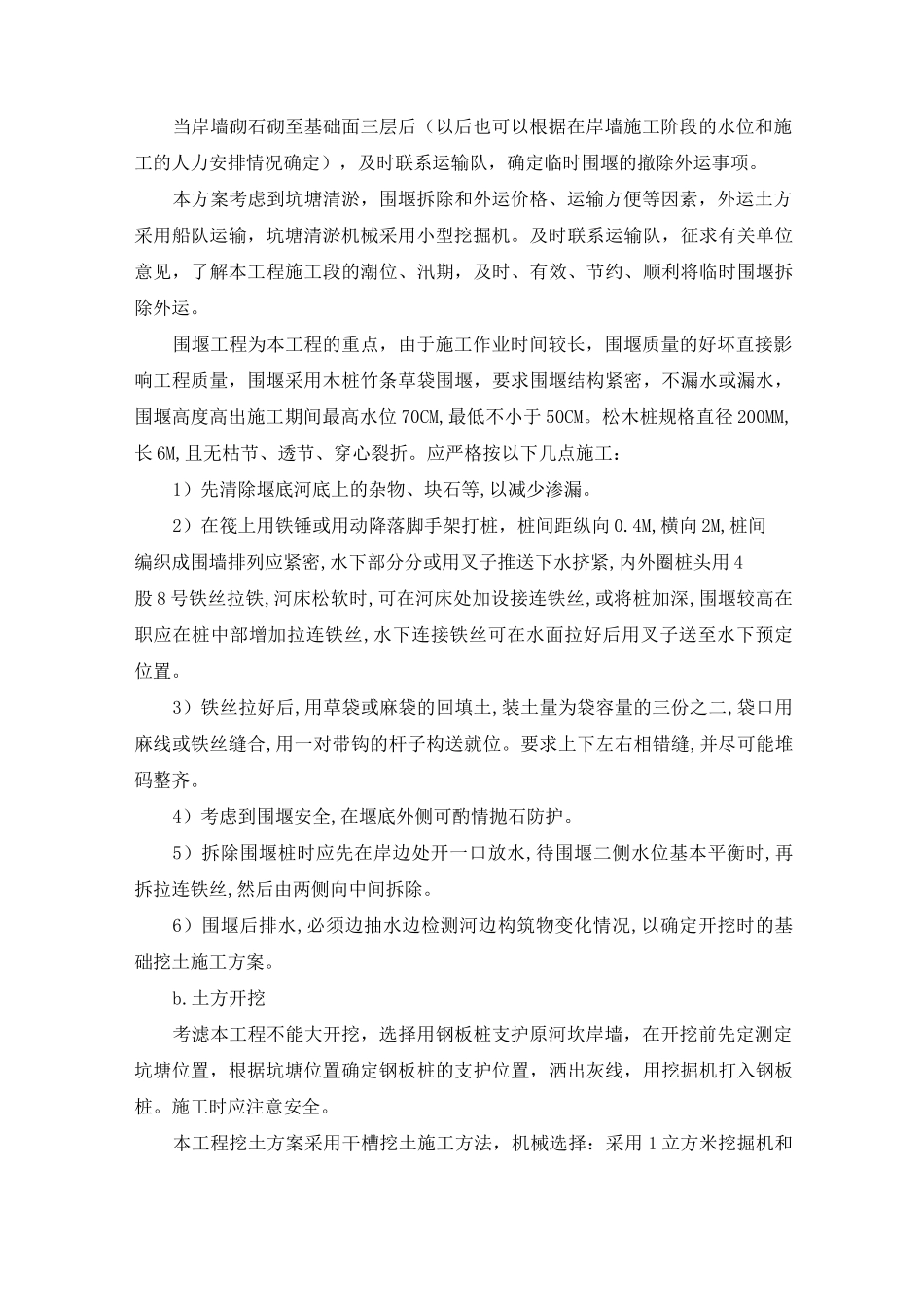

坑塘施工方案与技术措施一、土方、排水工程(一)设计要求根据设计要求,对项目内坑塘区域应排水清淤至硬质土层后,碾压至压实度不小于 0
93,再进行混凝土工程
混凝土强度等级:垫层为 CIO,其它均为 C25,C25 混凝土抗渗等级为 W4、抗冻等级为 F150
止水采用 651 型橡胶止水,嵌缝材料选用 L-600 型高压聚乙烯闭孔泡沫板
橡胶止水必须封闭,搭接长度不小于 2OOmm
(二)机械配置(见附件一)(三)材料准备清淤前,提前准备好碎石,并经质量管理人员抽检合格后方可使用
(四)坑塘处理施工(1)施工测量安排测量人员进行横断面补测工作,测出坑塘淤泥面标高及大致淤泥深度,在清淤前大致计算一下淤泥方量
(2)排水、清淤机械和人工配合对坑塘排水,对清淤前坑塘底标高及断面尺寸经技术负责人测量认可方后开始清淤
清淤采用人工配合挖掘机进行,至露出硬质土层为止且不小于设计深度,清淤同时,应挖除坑塘四周陡岸的树根、芦根、草根等植物及腐质土,清除的淤泥等杂物应远离路基施工范围以外,妥善处理,不得随处乱放,以免对当地自然环境造成污染
(3)土方开挖坑塘土方开挖是本工程的主要施工工种,关系到完成的坑塘工程的质量、标准和工程进度,必须精心组织、精心施工
坑塘土方开挖在清基结束后进行
由于本工程坑塘土方数量多,土质碱弱,采用泥浆泵施工具有很大的优越性
泥浆泵冲挖河道必须完成低压输电线路架设和安装好配电设施,摘好坑塘围堰、排水和排泥区四周围堤以及引水、排水渠道系统
本工程河道土方开挖的泥浆泵拟采用 10LWB-10 泥浆泵,电机功率为7
5KW,额定扬程为 10m,流量为 85m3/h,配套高压水泵型号为 3BA-9,扬程 35
5-28m,流量为 30-55m3/h,电机功率为 7
5KW,潜水电泵为 JQB-4-31,电机功率为2
2KW,扬程为 8
7m,流量 50-90
