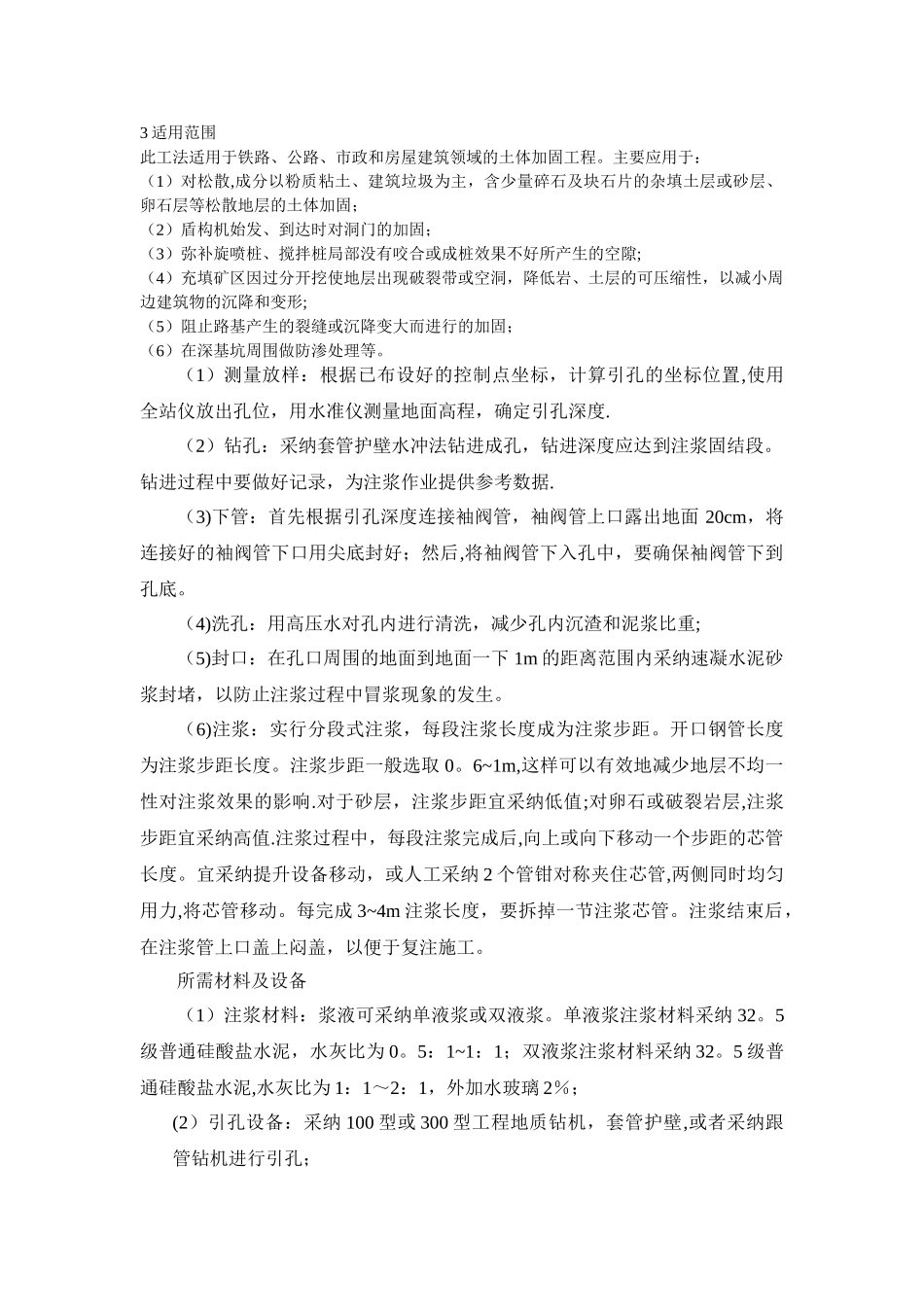

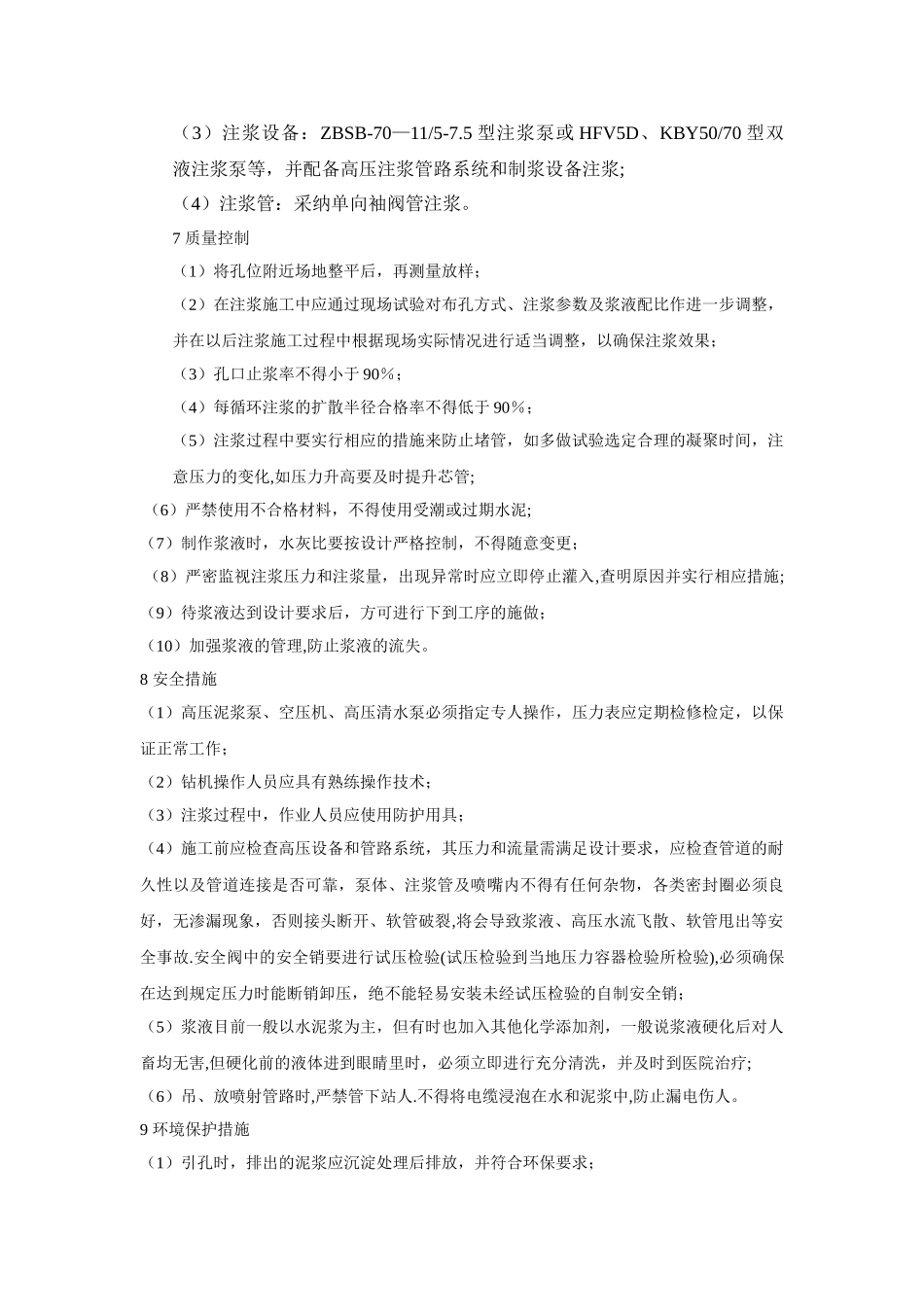

3 适用范围 此工法适用于铁路、公路、市政和房屋建筑领域的土体加固工程。主要应用于: (1)对松散,成分以粉质粘土、建筑垃圾为主,含少量碎石及块石片的杂填土层或砂层、卵石层等松散地层的土体加固; (2)盾构机始发、到达时对洞门的加固;(3)弥补旋喷桩、搅拌桩局部没有咬合或成桩效果不好所产生的空隙;(4)充填矿区因过分开挖使地层出现破裂带或空洞,降低岩、土层的可压缩性,以减小周边建筑物的沉降和变形; (5)阻止路基产生的裂缝或沉降变大而进行的加固;(6)在深基坑周围做防渗处理等。(1)测量放样:根据已布设好的控制点坐标,计算引孔的坐标位置,使用全站仪放出孔位,用水准仪测量地面高程,确定引孔深度. (2)钻孔:采纳套管护壁水冲法钻进成孔,钻进深度应达到注浆固结段。钻进过程中要做好记录,为注浆作业提供参考数据.(3)下管:首先根据引孔深度连接袖阀管,袖阀管上口露出地面 20cm,将连接好的袖阀管下口用尖底封好;然后,将袖阀管下入孔中,要确保袖阀管下到孔底。 (4)洗孔:用高压水对孔内进行清洗,减少孔内沉渣和泥浆比重; (5)封口:在孔口周围的地面到地面一下 1m 的距离范围内采纳速凝水泥砂浆封堵,以防止注浆过程中冒浆现象的发生。 (6)注浆:实行分段式注浆,每段注浆长度成为注浆步距。开口钢管长度为注浆步距长度。注浆步距一般选取 0。6~1m,这样可以有效地减少地层不均一性对注浆效果的影响.对于砂层,注浆步距宜采纳低值;对卵石或破裂岩层,注浆步距宜采纳高值.注浆过程中,每段注浆完成后,向上或向下移动一个步距的芯管长度。宜采纳提升设备移动,或人工采纳 2 个管钳对称夹住芯管,两侧同时均匀用力,将芯管移动。每完成 3~4m 注浆长度,要拆掉一节注浆芯管。注浆结束后,在注浆管上口盖上闷盖,以便于复注施工。 所需材料及设备 (1)注浆材料:浆液可采纳单液浆或双液浆。单液浆注浆材料采纳 32。5级普通硅酸盐水泥,水灰比为 0。5:1~1:1;双液浆注浆材料采纳 32。5 级普通硅酸盐水泥,水灰比为 1:1~2:1,外加水玻璃 2%; (2)引孔设备:采纳 100 型或 300 型工程地质钻机,套管护壁,或者采纳跟管钻机进行引孔; (3)注浆设备:ZBSB-70—11/5-7.5 型注浆泵或 HFV5D、KBY50/70 型双液注浆泵等,并配备高压注浆管路系统和制浆设备注浆; (4)注浆管:采纳单向袖阀管注浆。7 质量控制 (1)将孔位附近场地整平后,再测量放样; (2)在注浆施工中应通过现...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

袖阀管施工工艺及注浆量计算

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
