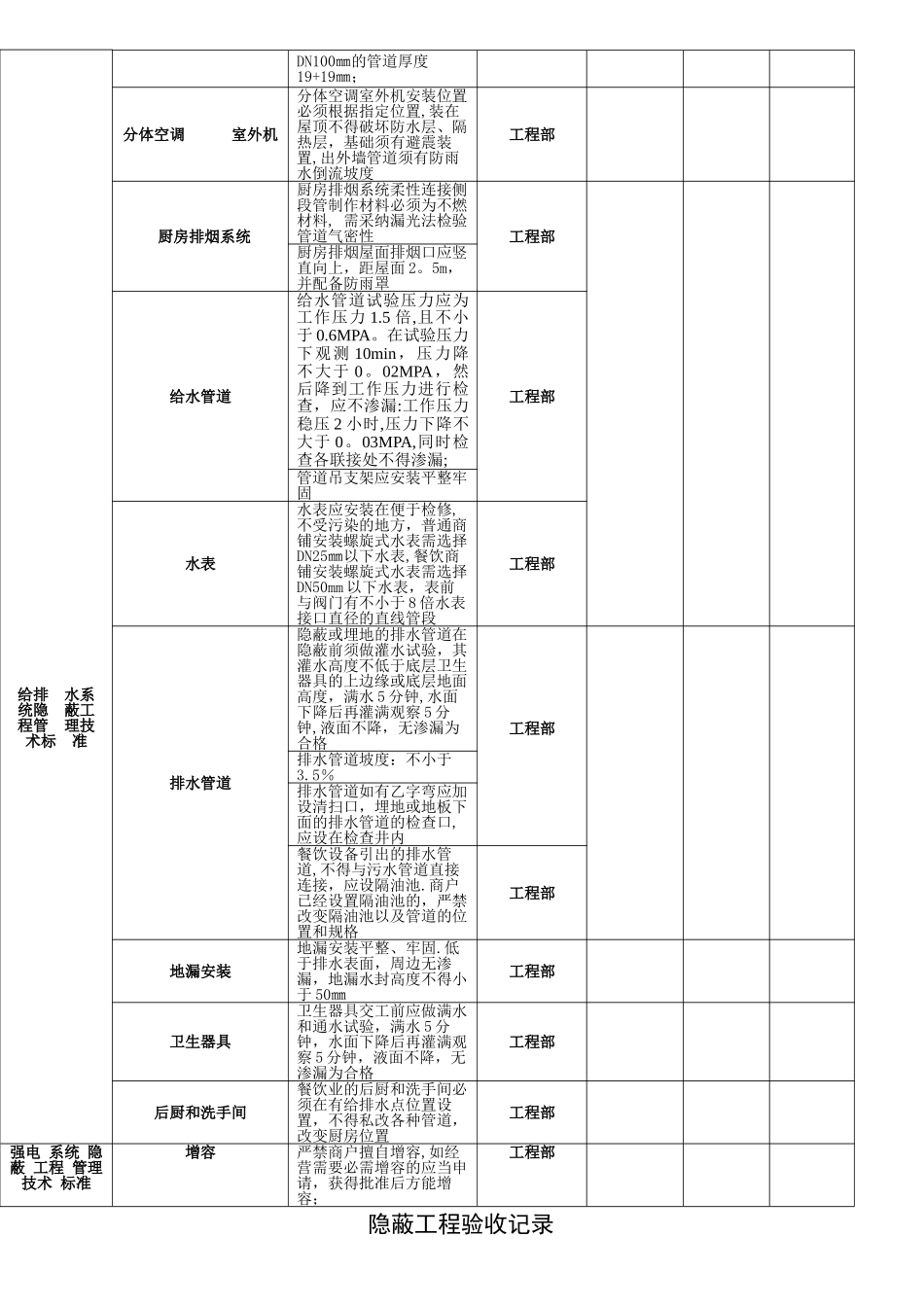

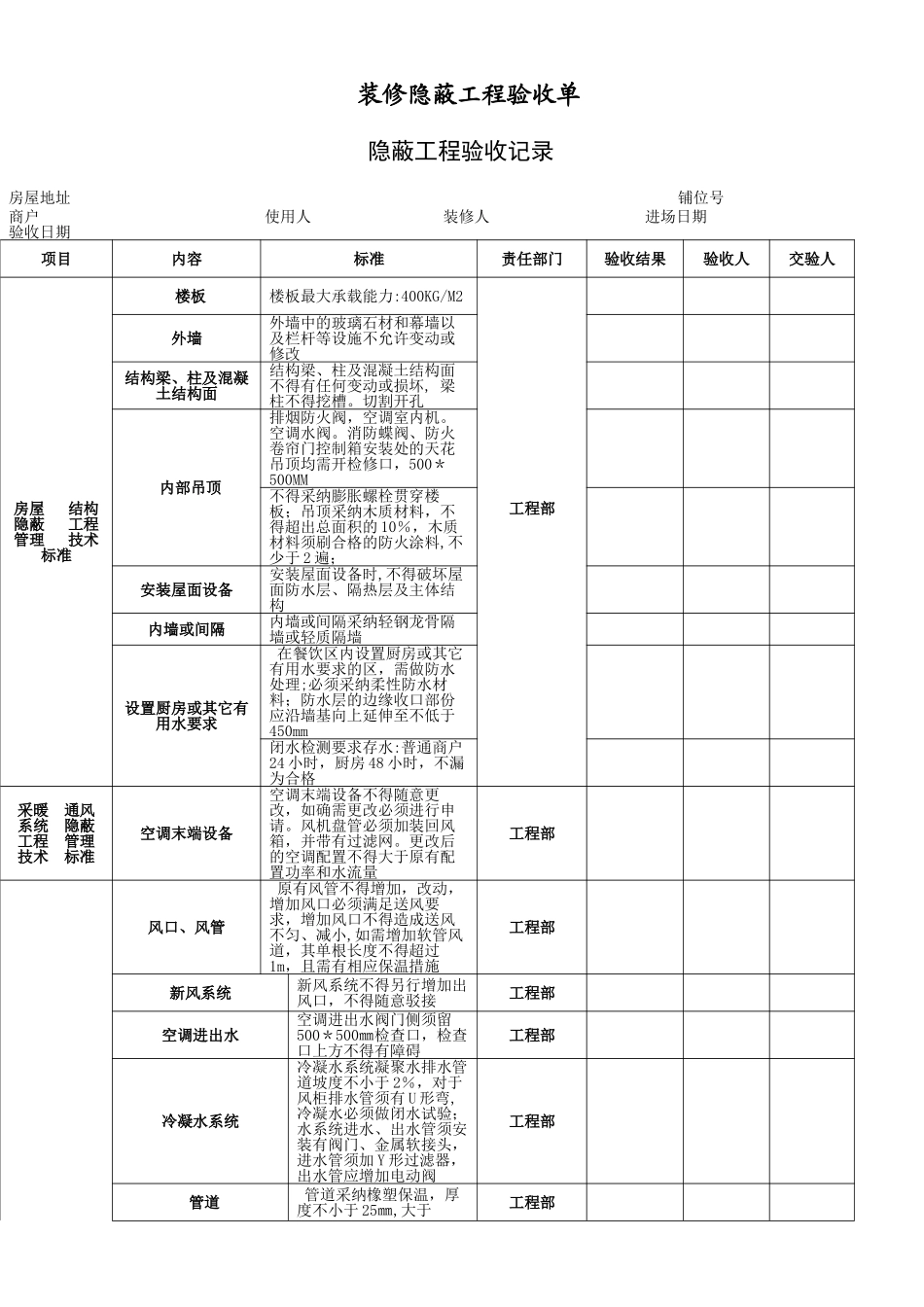

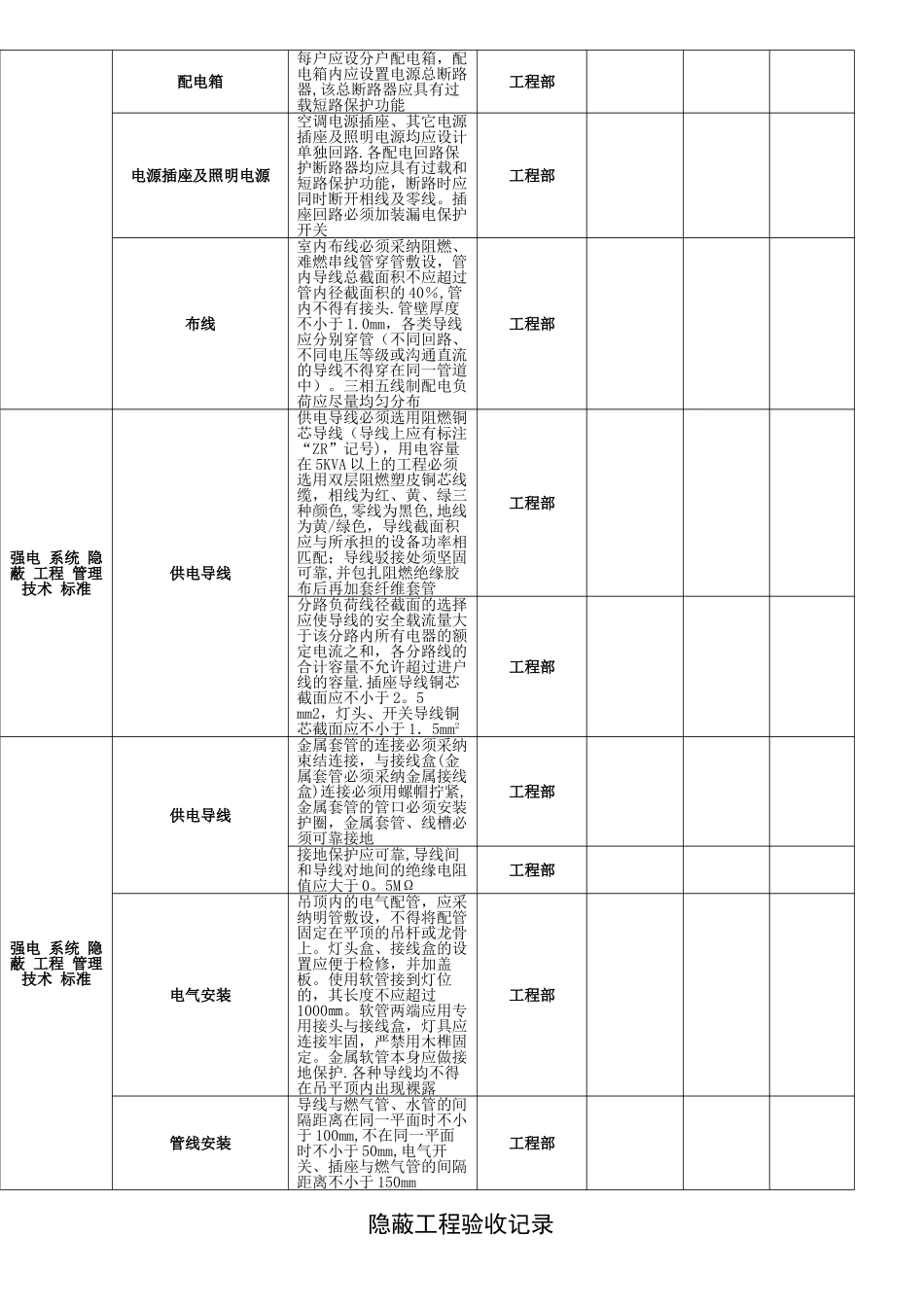

装修隐蔽工程验收单隐蔽工程验收记录房屋地址 铺位号商户 使用人 装修人 进场日期 验收日期项目内容标准责任部门验收结果验收人交验人房屋 结构 隐蔽 工程 管理 技术 标准 楼板楼板最大承载能力:400KG/M2工程部 外墙外墙中的玻璃石材和幕墙以及栏杆等设施不允许变动或修改 结构梁、柱及混凝土结构面结构梁、柱及混凝土结构面不得有任何变动或损坏, 梁柱不得挖槽。切割开孔 内部吊顶排烟防火阀,空调室内机。空调水阀。消防蝶阀、防火卷帘门控制箱安装处的天花吊顶均需开检修口,500*500MM 不得采纳膨胀螺栓贯穿楼板;吊顶采纳木质材料,不得超出总面积的 10%,木质材料须刷合格的防火涂料,不少于 2 遍; 安装屋面设备安装屋面设备时,不得破坏屋面防水层、隔热层及主体结构 内墙或间隔内墙或间隔采纳轻钢龙骨隔墙或轻质隔墙 设置厨房或其它有用水要求 在餐饮区内设置厨房或其它有用水要求的区,需做防水处理;必须采纳柔性防水材料;防水层的边缘收口部份应沿墙基向上延伸至不低于450mm 闭水检测要求存水:普通商户24 小时,厨房 48 小时,不漏为合格 采暖 通风 系统 隐蔽 工程 管理 技术 标准空调末端设备空调末端设备不得随意更改,如确需更改必须进行申请。风机盘管必须加装回风箱,并带有过滤网。更改后的空调配置不得大于原有配置功率和水流量工程部 风口、风管 原有风管不得增加,改动,增加风口必须满足送风要求,增加风口不得造成送风不匀、减小,如需增加软管风道,其单根长度不得超过1m,且需有相应保温措施工程部 新风系统新风系统不得另行增加出风口,不得随意驳接工程部 空调进出水空调进出水阀门侧须留500*500㎜检查口,检查口上方不得有障碍工程部 冷凝水系统冷凝水系统凝聚水排水管道坡度不小于 2%,对于风柜排水管须有 U 形弯,冷凝水必须做闭水试验;水系统进水、出水管须安装有阀门、金属软接头,进水管须加 Y 形过滤器,出水管应增加电动阀工程部 管道 管道采纳橡塑保温,厚度不小于 25㎜,大于工程部 隐蔽工程验收记录DN100㎜的管道厚度19+19㎜;分体空调 室外机分体空调室外机安装位置必须根据指定位置,装在屋顶不得破坏防水层、隔热层,基础须有避震装置,出外墙管道须有防雨水倒流坡度工程部 厨房排烟系统厨房排烟系统柔性连接侧段管制作材料必须为不燃材料, 需采纳漏光法检验管道气密性工程部 厨房排烟屋面排烟口应竖直向上,距屋面 2。5m,并配备防雨罩给排 水系...
