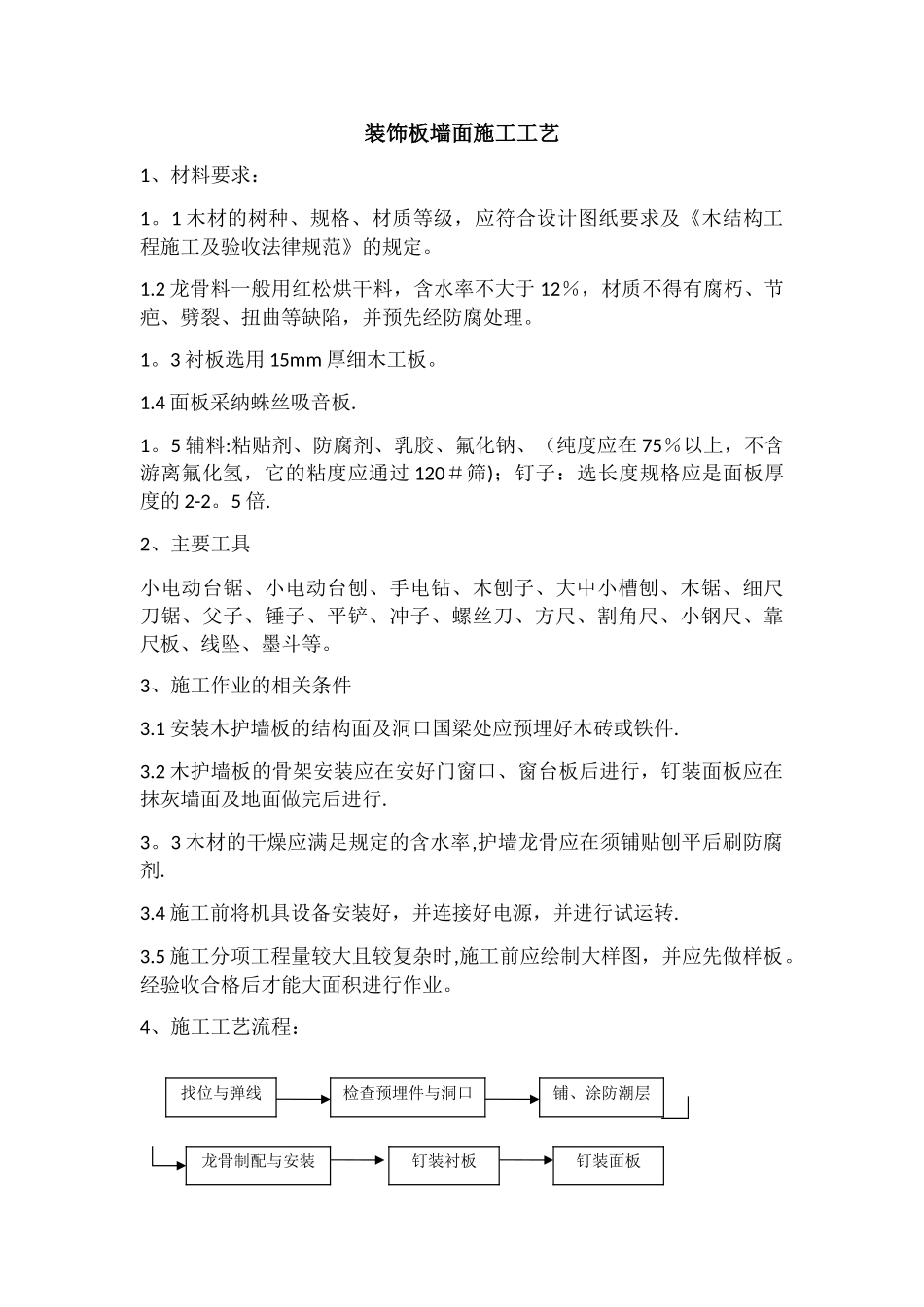

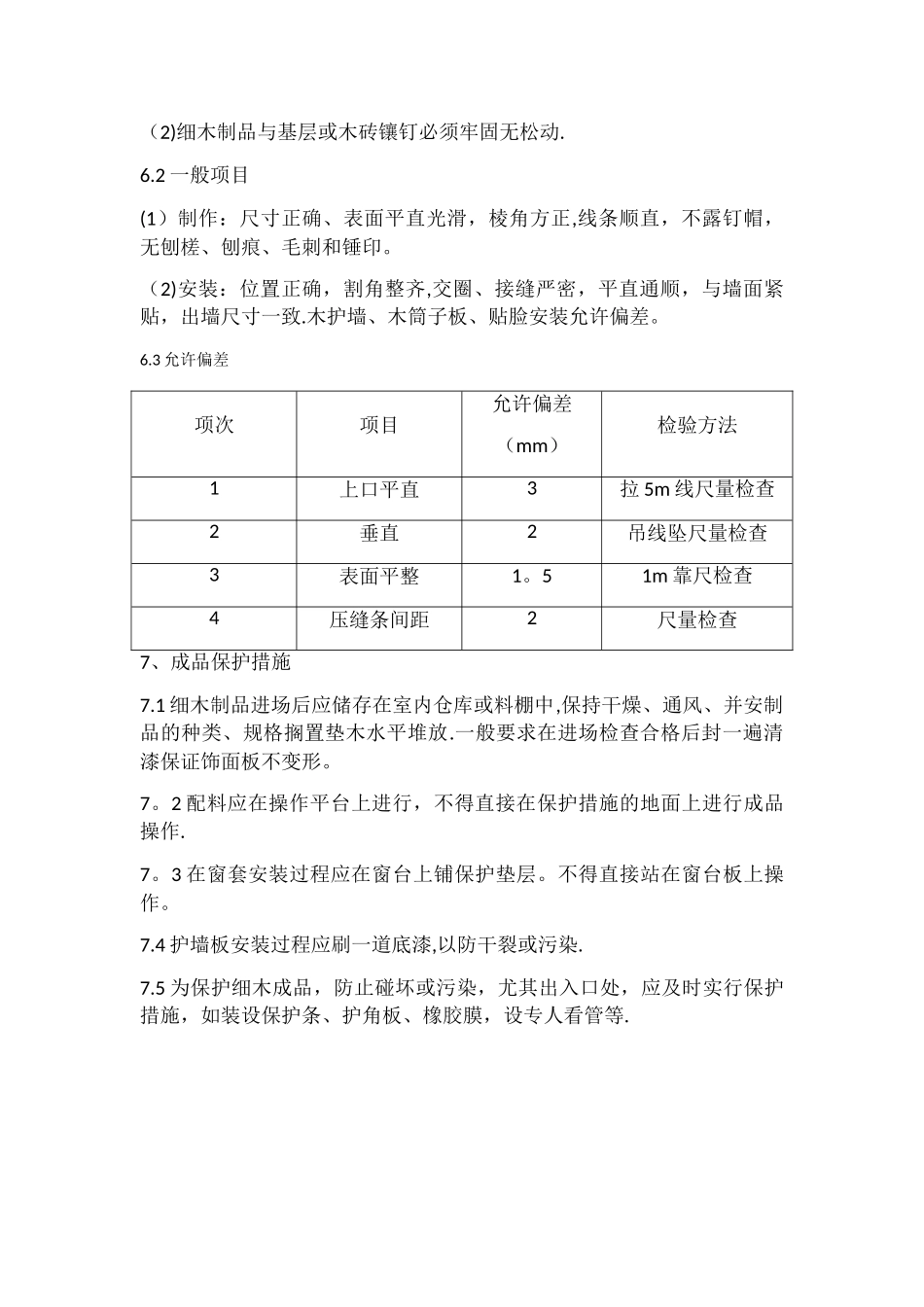

装饰板墙面施工工艺1、材料要求:1。1 木材的树种、规格、材质等级,应符合设计图纸要求及《木结构工程施工及验收法律规范》的规定。1.2 龙骨料一般用红松烘干料,含水率不大于 12%,材质不得有腐朽、节疤、劈裂、扭曲等缺陷,并预先经防腐处理。1。3 衬板选用 15mm 厚细木工板。1.4 面板采纳蛛丝吸音板.1。5 辅料:粘贴剂、防腐剂、乳胶、氟化钠、(纯度应在 75%以上,不含游离氟化氢,它的粘度应通过 120#筛);钉子:选长度规格应是面板厚度的 2-2。5 倍.2、主要工具小电动台锯、小电动台刨、手电钻、木刨子、大中小槽刨、木锯、细尺刀锯、父子、锤子、平铲、冲子、螺丝刀、方尺、割角尺、小钢尺、靠尺板、线坠、墨斗等。3、施工作业的相关条件3.1 安装木护墙板的结构面及洞口国梁处应预埋好木砖或铁件.3.2 木护墙板的骨架安装应在安好门窗口、窗台板后进行,钉装面板应在抹灰墙面及地面做完后进行.3。3 木材的干燥应满足规定的含水率,护墙龙骨应在须铺贴刨平后刷防腐剂.3.4 施工前将机具设备安装好,并连接好电源,并进行试运转.3.5 施工分项工程量较大且较复杂时,施工前应绘制大样图,并应先做样板。经验收合格后才能大面积进行作业。4、施工工艺流程:找位与弹线检查预埋件与洞口铺、涂防潮层龙骨制配与安装钉装衬板钉装面板5、施工技术措施:5。1 找位与弹线:木护墙板安装前应根据设计图集要求,事先找好标高 ,平面位置、竖向尺寸进行弹线。5。2 核查预埋件及洞口:弹线后检查预埋件,木砖或木楔是否符合设计要求,排列间距尺寸、位置是否满足钉装龙骨的要求;量测门窗及洞口位置尺寸是否方正垂直且与设计要求是否相符。5。3 铺、涂防潮层:设计有防潮层要求时木护墙、木龙骨安装必须找方 、找直,骨架与木砖间的空隙应垫木垫,每块砖至少用 2 个钉子钉牢,再装钉龙骨时应预留出板的厚度.木龙骨与墙体接触面要进行防腐处理,其余三面进行不少于三遍的防火涂料的处理。5.4 衬板安装:在龙骨安装完毕后检查合格安装 15mm 厚细木工板做衬板,要求衬板钉牢固,钉子的固定间距控制在 200mm 左右,背面刷防火涂料,拼接板之间应预留 5mm 左右伸缩缝隙,保证温度变化的伸缩缝量。5。5 安装面板:面板选色配纹:面板进场使用前,按同房间、临近部位的用量进行选择,是安装后从感官上木纹、颜色一致。裁板配制:按龙骨排尺,大于龙骨间距进行裁板,据裁板后大面应净光(胶合板材严禁侧净),小面刮直。面板长向对接配...
