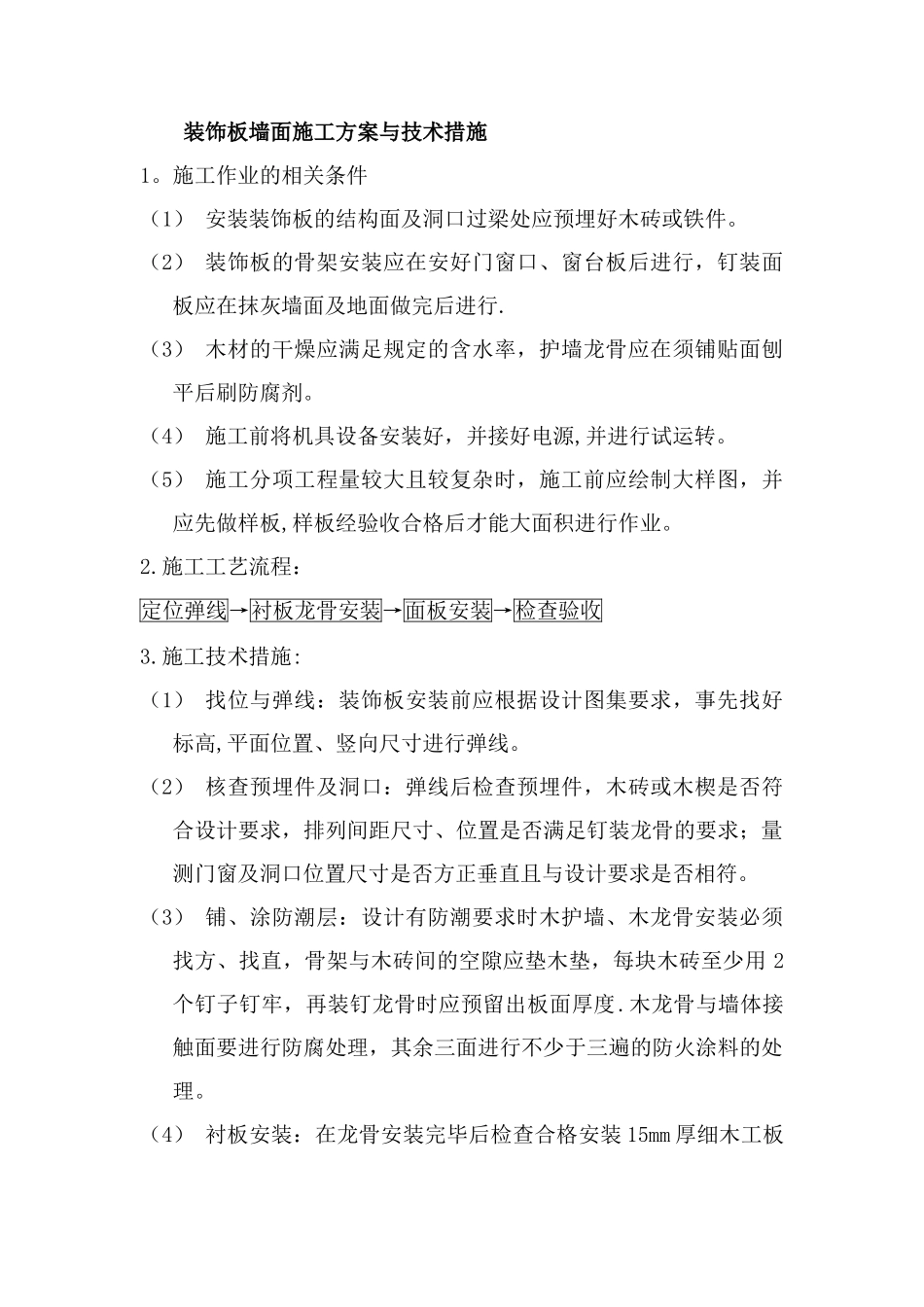

装饰板墙面施工方案与技术措施 1
施工作业的相关条件(1) 安装装饰板的结构面及洞口过梁处应预埋好木砖或铁件
(2) 装饰板的骨架安装应在安好门窗口、窗台板后进行,钉装面板应在抹灰墙面及地面做完后进行
(3) 木材的干燥应满足规定的含水率,护墙龙骨应在须铺贴面刨平后刷防腐剂
(4) 施工前将机具设备安装好,并接好电源,并进行试运转
(5) 施工分项工程量较大且较复杂时,施工前应绘制大样图,并应先做样板,样板经验收合格后才能大面积进行作业
施工工艺流程:定位弹线→衬板龙骨安装→面板安装→检查验收3
施工技术措施:(1) 找位与弹线:装饰板安装前应根据设计图集要求,事先找好标高,平面位置、竖向尺寸进行弹线
(2) 核查预埋件及洞口:弹线后检查预埋件,木砖或木楔是否符合设计要求,排列间距尺寸、位置是否满足钉装龙骨的要求;量测门窗及洞口位置尺寸是否方正垂直且与设计要求是否相符
(3) 铺、涂防潮层:设计有防潮要求时木护墙、木龙骨安装必须找方、找直,骨架与木砖间的空隙应垫木垫,每块木砖至少用 2个钉子钉牢,再装钉龙骨时应预留出板面厚度
木龙骨与墙体接触面要进行防腐处理,其余三面进行不少于三遍的防火涂料的处理

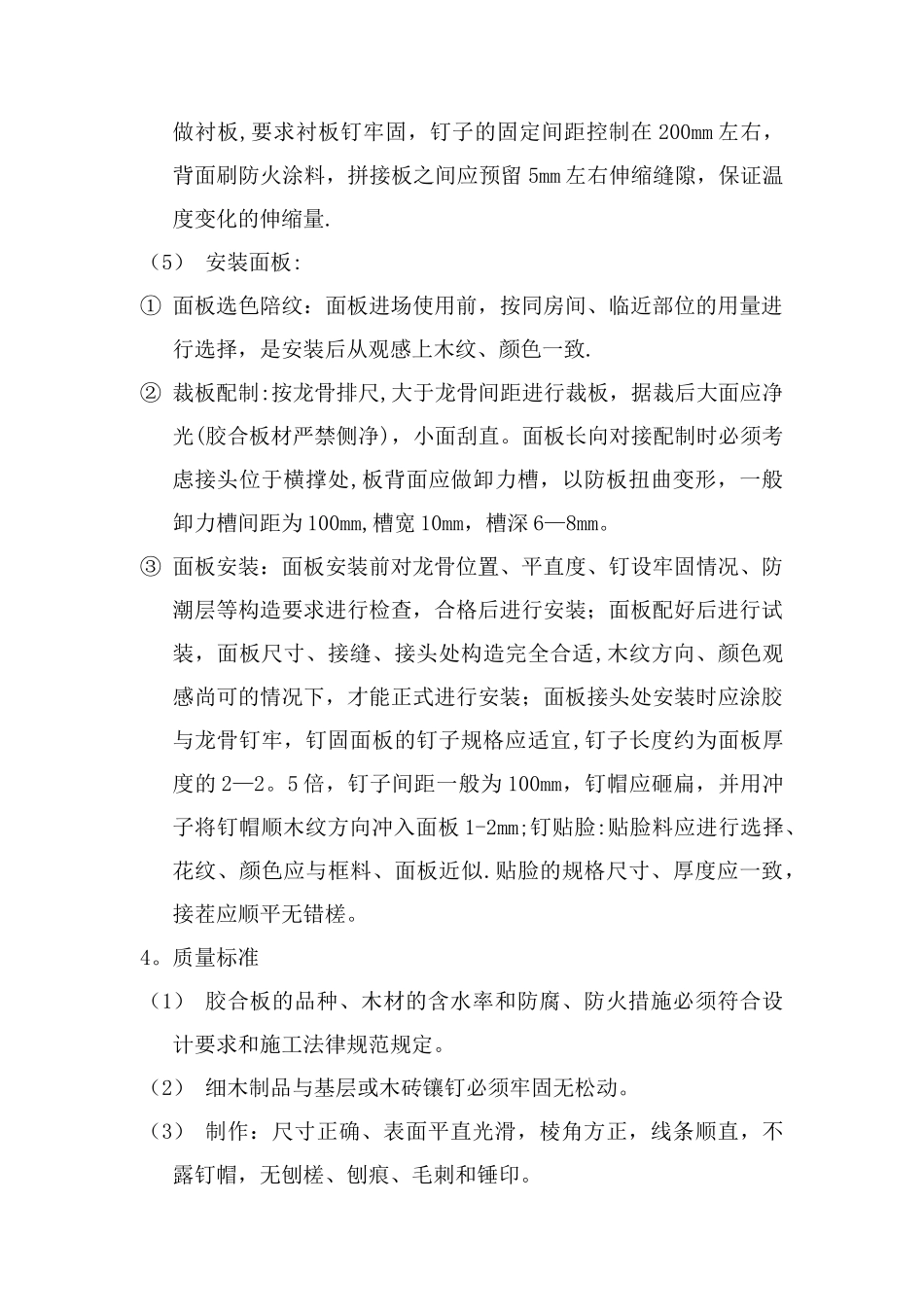

(4) 衬板安装:在龙骨安装完毕后检查合格安装 15mm 厚细木工板做衬板,要求衬板钉牢固,钉子的固定间距控制在 200mm 左右,背面刷防火涂料,拼接板之间应预留 5mm 左右伸缩缝隙,保证温度变化的伸缩量
(5) 安装面板:① 面板选色陪纹:面板进场使用前,按同房间、临近部位的用量进行选择,是安装后从观感上木纹、颜色一致
② 裁板配制:按龙骨排尺,大于龙骨间距进行裁板,据裁后大面应净光(胶合板材严禁侧净),小面刮直
面板长向对接配制时必须考虑接头位于横撑处,板背面应做卸力槽,以防板扭曲变形,一般卸力槽间距为 100mm,槽宽 10mm,槽深 6—8mm

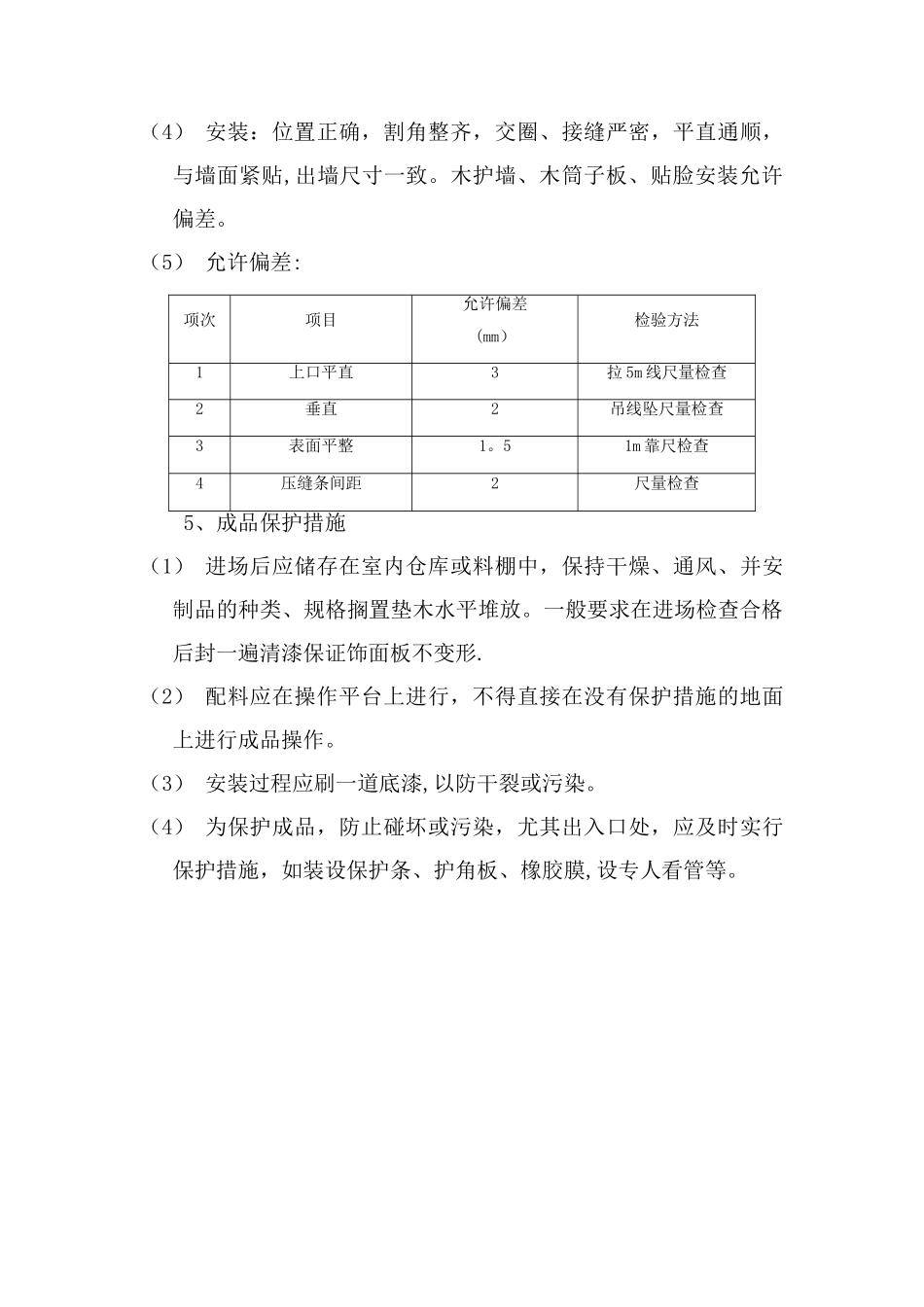

③ 面板安装:面板
