装饰板墙面(吸音板硬包)施工方案一、施工准备1、施工隐蔽工程已检查验收,已进行技术交底及图纸会审
2、吸音板的骨架安装应在安好门窗户、窗沿板施工,钉装面板应在抹灰墙面及地面做完施工
3、木材的干燥应满足划定的含水率,护墙龙骨应在须铺贴面刨平后刷防腐剂
二、施工工艺1、工艺流程弹线、预制木龙骨架→钻孔、打入木楔→装订木龙骨铺设木工板→制作面层2、施工工艺(1)弹线、预制木龙骨架:用吊垂线法、拉水平线及尺量的办法,借助+50cm 水平线,确定硬包墙的厚度、高度及打眼位置等,用25mm×30mm 的方木,按 300mm 或 400mm 见方的分档,采纳凹工艺,制成木龙骨框架,并刷涂防火漆
(2)钻孔、打入木楔:孔眼位置在墙上弹线的交叉点,孔距 600mm左右,孔深 60mm,木楔经防腐处理后,打入孔中,塞头塞牢
防潮层:在抹灰墙面涂刷冷底子油或在砖体墙面、混凝土墙面铺沥青油毡或油纸做防潮层,涂冷底子油要满涂、刷均、不漏涂,铺油毡、油纸要满铺、铺平、不留缝
(3)装订木龙骨:将预制好的木龙骨架靠墙直立,用水准尺找平、找垂直,用铁钉钉在木楔上,边钉边找平、找垂直,凹陷较大处应用木楔垫平钉牢
(4)铺设木工板:木龙骨架与木工板接触的一面应刨光,使铺钉的木工板平整,用气钉枪将木工板钉在木龙骨上,钉固时从板中向两边固定,接缝应在木龙骨上且钉头埋入板内,使其牢固、平整
木工板在铺钉前,应先在其板背涂刷防火涂料,涂满、涂均
(5)安装吸音板: 1)吸音板的安装顺序,遵循从左到右、从下到上的原则
2)吸音板横向安装时,凹口朝上;竖直安装时,凹口在右侧
3)部分实木吸音板有对花纹要求的,每一立面应根据吸音板上事先编制好的编号依次从小到大进行安装

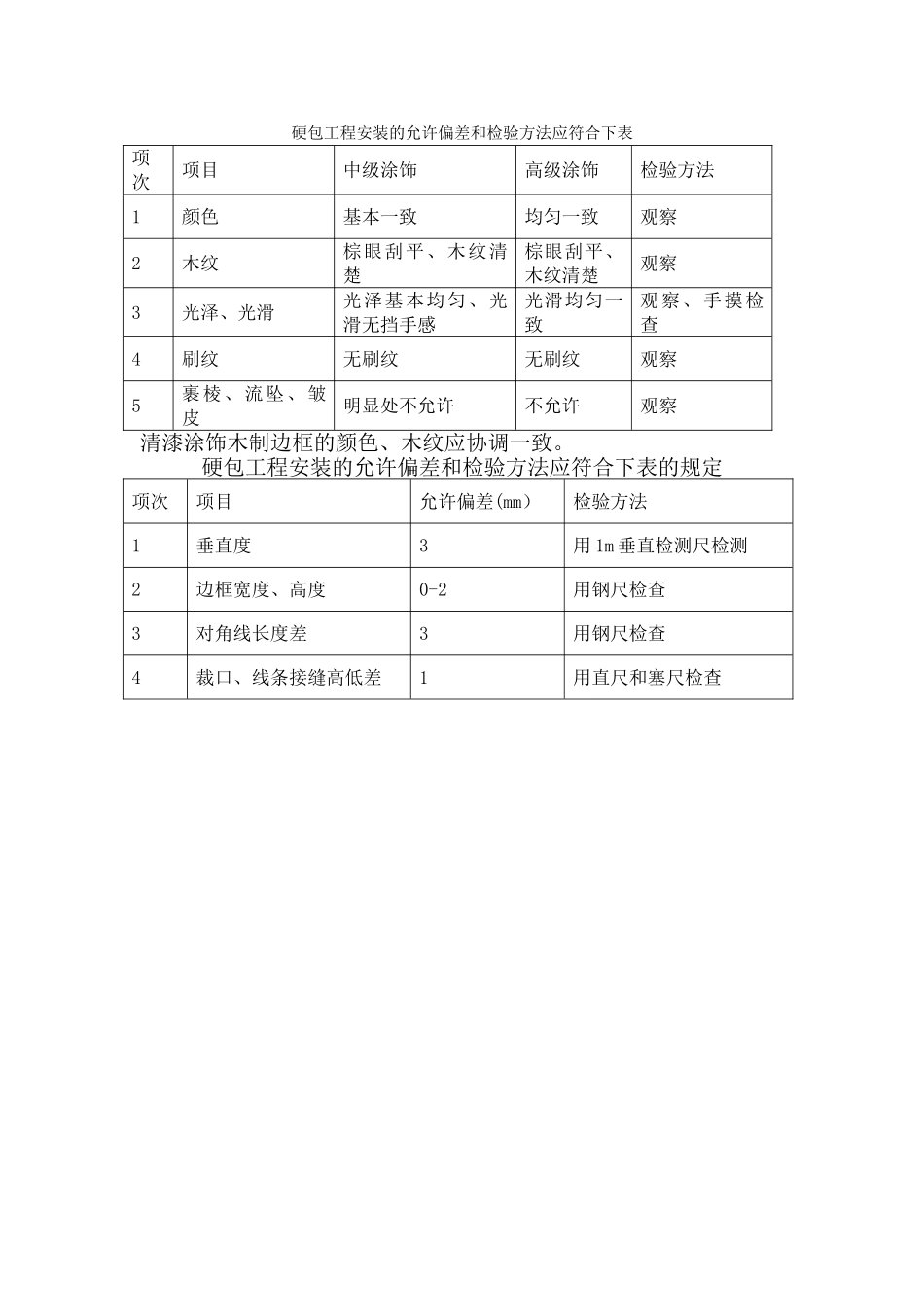

(吸音板的编号遵循从左到右、从下到上、数字依次从小到大) 三、质量要求1、主控项目(1)硬包的面料、内衬材料及边框的材质、颜色、图案、燃烧性能等级和木
