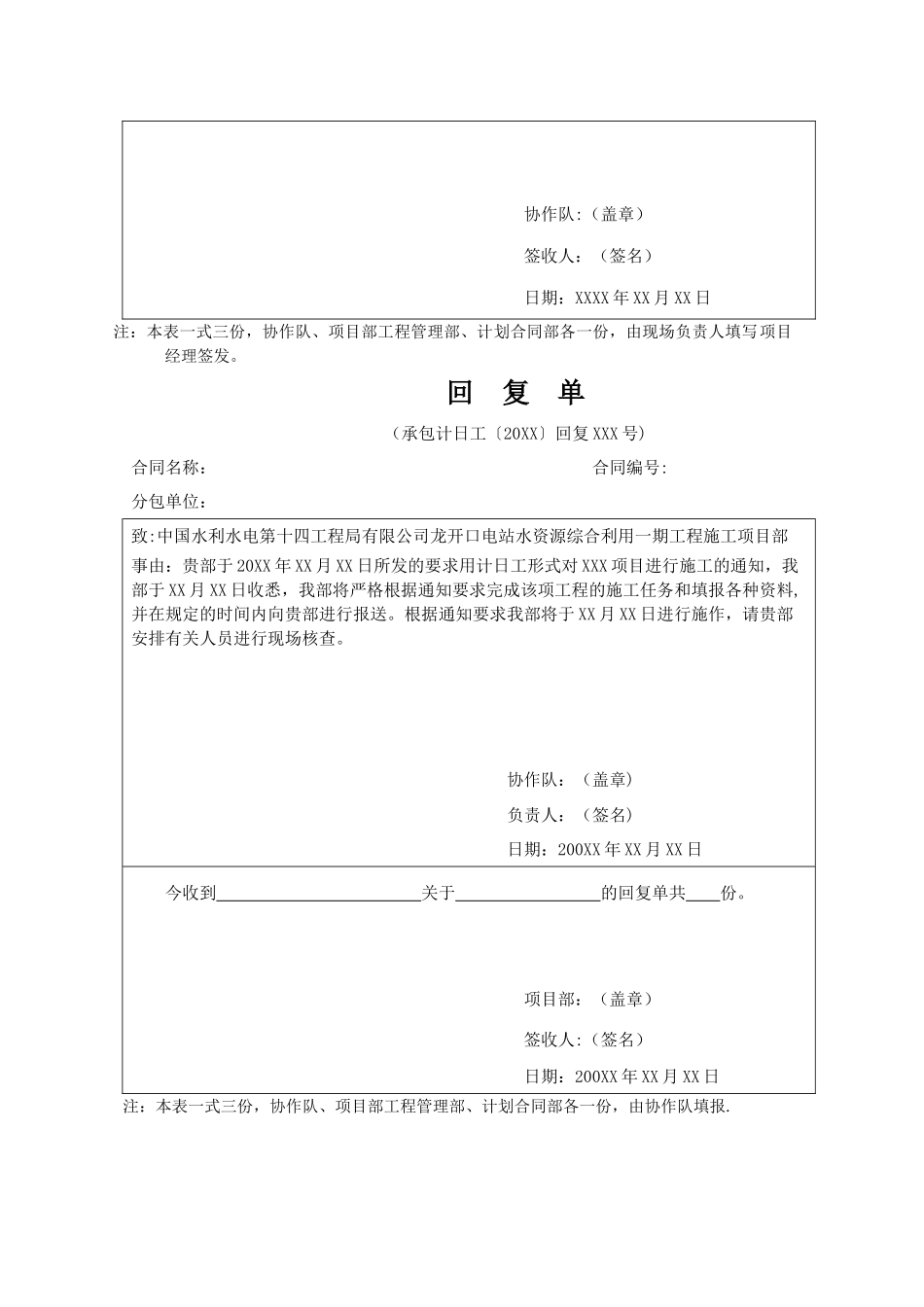

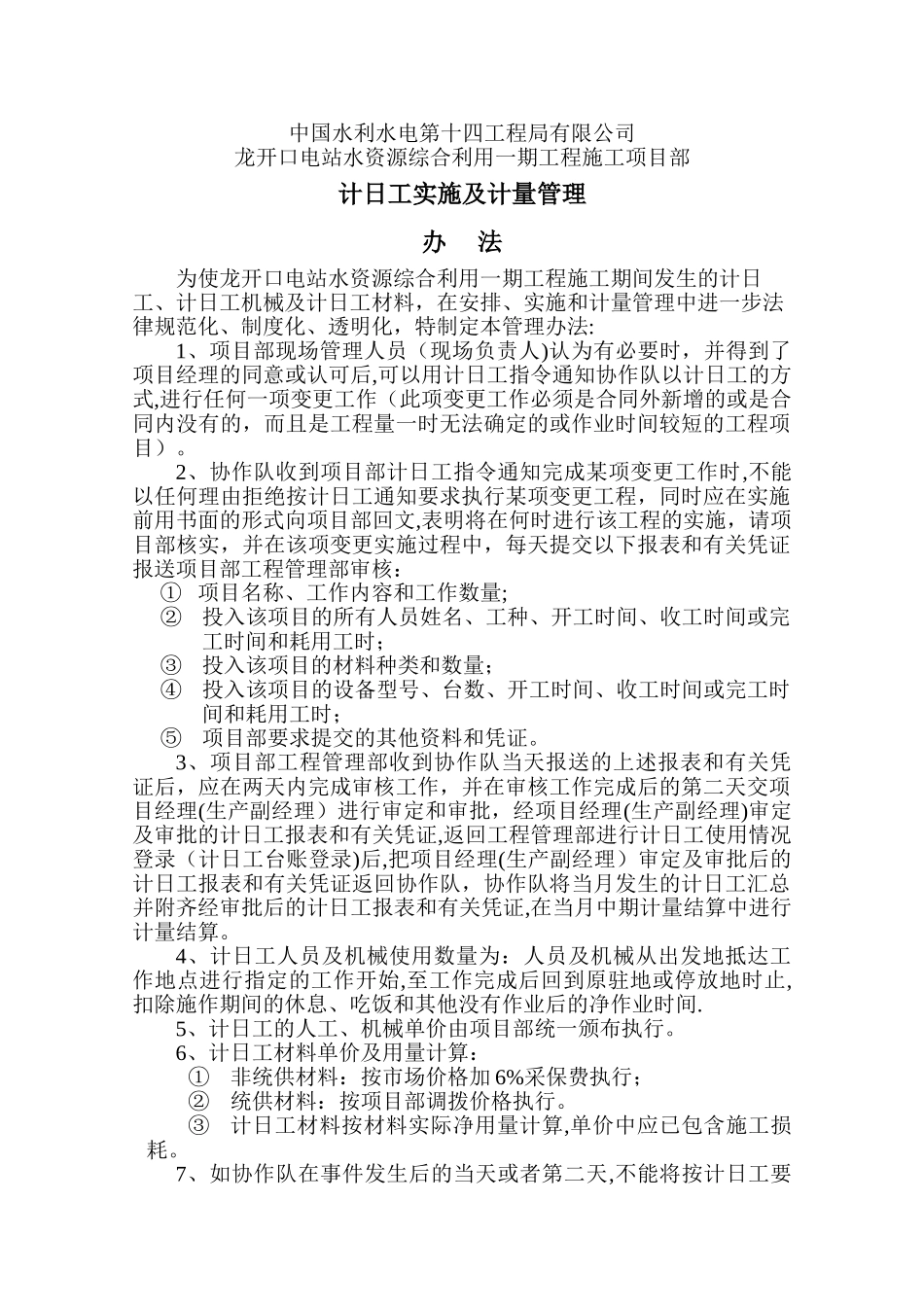

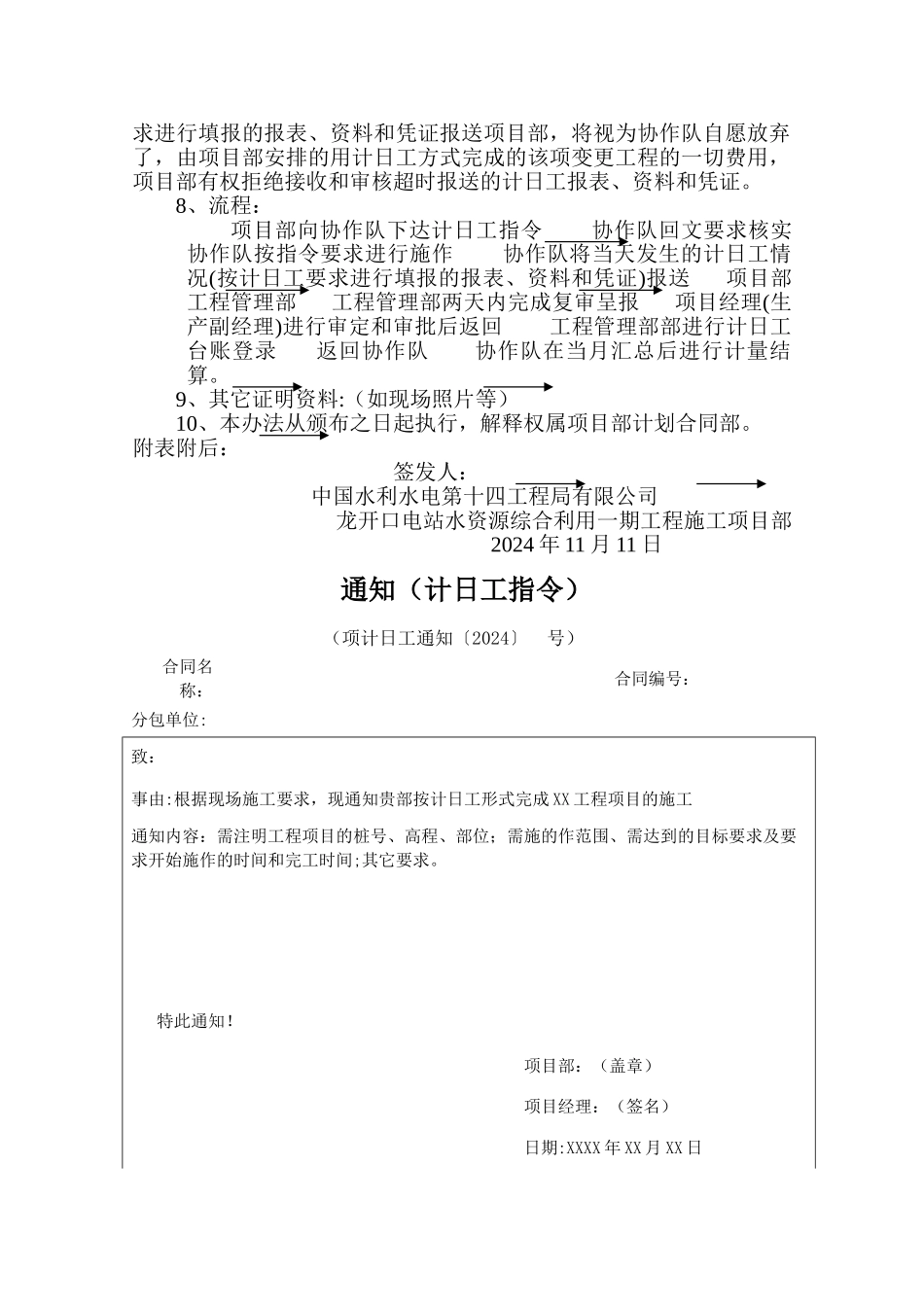

中国水利水电第十四工程局有限公司龙开口电站水资源综合利用一期工程施工项目部计日工实施及计量管理办 法为使龙开口电站水资源综合利用一期工程施工期间发生的计日工、计日工机械及计日工材料,在安排、实施和计量管理中进一步法律规范化、制度化、透明化,特制定本管理办法:1、项目部现场管理人员(现场负责人)认为有必要时,并得到了项目经理的同意或认可后,可以用计日工指令通知协作队以计日工的方式,进行任何一项变更工作(此项变更工作必须是合同外新增的或是合同内没有的,而且是工程量一时无法确定的或作业时间较短的工程项目)。2、协作队收到项目部计日工指令通知完成某项变更工作时,不能以任何理由拒绝按计日工通知要求执行某项变更工程,同时应在实施前用书面的形式向项目部回文,表明将在何时进行该工程的实施,请项目部核实,并在该项变更实施过程中,每天提交以下报表和有关凭证报送项目部工程管理部审核:① 项目名称、工作内容和工作数量;②投入该项目的所有人员姓名、工种、开工时间、收工时间或完工时间和耗用工时;③投入该项目的材料种类和数量;④投入该项目的设备型号、台数、开工时间、收工时间或完工时间和耗用工时;⑤项目部要求提交的其他资料和凭证。3、项目部工程管理部收到协作队当天报送的上述报表和有关凭证后,应在两天内完成审核工作,并在审核工作完成后的第二天交项目经理(生产副经理)进行审定和审批,经项目经理(生产副经理)审定及审批的计日工报表和有关凭证,返回工程管理部进行计日工使用情况登录(计日工台账登录)后,把项目经理(生产副经理)审定及审批后的计日工报表和有关凭证返回协作队,协作队将当月发生的计日工汇总并附齐经审批后的计日工报表和有关凭证,在当月中期计量结算中进行计量结算。4、计日工人员及机械使用数量为:人员及机械从出发地抵达工作地点进行指定的工作开始,至工作完成后回到原驻地或停放地时止,扣除施作期间的休息、吃饭和其他没有作业后的净作业时间.5、计日工的人工、机械单价由项目部统一颁布执行。6、计日工材料单价及用量计算:①非统供材料:按市场价格加 6%采保费执行;②统供材料:按项目部调拨价格执行。③计日工材料按材料实际净用量计算,单价中应已包含施工损耗。7、如协作队在事件发生后的当天或者第二天,不能将按计日工要求进行填报的报表、资料和凭证报送项目部,将视为协作队自愿放弃了,由项目部安排的用计日工方式完成的该项变更工程的一切费用,项目部有权...
