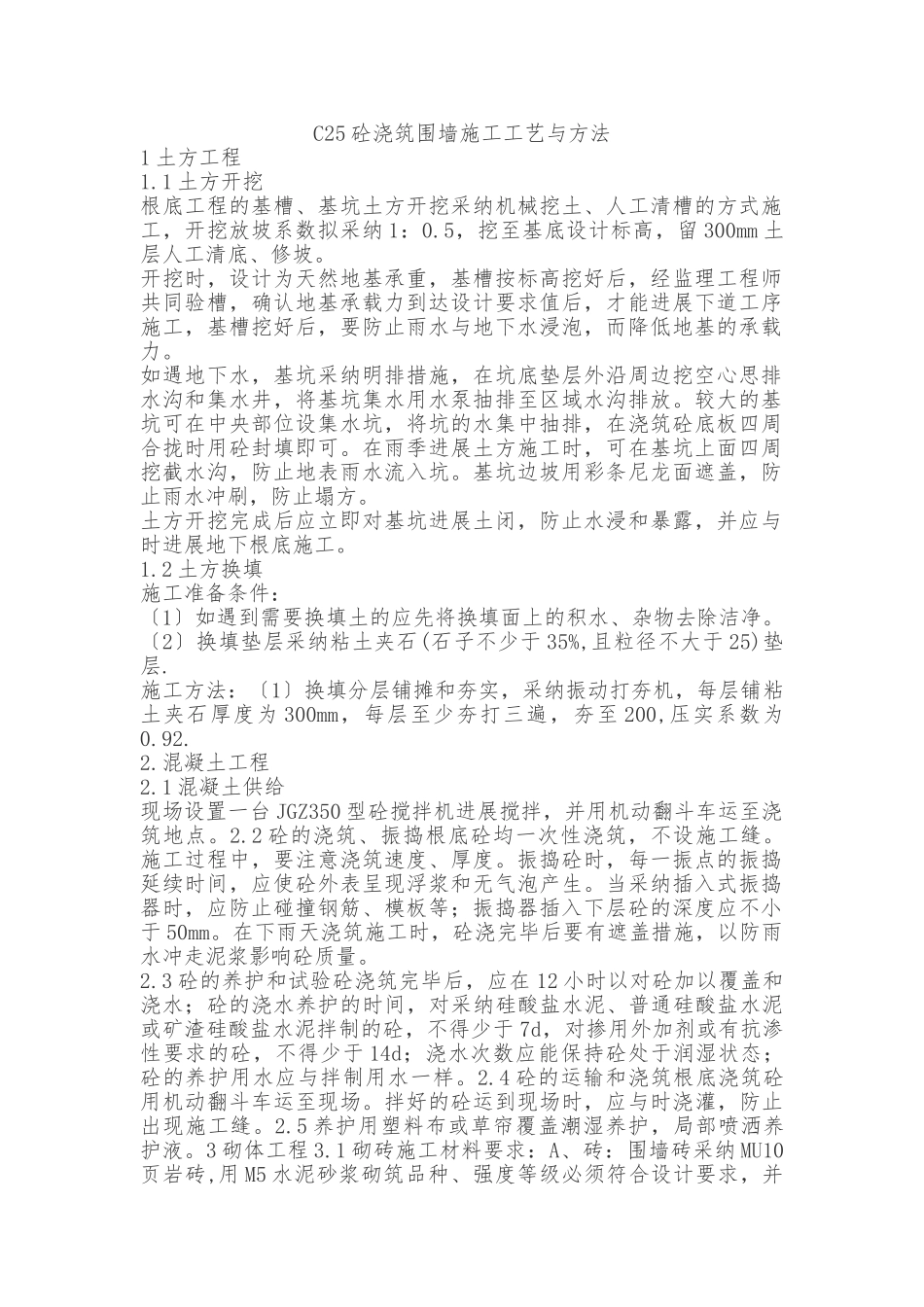

C25 砼浇筑围墙施工工艺与方法1 土方工程1
1 土方开挖根底工程的基槽、基坑土方开挖采纳机械挖土、人工清槽的方式施工,开挖放坡系数拟采纳 1:0
5,挖至基底设计标高,留 300mm 土层人工清底、修坡
开挖时,设计为天然地基承重,基槽按标高挖好后,经监理工程师共同验槽,确认地基承载力到达设计要求值后,才能进展下道工序施工,基槽挖好后,要防止雨水与地下水浸泡,而降低地基的承载力
如遇地下水,基坑采纳明排措施,在坑底垫层外沿周边挖空心思排水沟和集水井,将基坑集水用水泵抽排至区域水沟排放
较大的基坑可在中央部位设集水坑,将坑的水集中抽排,在浇筑砼底板四周合拢时用砼封填即可
在雨季进展土方施工时,可在基坑上面四周挖截水沟,防止地表雨水流入坑
基坑边坡用彩条尼龙面遮盖,防止雨水冲刷,防止塌方
土方开挖完成后应立即对基坑进展土闭,防止水浸和暴露,并应与时进展地下根底施工
2 土方换填施工准备条件:〔1〕如遇到需要换填土的应先将换填面上的积水、杂物去除洁净
〔2〕换填垫层采纳粘土夹石(石子不少于 35%,且粒径不大于 25)垫层
施工方法:〔1〕换填分层铺摊和夯实,采纳振动打夯机,每层铺粘土夹石厚度为 300mm,每层至少夯打三遍,夯至 200,压实系数为0
混凝土工程2
1 混凝土供给现场设置一台 JGZ350 型砼搅拌机进展搅拌,并用机动翻斗车运至浇筑地点
2 砼的浇筑、振捣根底砼均一次性浇筑,不设施工缝
施工过程中,要注意浇筑速度、厚度
振捣砼时,每一振点的振捣延续时间,应使砼外表呈现浮浆和无气泡产生
当采纳插入式振捣器时,应防止碰撞钢筋、模板等;振捣器插入下层砼的深度应不小于 50mm
在下雨天浇筑施工时,砼浇完毕后要有遮盖措施,以防雨水冲走泥浆影响砼质量
3 砼的养护和试验砼浇筑完毕后,应在 12 小时以对砼加以覆盖和浇水;砼的浇水养护的时间,对采纳
