一五三医院门面房工程网络进度计划

一五三医院门面房工程网络进度计划_第1页
1/1

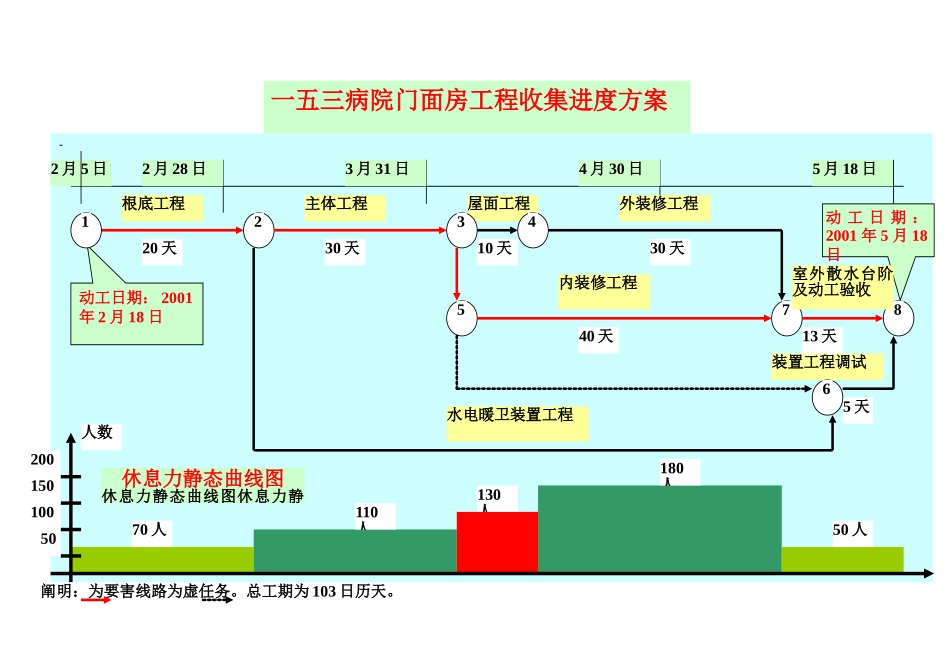

一五三病院门面房工程收集进度方案-5 月 18 日2 月 5 日动工日期: 2001年 2 月 18 日动 工 日 期 :2001 年 5 月 18日一五三病院门面房工程收集进度方案根底工程屋面工程主体工程外装修工程4 月 30 日2 月 28 日室外散水台阶及动工验收内装修工程1234578装置工程调试3 月 31 日30 天水电暖卫装置工程20 天40 天30 天10 天13 天5 天70 人人数50100150200110人130人180人50 人休息力静态曲线图休息力静态曲线图休息力静阐明:为要害线路为虚任务。总工期为 103 日历天。6
