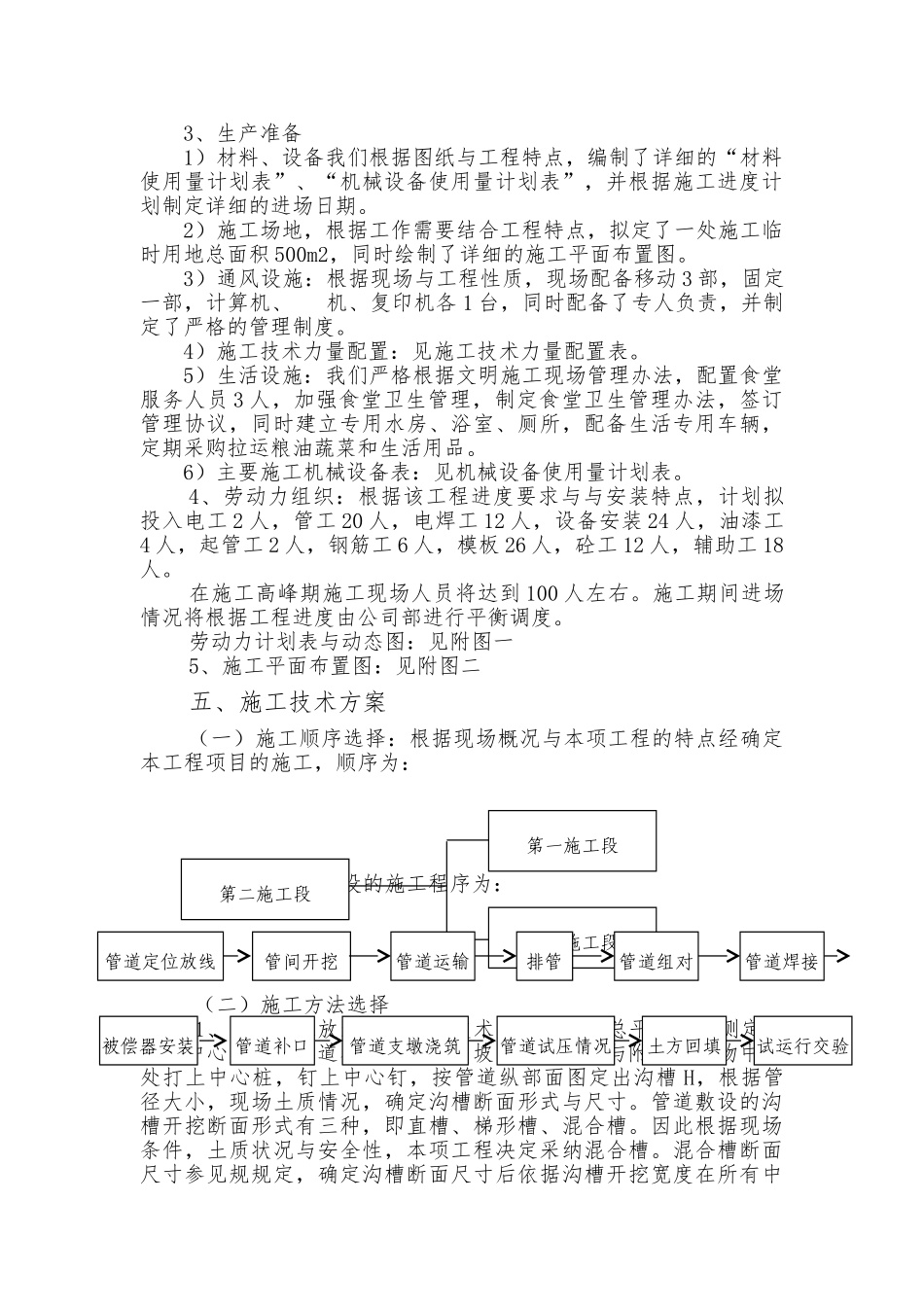

农五师师部集中供热二期工程供热管道安装工程组织——技术方案一、工程概况本项工程为农五师师部集中供热二期工程供热管道安装工作,其供热管道由锅炉房—市供销社东侧,全长 6.1km(双向),管道工程直径公别为 φ630×8(3450 米),φ529×7(2750 米)两种,管材实行焊接螺旋管,管道防腐保温采聚氨脂黄夹克保温管,敷设方式:直埋地,埋管深度上-1.6。该供热管线从锅炉房出沿街敷设,管道中心距公路 E 处为 2m,最远处为 5m(详见供热管线施工图),同时穿越主街道 2 条。本项工程施工工期为:2024 年 6 月 25 日—2024 年 10 月 10 日。二、主要工程量和施工产值(一)主要工程量1、螺旋保温管:φ630×8,6.9km2、螺旋保温管:φ529×7,5.5km3、砼管墩:32 个4、波形补偿器:32 个5、管沟挖土: m26、管沟回填土: m2(二)施工产值安装工程造价(既施工产值)为 万元三、施工部署(一)指导思想1、该项工程以引起现公司领导的高度重视,为了力争拿到该工程,并干好该工程,公司召开了专题会议,认真讨论和讨论该工程的重要性和特别性,特别是对该项工程的方案,保证措施进行了反复敲定,并决定抽调精兵强将,组建建立供热管道安装项目部。2、公司到项目部对搞好该项工程信心十足,决心很大,为了确保该工程施工过程中的人力、财力,公司下属的工程技术部、财务部、项目管理部、劳动人事部等将合力以赴支持该项目并为该项工程提供有效的服务。3、现公司在供热管道安装方式有很强的优势和经验,先后承建了多项类似工作,在此类项目工程的施工中有效强的经验,本公司针对该项具有齐全的专业设备,并且检验手段完备,性能完好,因此根据现在的实力完全具备承建本工程施工能力和要求,并保证最终实现业主所要求的预期目标。(二)施工平面布置生产和生活临时用地 500m2,详细容见“施工平面布置图”。(三)施工段落划分1、根据工程特点与现场情况分三段进行施工。第一段,由锅炉房向外 2km,为第一施工段,以接到管道末端(市供销社东侧)每 2km 左右设一个施工段等 3 个施工段。四、施工准备1、组织准备:成立农五师师部集中供热二期工程安装项目部,项目部设项目经理 1 人,主任工程师 1 人,管道安装技术员 2 人,焊接技术员 1 人,电气技术员 1 人,设备电装技术员 1 人,土建技术员 1 个,专职质检员 1 人,实验员 1 人,资料员 1 人。组织机构图2、技术准备1)组织现场施工人员学习...
