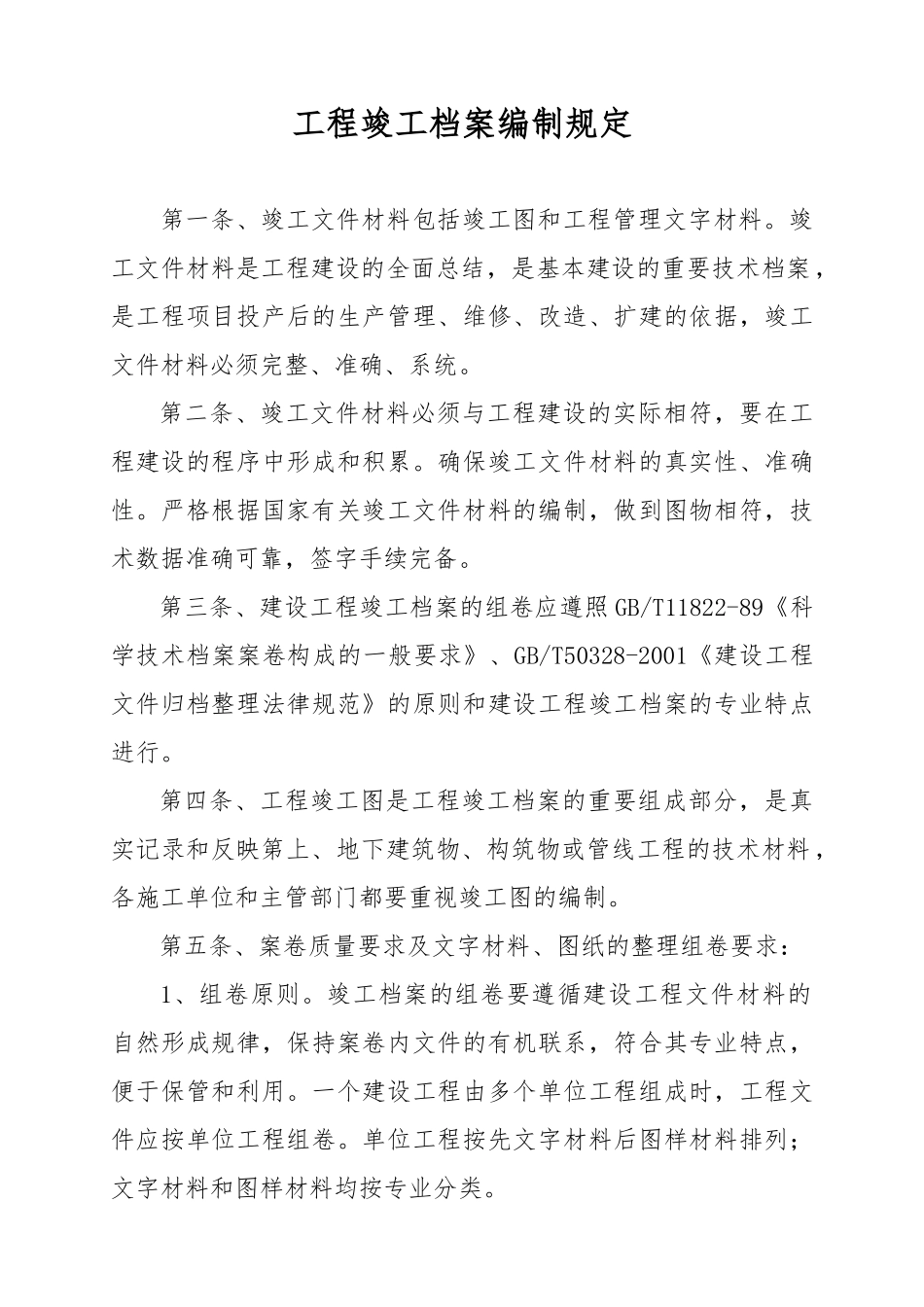

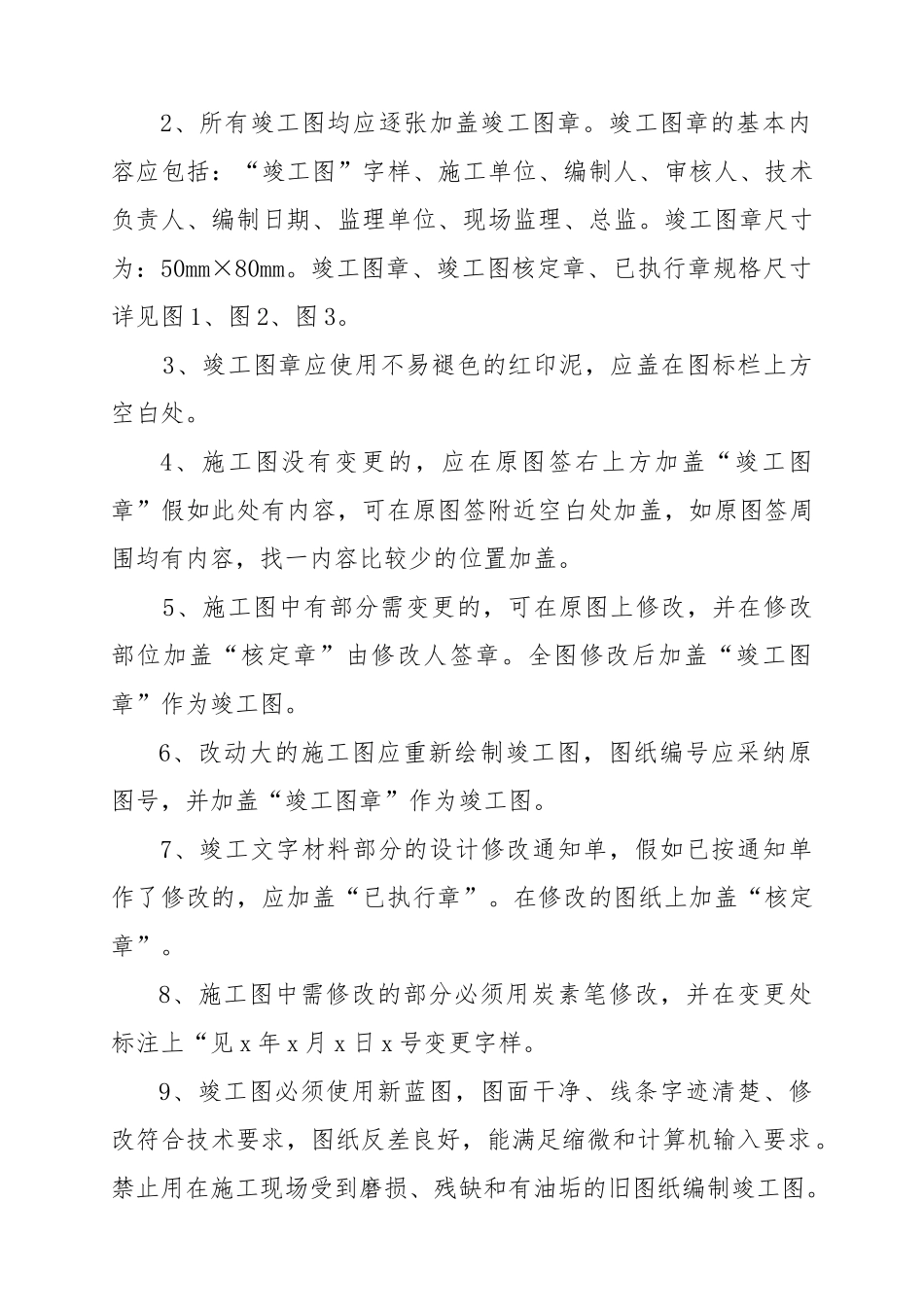

工程竣工档案编制规定第一条、竣工文件材料包括竣工图和工程管理文字材料。竣工文件材料是工程建设的全面总结,是基本建设的重要技术档案,是工程项目投产后的生产管理、维修、改造、扩建的依据,竣工文件材料必须完整、准确、系统。第二条、竣工文件材料必须与工程建设的实际相符,要在工程建设的程序中形成和积累。确保竣工文件材料的真实性、准确性。严格根据国家有关竣工文件材料的编制,做到图物相符,技术数据准确可靠,签字手续完备。第三条、建设工程竣工档案的组卷应遵照 GB/T11822-89《科学技术档案案卷构成的一般要求》、GB/T50328-2001《建设工程文件归档整理法律规范》的原则和建设工程竣工档案的专业特点进行。第四条、工程竣工图是工程竣工档案的重要组成部分,是真实记录和反映第上、地下建筑物、构筑物或管线工程的技术材料,各施工单位和主管部门都要重视竣工图的编制。第五条、案卷质量要求及文字材料、图纸的整理组卷要求:1、组卷原则。竣工档案的组卷要遵循建设工程文件材料的自然形成规律,保持案卷内文件的有机联系,符合其专业特点,便于保管和利用。一个建设工程由多个单位工程组成时,工程文件应按单位工程组卷。单位工程按先文字材料后图样材料排列;文字材料和图样材料均按专业分类。2、所有竣工图均应逐张加盖竣工图章。竣工图章的基本内容应包括:“竣工图”字样、施工单位、编制人、审核人、技术负责人、编制日期、监理单位、现场监理、总监。竣工图章尺寸为:50mm×80mm。竣工图章、竣工图核定章、已执行章规格尺寸详见图 1、图 2、图 3。 3、竣工图章应使用不易褪色的红印泥,应盖在图标栏上方空白处。4、施工图没有变更的,应在原图签右上方加盖“竣工图章”假如此处有内容,可在原图签附近空白处加盖,如原图签周围均有内容,找一内容比较少的位置加盖。 5、施工图中有部分需变更的,可在原图上修改,并在修改部位加盖“核定章”由修改人签章。全图修改后加盖“竣工图章”作为竣工图。6、改动大的施工图应重新绘制竣工图,图纸编号应采纳原图号,并加盖“竣工图章”作为竣工图。7、竣工文字材料部分的设计修改通知单,假如已按通知单作了修改的,应加盖“已执行章”。在修改的图纸上加盖“核定章”。8、施工图中需修改的部分必须用炭素笔修改,并在变更处标注上“见 x 年 x 月 x 日 x 号变更字样。9、竣工图必须使用新蓝图,图面干净、线条字迹清楚、修改符合技术要求,图纸反差良好,能满足缩...
