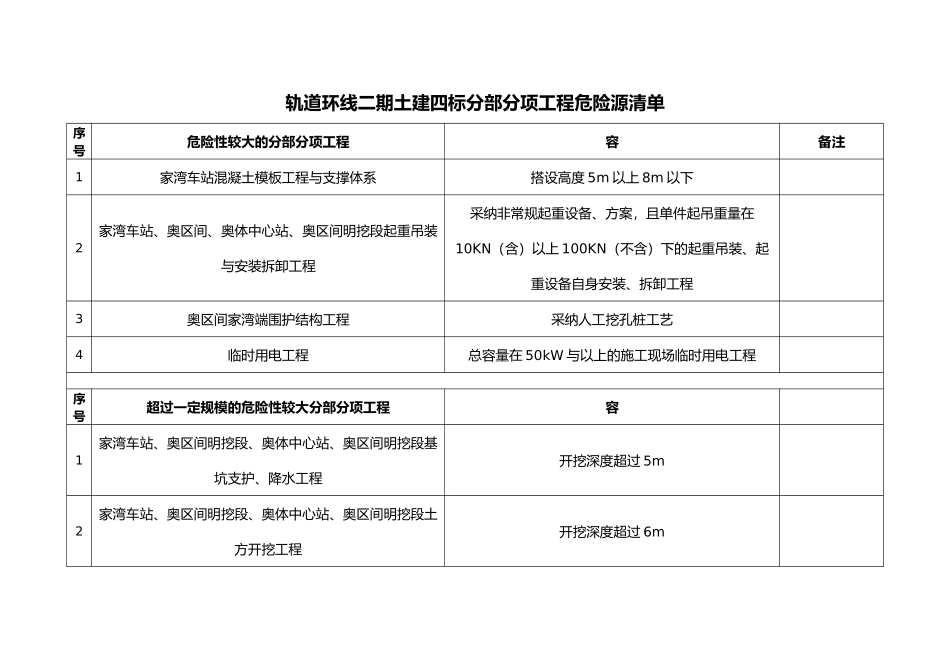

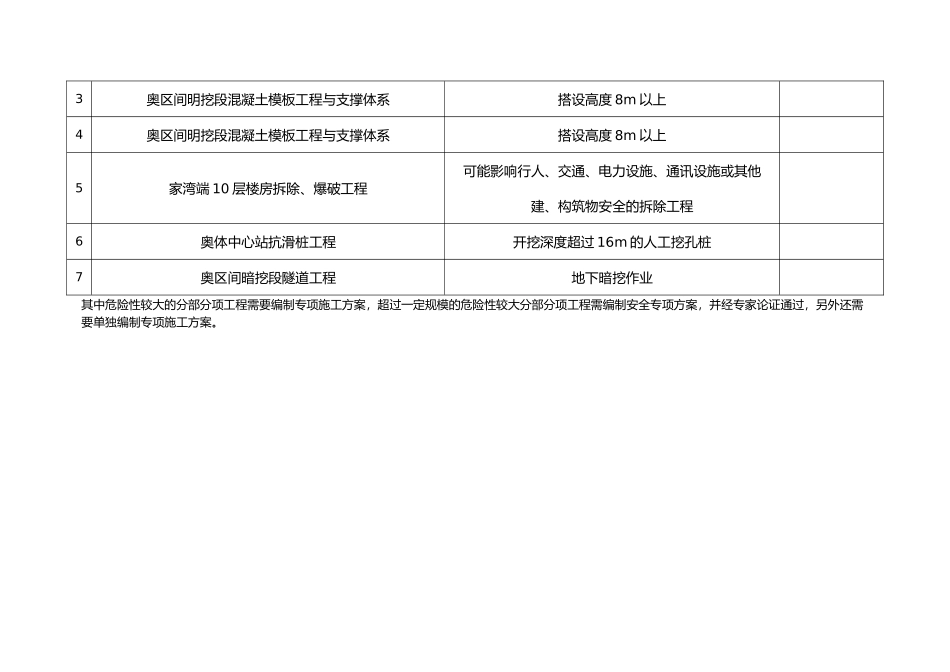

轨道环线二期土建四标工程项目分部分项工程危险源清单和安全管理措施施工单位总工签字: 施工单位(盖章):监理单位总监签字: 监理单位(盖章):轨道环线二期土建四标分部分项工程危险源清单序号危险性较大的分部分项工程容备注1家湾车站混凝土模板工程与支撑体系搭设高度 5m 以上 8m 以下2家湾车站、奥区间、奥体中心站、奥区间明挖段起重吊装与安装拆卸工程采纳非常规起重设备、方案,且单件起吊重量在10KN(含)以上 100KN(不含)下的起重吊装、起重设备自身安装、拆卸工程3奥区间家湾端围护结构工程采纳人工挖孔桩工艺4临时用电工程总容量在 50kW 与以上的施工现场临时用电工程序号超过一定规模的危险性较大分部分项工程容1家湾车站、奥区间明挖段、奥体中心站、奥区间明挖段基坑支护、降水工程开挖深度超过 5m2家湾车站、奥区间明挖段、奥体中心站、奥区间明挖段土方开挖工程开挖深度超过 6m3奥区间明挖段混凝土模板工程与支撑体系搭设高度 8m 以上4奥区间明挖段混凝土模板工程与支撑体系搭设高度 8m 以上5家湾端 10 层楼房拆除、爆破工程可能影响行人、交通、电力设施、通讯设施或其他建、构筑物安全的拆除工程6奥体中心站抗滑桩工程开挖深度超过 16m 的人工挖孔桩7奥区间暗挖段隧道工程地下暗挖作业其中危险性较大的分部分项工程需要编制专项施工方案,超过一定规模的危险性较大分部分项工程需编制安全专项方案,并经专家论证通过,另外还需要单独编制专项施工方案。安全管理措施对危险性较大的分部分项,编制有针对性的专项施工方案,编制、审核、审批程序符合规定,对超过一定规模的危险性较大分部分项工程需编制安全专项方案,并经专家论证通过,另外还需要单独编制专项施工方案。根据方案落实安全技术交底,危险性较大的分部分项方案由编制人进行安全技术交底,超过一点规模的危险性较大分部分项工程有项目总工程师进行安全技术交底。配备专职安全员监督检查落实情况。1 安全技术措施通过安全设施,设备、安全装置,安全检测和监测、安全操作程序、防护用品等,技术硬件的投入,实现技术系统措施的本质安全化。 2 安全教育培训措施对全员进行安全培训教育,提高全员的安全素养、包括:意识、知识、技能、态度、观念等安全综合素养。执行安全技术交底,监督、检查、整改隐患等管理方法,保障技术条件和环境达标,人的行为规,实现安全生产的目的。 3 安全管理措施通过监督检查等管理方式,保障技术条件和环...
