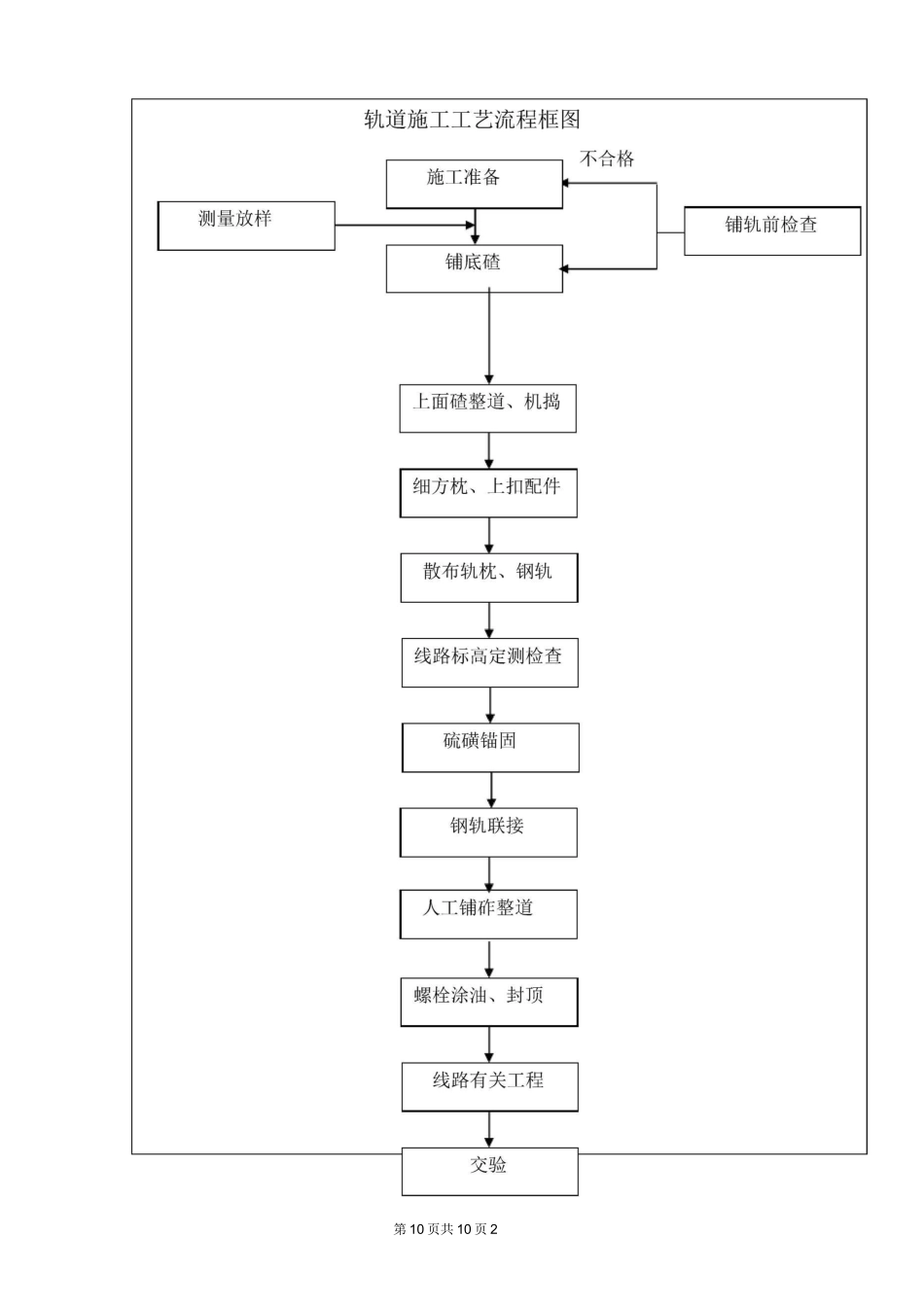

第 10 页共 10 页 1轨道工程道床及铺轨施工安全技术交底单位:中铁七局集团许禹铁路工程项目经理部工程名称:许禹铁路 5 标交底编号:交底内容:交底项目:道床及铺轨交底内容:一、工程概况本工程为许昌至禹州地方铁路改建工程 V 标段工程,起止里程为DK5+650〜DK18+900,全长 13.23km,地处河南许昌县河街乡和灵井镇。一、轨道工程施工工艺流程本工程采用人工铺轨的方法进行轨道施工,轨道施工队分散驻扎在本标工程三个施工段合理位置,道碴采用汽车运输到设计位置,人工配合推土机压实。道岔提前运至站场进行定铺,利用汽车倒运轨枕,钢轨采用汽车平板车运输分散在路基边,人工配合机械拖拉到位。提前将轨料运到设计位置,采用人工铺设轨道。轨道铺设完成后由轨道车进行二次补碴、捣固。站线铺轨:通过进站公路,把钢轨、轨枕及配件卸至施工路段附近,先采用履带式拖拉机或汽车将钢轨配对拖拉散开后拨到两侧路肩上,再用汽车将轨枕及配件分段卸散,然后分段铺设。道岔铺设方案:利用汽车将道岔轨料及配件运输至现场,原位法铺设;1 轨道工程施工工艺流程第 10 页共 10 页 2第 10 页共 10 页 31.1.1 施工准备路基检查:铺道碴前,对路基横断面进彳丁测量,检查路基面标咼、宽度、路拱、路基边坡坡度等几何尺寸,路基排水、防护、加固工程的设置情况,符合设计和规范要求并经监理签认后方可铺设。1.1.1.2 道碴碴场的选定,道碴质量必须满足设计和规范要求。1.1.1.3 中桩测量:铺轨前应钉设线路中桩,钉设要求如下:(1)、桩距:直线才 25m,圆曲线为 20m,缓和曲线为 10m。(2)、曲线的五大要素点,道口中心点,道岔中心及岔头、岔尾点,均应钉设带钉的中桩。1.1.1.4 水平桩测量:水平桩在铺轨后铺碴整道前钉设,钉设要求如下:(1)、桩距:直线才 50m,圆曲线才 20m。变坡点和竖曲线起讫点,应增设水平桩。(2)、水平桩设在道床外的路肩上(曲线地段钉设在内侧路肩上)。1.1.2 铺底碴路基、桥涵经检验合格后,进行铺道碴施工,道碴采用汽车运输,卸车方量为设计方量的 88%,在现场通过线路基桩控制,做到均匀卸车,人工配合铲车摊铺道床底碴,厚度宜为 35cm,宽度为 385cm,采用压路机碾压四边。整平压实过程中应避免破坏路基面。道碴摊铺压实后表面平整度:用 3m 直尺检查,各方向误差不应大于 20mm,轨枕中部的道床不得凸出。道碴摊铺压实后,密度不宜小于 1.6g/cm3。运碴车辆不宜长距离频繁行驶在基床表面上,不得破...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

轨道工程道床及铺轨施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
