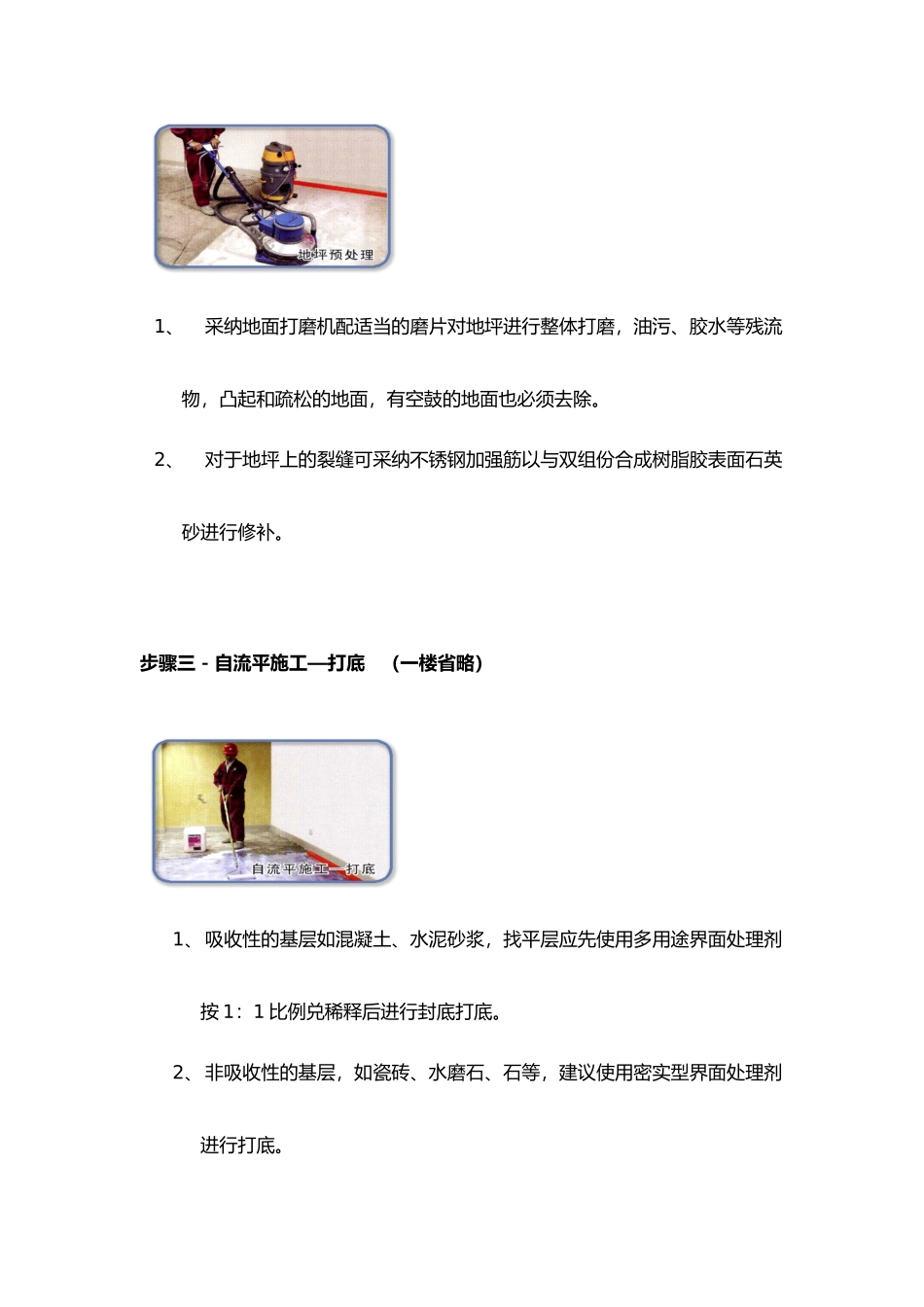

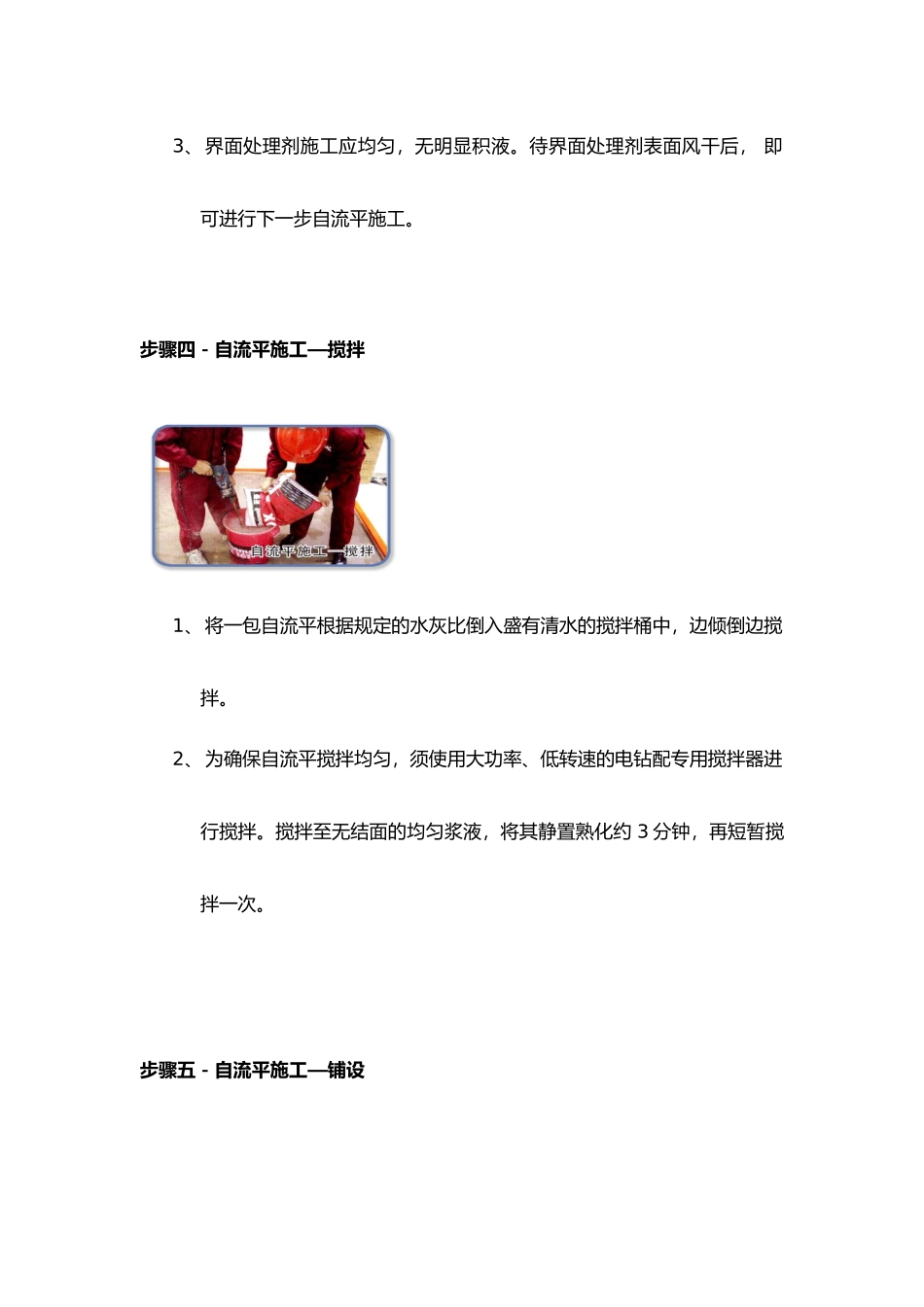

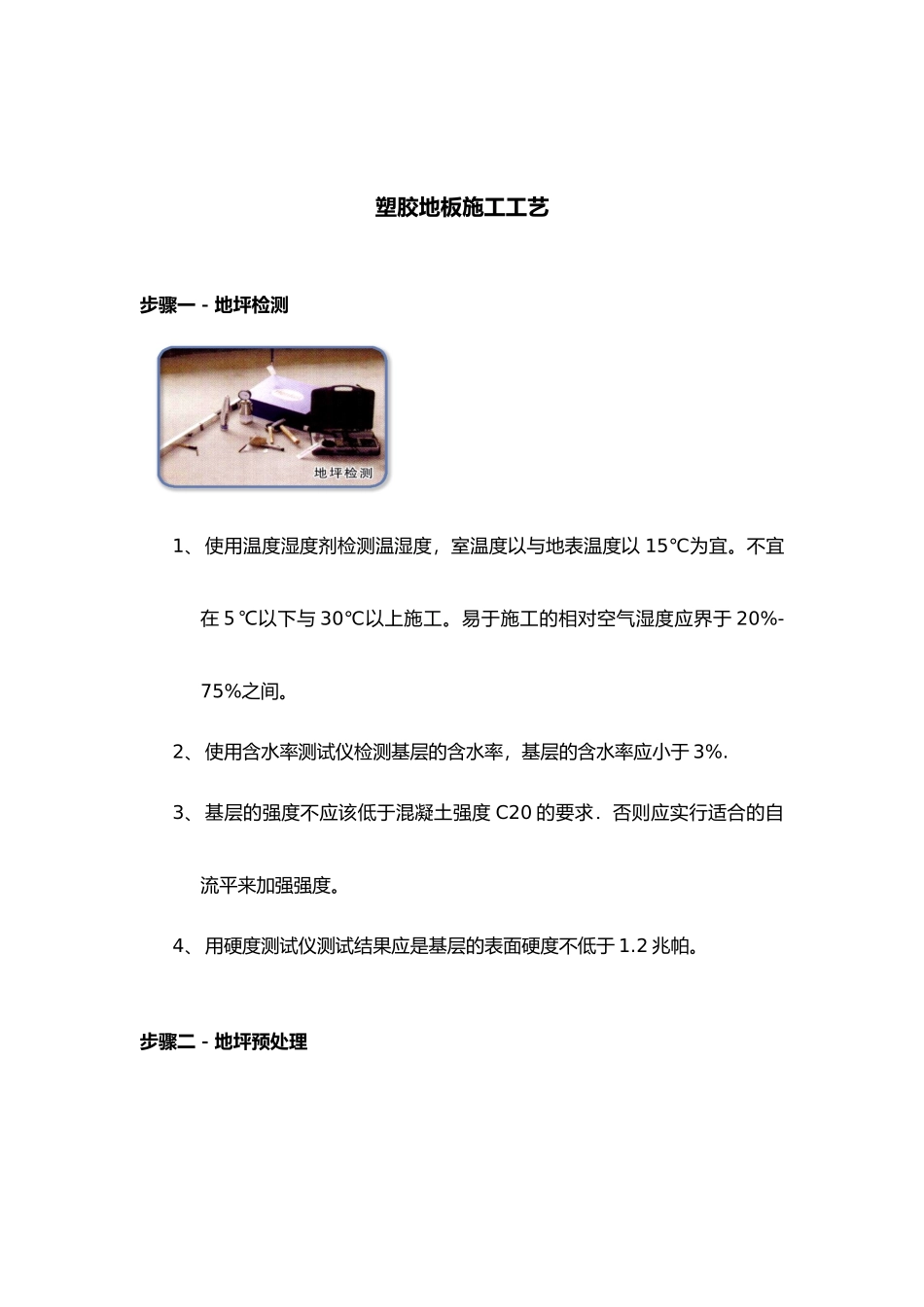

塑胶地板施工工艺步骤一-地坪检测1、使用温度湿度剂检测温湿度,室温度以与地表温度以 15℃为宜。不宜在5℃以下与 30℃以上施工。易于施工的相对空气湿度应界于 20%-75%之间。2、使用含水率测试仪检测基层的含水率,基层的含水率应小于 3%.3、基层的强度不应该低于混凝土强度 C20 的要求.否则应实行适合的自流平来加强强度。4、用硬度测试仪测试结果应是基层的表面硬度不低于 1.2 兆帕。步骤二-地坪预处理1、采纳地面打磨机配适当的磨片对地坪进行整体打磨,油污、胶水等残流物,凸起和疏松的地面,有空鼓的地面也必须去除。2、对于地坪上的裂缝可采纳不锈钢加强筋以与双组份合成树脂胶表面石英砂进行修补。步骤三-自流平施工—打底 (一楼省略)1、吸收性的基层如混凝土、水泥砂浆,找平层应先使用多用途界面处理剂按 1:1 比例兑稀释后进行封底打底。2、非吸收性的基层,如瓷砖、水磨石、石等,建议使用密实型界面处理剂进行打底。3、界面处理剂施工应均匀,无明显积液。待界面处理剂表面风干后, 即可进行下一步自流平施工。步骤四-自流平施工—搅拌1、将一包自流平根据规定的水灰比倒入盛有清水的搅拌桶中,边倾倒边搅拌。2、为确保自流平搅拌均匀,须使用大功率、低转速的电钻配专用搅拌器进行搅拌。搅拌至无结面的均匀浆液,将其静置熟化约 3 分钟,再短暂搅拌一次。步骤五-自流平施工—铺设1、 将搅拌好的自流平浆料倾倒在施工的地坪上,它将自行流动并找平 地面,如设计厚度≤3 毫米,则需借助专用的齿刮板稍加批刮。2、 随后应让施工人员穿上专用的钉鞋,进入施施工场地面,用专用的自流平放气滚筒在自流平表面轻轻滚动,将搅拌中混入的空气放出,避开气泡麻面与接口高差。3、 施工完毕后请立即封闭现场,5 小时禁止行走,10 小时避开重物撞击,24 小时后可进行“玛丽”地板的铺设。4、 冬季施工,地板的铺设应在自流平施工 48 小时后进行。5、如需对自流平进行精磨抛光,宜在自流平施工 12 小时后进行。6、胶水施工使用进口环保水溶性胶水,采纳进口抹刀,齿径 1.5mm 深,齿距 5mm,抹刀上胶角度约 60℃,适合铺设室温为 5~30℃,每平米涂布约 0.15~0.2kg,涂布约 10 分钟后以手指轻轻触摸胶合剂,感觉粘度但不沾手时,即为铺设地毯之良好时机。步骤六-地板的铺装-预铺与裁割1、 卷材都应于现场放置 24 小时以上,使材料记忆性还原,温度与施工现场一致。2、 使用专用的修边器对卷材的毛...
