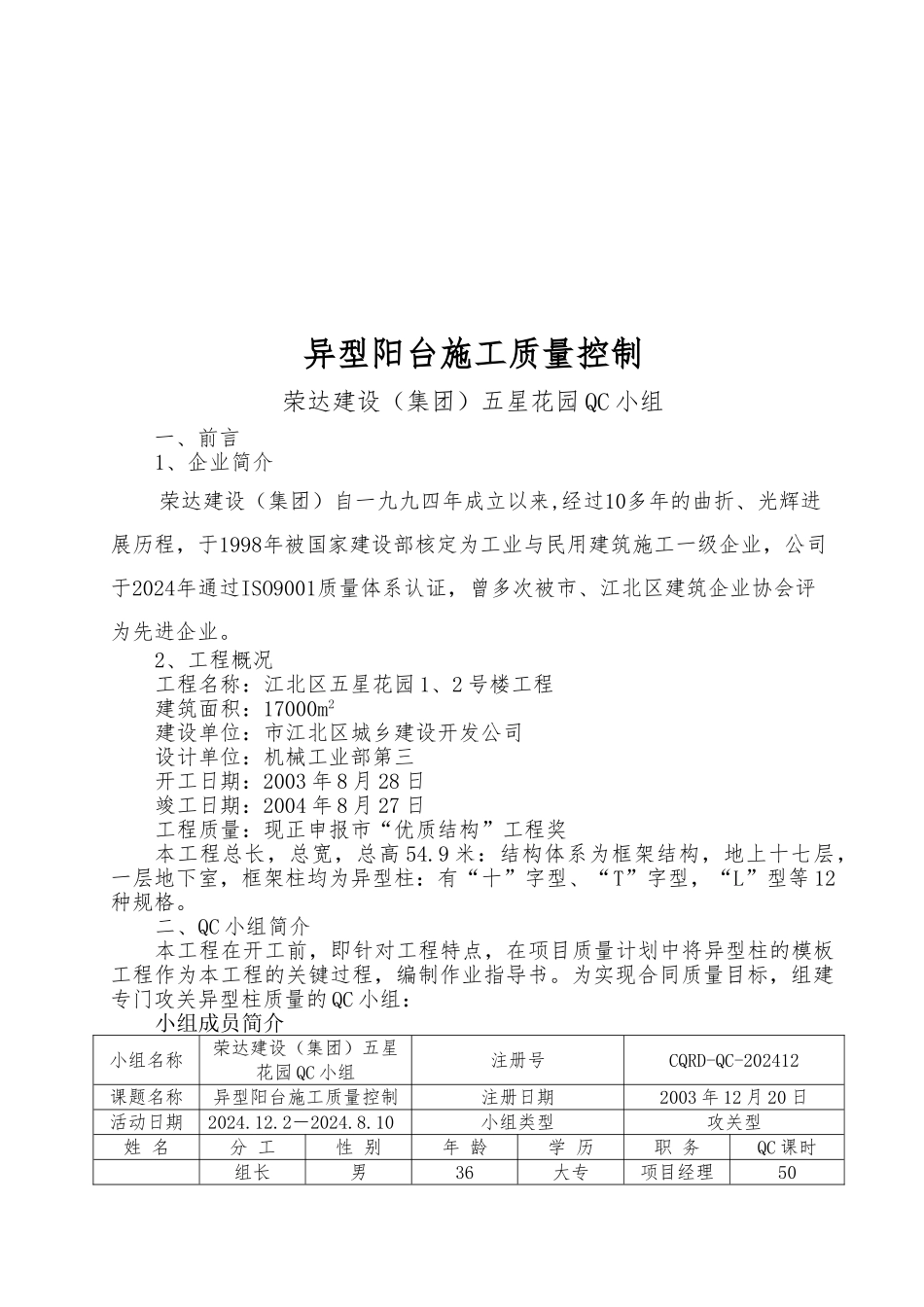

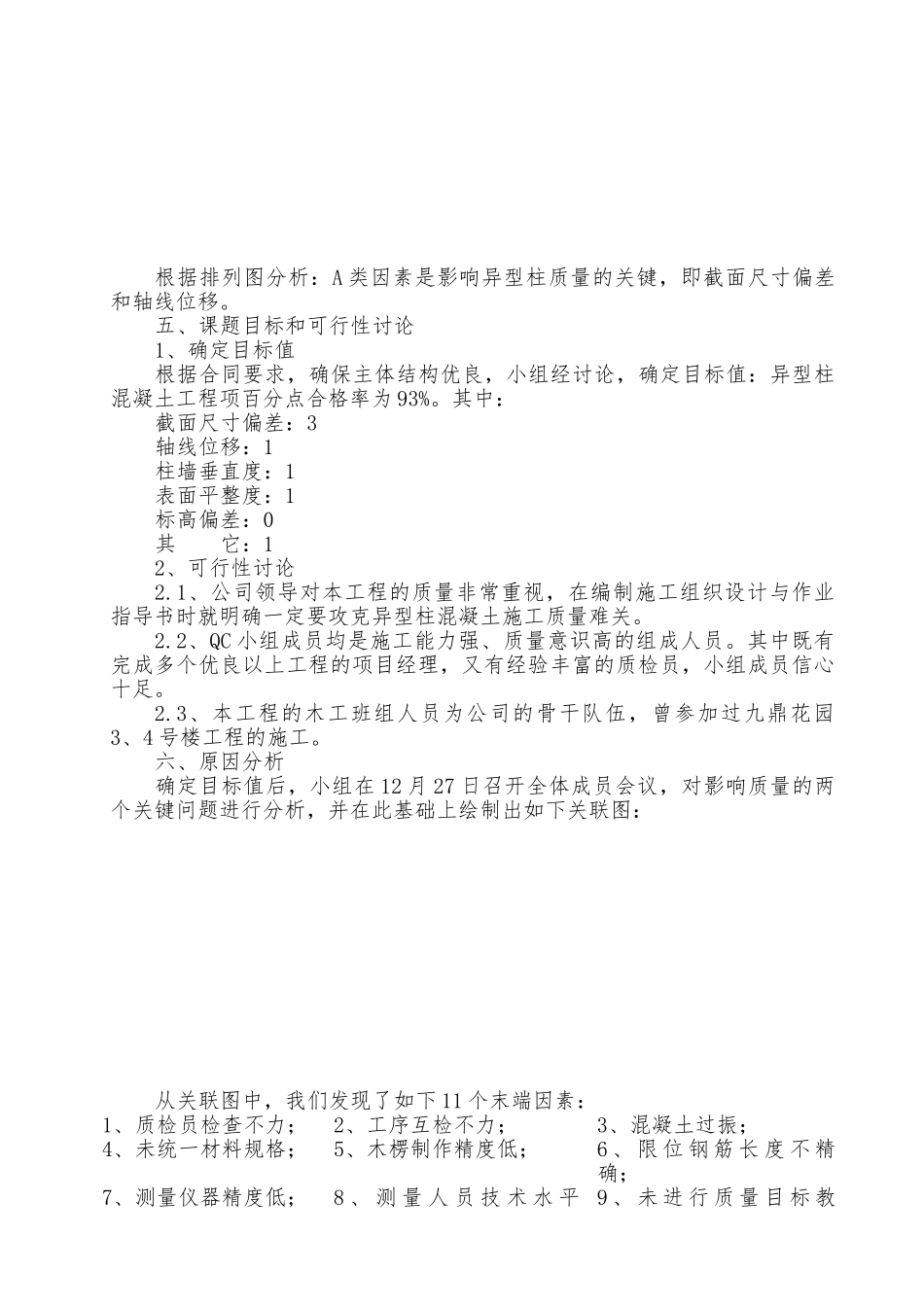

异型阳台施工质量控制荣达建设(集团)五星花园 QC 小组 一、前言1、企业简介荣达建设(集团)自一九九四年成立以来,经过10多年的曲折、光辉进展历程,于1998年被国家建设部核定为工业与民用建筑施工一级企业,公司于2024年通过ISO9001质量体系认证,曾多次被市、江北区建筑企业协会评为先进企业。2、工程概况工程名称:江北区五星花园 1、2 号楼工程建筑面积:17000m2建设单位:市江北区城乡建设开发公司设计单位:机械工业部第三开工日期:2003 年 8 月 28 日竣工日期:2004 年 8 月 27 日工程质量:现正申报市“优质结构”工程奖本工程总长,总宽,总高 54.9 米:结构体系为框架结构,地上十七层,一层地下室,框架柱均为异型柱:有“十”字型、“T”字型,“L”型等 12种规格。二、QC 小组简介本工程在开工前,即针对工程特点,在项目质量计划中将异型柱的模板工程作为本工程的关键过程,编制作业指导书。为实现合同质量目标,组建专门攻关异型柱质量的 QC 小组:小组成员简介小组名称荣达建设(集团)五星花园 QC 小组注册号CQRD-QC-202412课题名称异型阳台施工质量控制注册日期2003 年 12 月 20 日活动日期2024.12.2-2024.8.10小组类型攻关型姓 名分 工性 别年 龄学 历职 务QC 课时组长男36大专项目经理50组员男38大专技术负责65组员男28中专施工员60组员男39中专质检员75组员男26大专木工工长50组员男30大专钢筋工长45组员男48高中木工组长50组员男40高中砖工组长50三、选题理由1、本公司的质量方针:“强化过程控制,建造优质工程”“坚持持续改进,增强顾客满意”2、本工程的质量目标为:确保市“优质结构”工程,力争“巴渝杯”。3、根据已竣工工程的质量总结,发现本公司在异型柱的施工中,常常出现截面偏差、轴线移位、阴阳角不方正等质量问题。四、现状调查1、本项目开工后,项目技术负责人和施工员即编制异型柱施工作业指导书,但基础工程完工后,对异型柱的实物检测 300 点,不合格达 57 个;如此质量现状完全达不到预定的质量目标,因此本小组立即对原施工的九鼎花园 3、4 号楼工程与本工程基础部分进行调查,汇总调查情况形成下表:影响因素频数统计序号 工程名称影响因素本项目基 础九鼎花园频数(点)累计频数(点)频率(%)累计频率(%)1截面尺寸偏差2轴线位移3柱墙垂直度4表面平整度5标高6其它合 计制表人:唐振 日期:2024.12.202、根据统计结果画排列图:根据排列图分析:...
