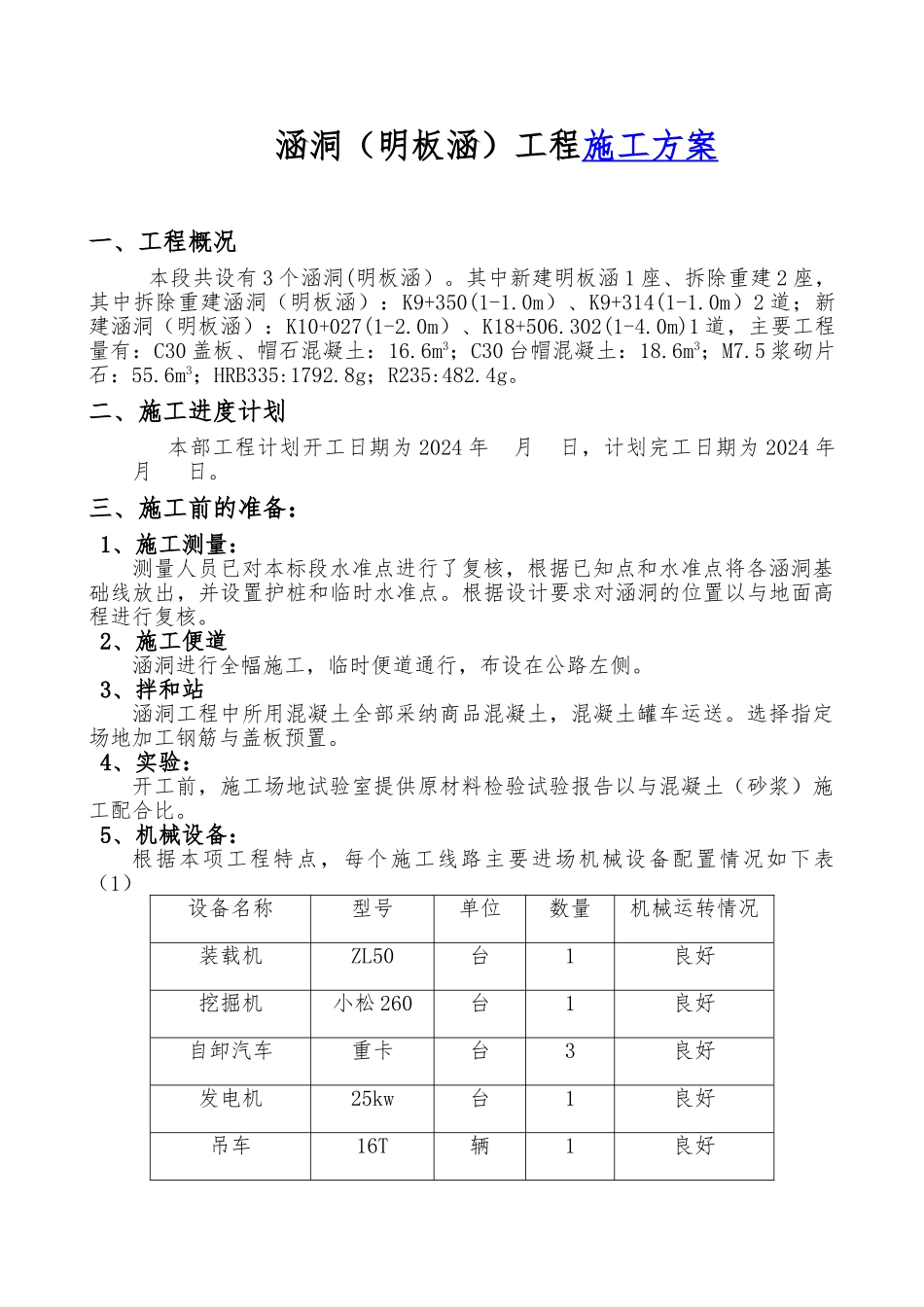

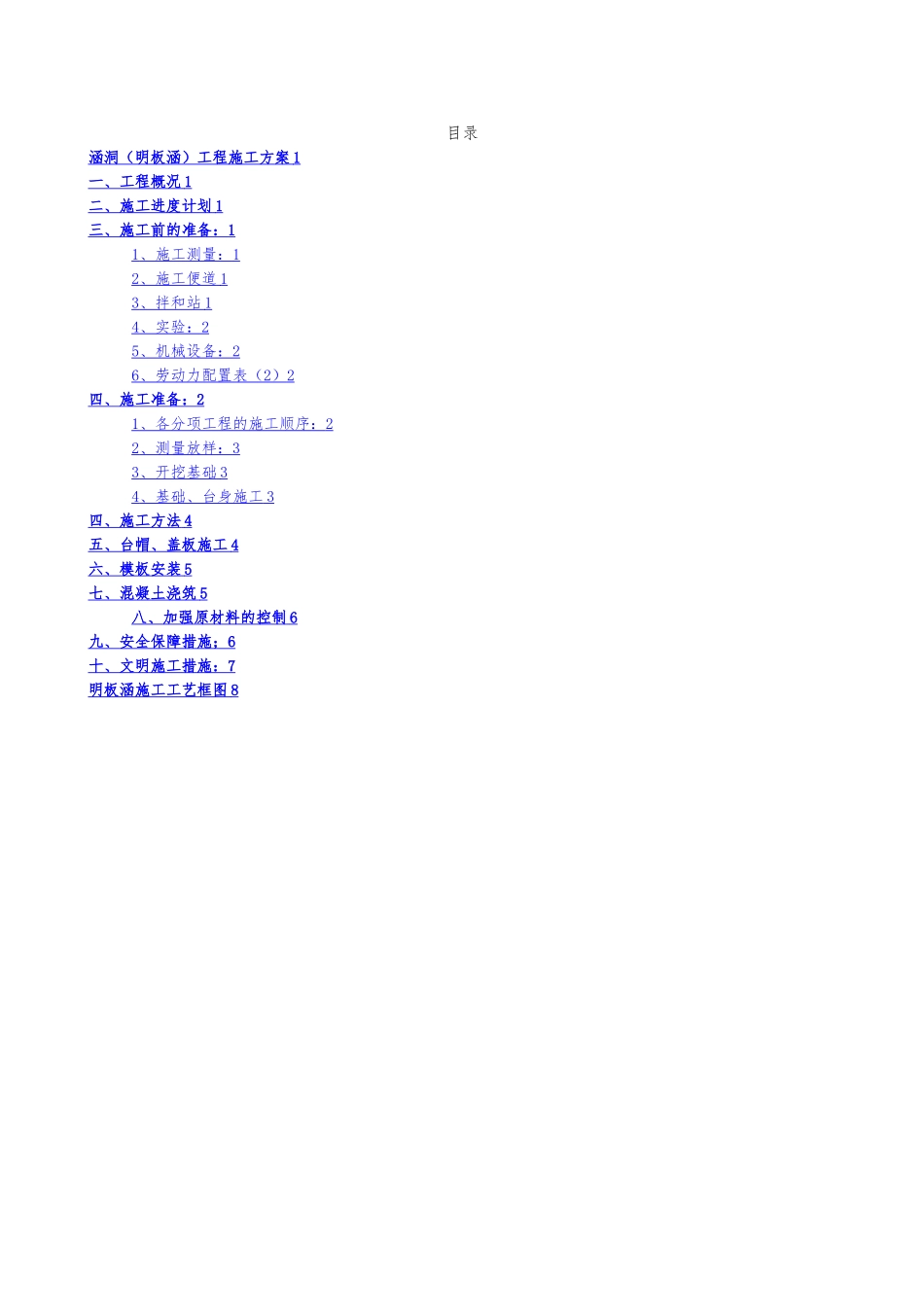

长武县马寨至汤渠四级公路改建工程涵洞(明板涵)工程施工方案 复核: 审批: 盛鑫建筑安装工程公司长武县马寨至汤渠四级公路改建工程项目经理部二〇一八年三月目录涵洞(明板涵)工程施工方案 1 一、工程概况 1 二、施工进度计划 1 三、施工前的准备: 1 1 、施工测量: 1 2 、施工便道 1 3 、拌和站 1 4 、实验: 2 5 、机械设备: 2 6 、劳动力配置表( 2 ) 2 四、施工准备: 2 1 、各分项工程的施工顺序: 2 2 、测量放样: 3 3 、开挖基础 3 4 、基础、台身施工 3 四、施工方法 4 五、台帽、盖板施工 4 六、模板安装 5 七、混凝土浇筑 5 八、加强原材料的控制 6 九、安全保障措施; 6 十、文明施工措施: 7 明板涵施工工艺框图 8 涵洞(明板涵)工程施工方案一、工程概况 本段共设有 3 个涵洞(明板涵)
其中新建明板涵 1 座、拆除重建 2 座,其中拆除重建涵洞(明板涵):K9+350(1-1
0m)、K9+314(1-1
0m)2 道;新建涵洞(明板涵):K10+027(1-2
0m)、K18+506
302(1-4
0m)1 道,主要工程量有:C30 盖板、帽石混凝土:16
6m3;C30 台帽混凝土:18
6m3;M7
5 浆砌片石:55
6m3;HRB335:1792
8g;R235:482
二、施工进度计划 本部工程计划开工日期为 2024 年 月 日,计划完工日期为 2024 年 月 日
三、施工前的准备:1、施工测量:测量人员已对本标段水准点进行了复核,根据已知点和水准点将各涵洞基础线放出,并设置护桩和临时水准点
根据设计要求对涵洞的位置以与地面高程进行复核
2、施工便道涵洞进行全幅施工,临时便道通行,布设在公路左侧
3、拌和站涵洞工程中所用混凝土全部采纳商品混凝土,混凝土罐车运送
选择指定场地加工钢筋与盖板
