涵台台背回填施工工法一、前言在路基施工中,涵洞的台背回填一直都是公路工程的通病
涵台背回填质量不合格将引起公路建成通车后造成路基不均匀沉降,引起跳车现象,影响行车舒适性,加速结构物与路面的损害,还可能造成交通事故
所以,实行必要的施工措施控制涵台背填筑质量意义重大
本工法主要通过涵台背回填标准化施工工艺来控制涵台背回填质量
二、工法特点本工法能够准确控制涵台背分层填筑厚度,便于现场实际操作和很好控制涵台背回填质量,且工程成本和一般路基填筑相差不多
三、适用范围本工法适用于高速公路盖板涵洞等涵洞台背回填
四、工艺原理 本工法明确了涵洞过渡段的范围,涵洞台背回填过渡段长度大于 2~3 倍涵洞高度,且开挖宽度大于 2m 的台阶确保路基填筑与台背回填有效搭接
回填材料采纳合格天然砂砾等透水性材料
台背回填按分层对称填筑、压路机分层压实,分层厚度不宜大于 150mm,当采纳小型夯实机具时,分层压(夯)实厚度不宜大于 150mm
为准确控制回填层厚度,在涵洞墙身上用红油漆标识出每层的填筑位置,并写上层数
路基压实度检测实行“一层一检制”,每填筑一层后进行压实度检查,压实度从基底至路床顶面台背回填及过渡段应不小于 96%,经自检合格后报监理工程师检查合格后方可进入下层填筑
五、工艺流程及操作要点(一)、施工工艺流程1、施工准备台背回填应满足如下条件后才能进行施工:(1)、涵洞八字墙、盖板安装、铺底及支撑梁已施工完成;(2)、涵洞回填时,砌体砂浆和混凝土强度须达到 85%;(3)、盖板涵沉降缝、盖板缝和墙身侧面应均匀涂刷沥青或防水材料进行防水处理后方可回填
防水处理须符合设计和法律规范要求
(4)、涵洞基坑若有积水,应该开挖排水槽将水排出,并将基地被水浸泡过的软土清除,并进行填前碾压,压实度达到 96%

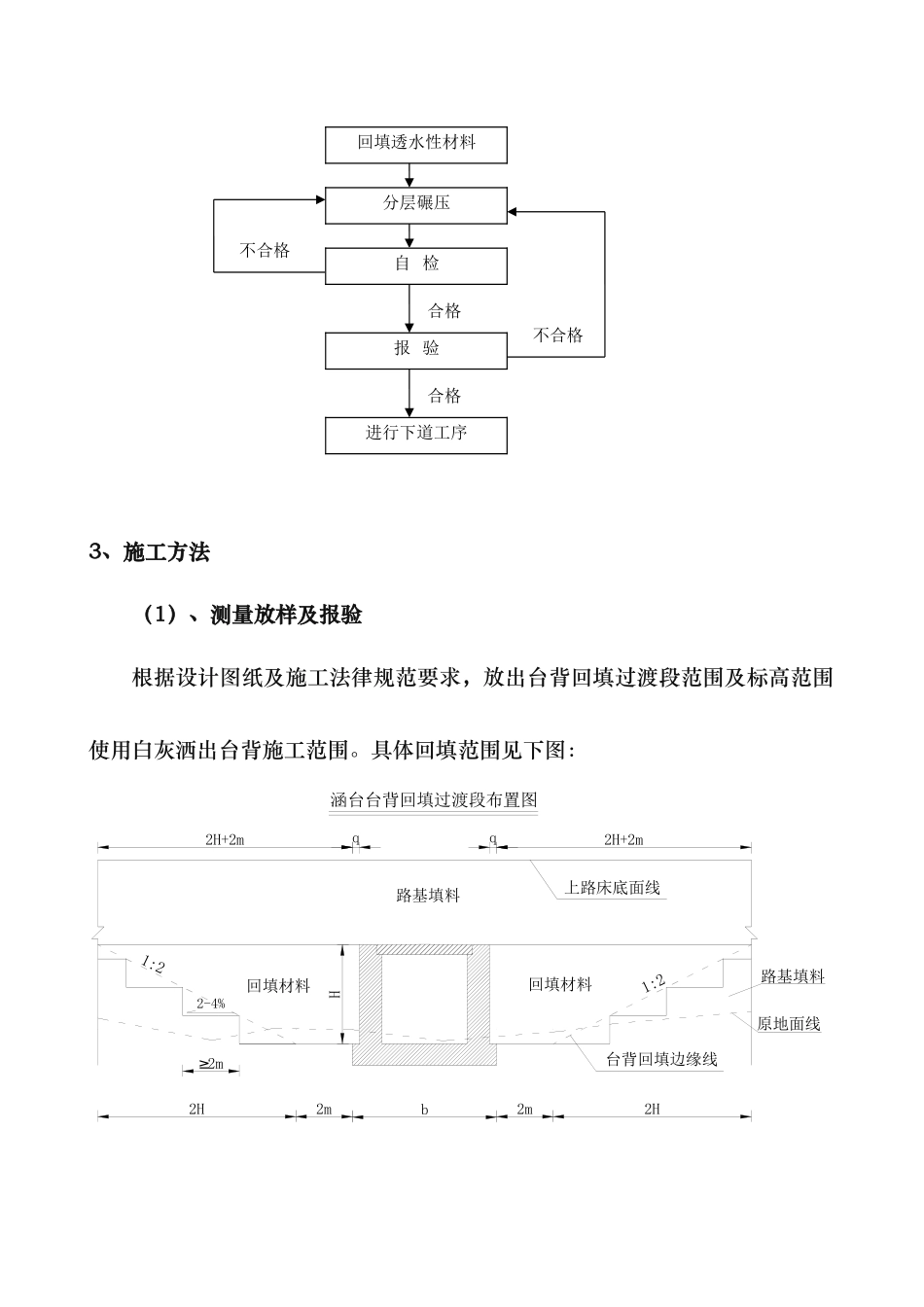

2、施工工艺流程 测量放样报验基坑开挖3、施工方法(1)、测量放样及报验根据设计图纸及
