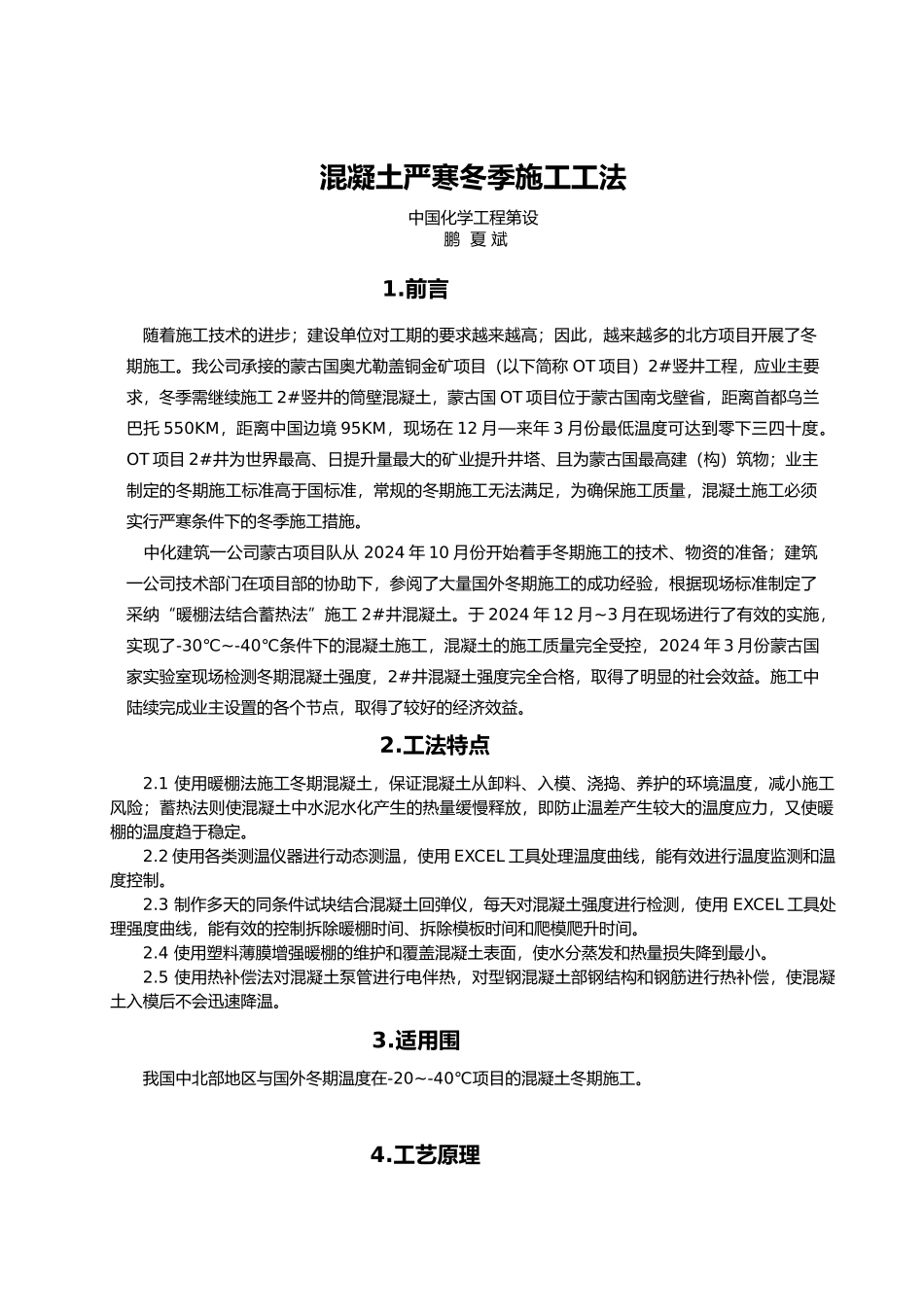

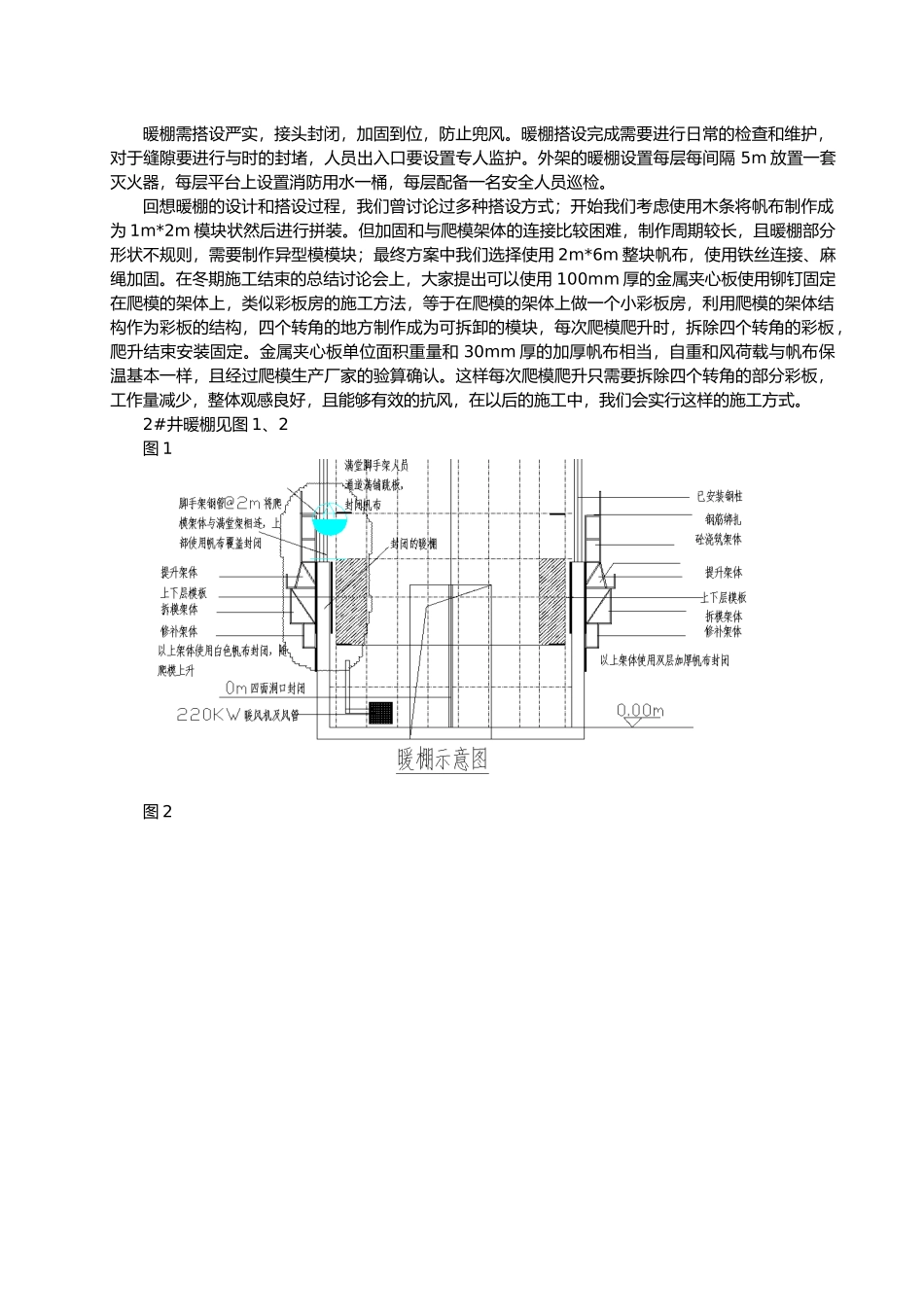

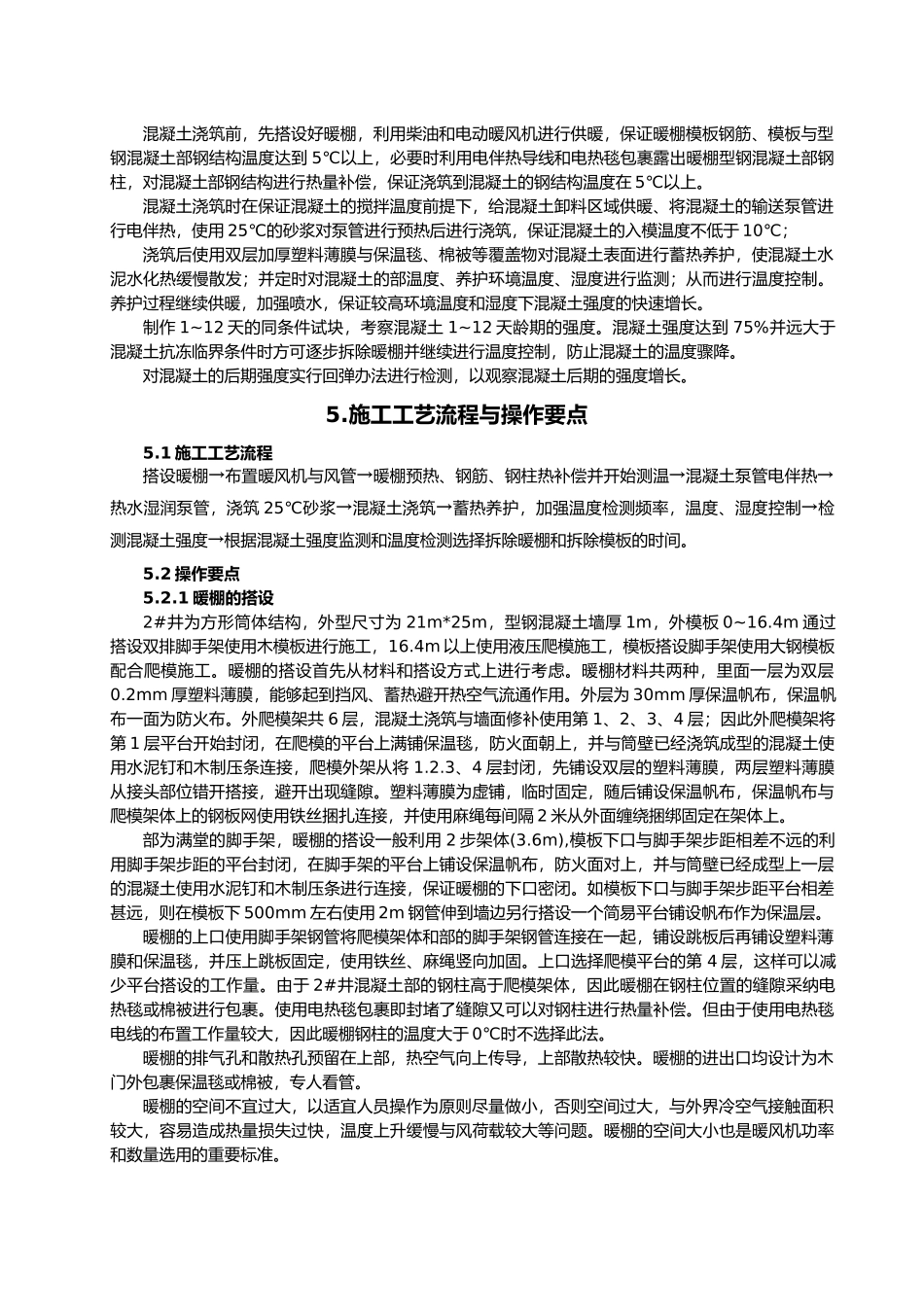

混凝土严寒冬季施工工法中国化学工程第设 鹏 夏 斌1.前言随着施工技术的进步;建设单位对工期的要求越来越高;因此,越来越多的北方项目开展了冬期施工。我公司承接的蒙古国奥尤勒盖铜金矿项目(以下简称 OT 项目)2#竖井工程,应业主要求,冬季需继续施工 2#竖井的筒壁混凝土,蒙古国 OT 项目位于蒙古国南戈壁省,距离首都乌兰巴托 550KM,距离中国边境 95KM,现场在 12 月—来年 3 月份最低温度可达到零下三四十度。OT 项目 2#井为世界最高、日提升量最大的矿业提升井塔、且为蒙古国最高建(构)筑物;业主制定的冬期施工标准高于国标准,常规的冬期施工无法满足,为确保施工质量,混凝土施工必须实行严寒条件下的冬季施工措施。 中化建筑一公司蒙古项目队从 2024 年 10 月份开始着手冬期施工的技术、物资的准备;建筑一公司技术部门在项目部的协助下,参阅了大量国外冬期施工的成功经验,根据现场标准制定了采纳“暖棚法结合蓄热法”施工 2#井混凝土。于 2024 年 12 月~3 月在现场进行了有效的实施,实现了-30℃~-40℃条件下的混凝土施工,混凝土的施工质量完全受控,2024 年 3 月份蒙古国家实验室现场检测冬期混凝土强度,2#井混凝土强度完全合格,取得了明显的社会效益。施工中陆续完成业主设置的各个节点,取得了较好的经济效益。2.工法特点2.1 使用暖棚法施工冬期混凝土,保证混凝土从卸料、入模、浇捣、养护的环境温度,减小施工风险;蓄热法则使混凝土中水泥水化产生的热量缓慢释放,即防止温差产生较大的温度应力,又使暖棚的温度趋于稳定。2.2 使用各类测温仪器进行动态测温,使用 EXCEL 工具处理温度曲线,能有效进行温度监测和温度控制。2.3 制作多天的同条件试块结合混凝土回弹仪,每天对混凝土强度进行检测,使用 EXCEL 工具处理强度曲线,能有效的控制拆除暖棚时间、拆除模板时间和爬模爬升时间。2.4 使用塑料薄膜增强暖棚的维护和覆盖混凝土表面,使水分蒸发和热量损失降到最小。2.5 使用热补偿法对混凝土泵管进行电伴热,对型钢混凝土部钢结构和钢筋进行热补偿,使混凝土入模后不会迅速降温。3.适用围我国中北部地区与国外冬期温度在-20~-40℃项目的混凝土冬期施工。4.工艺原理混凝土浇筑前,先搭设好暖棚,利用柴油和电动暖风机进行供暖,保证暖棚模板钢筋、模板与型钢混凝土部钢结构温度达到 5℃以上,必要时利用电伴热导线和电热毯包裹露出暖棚型钢混凝土部钢柱,对混凝土部钢结构进...
