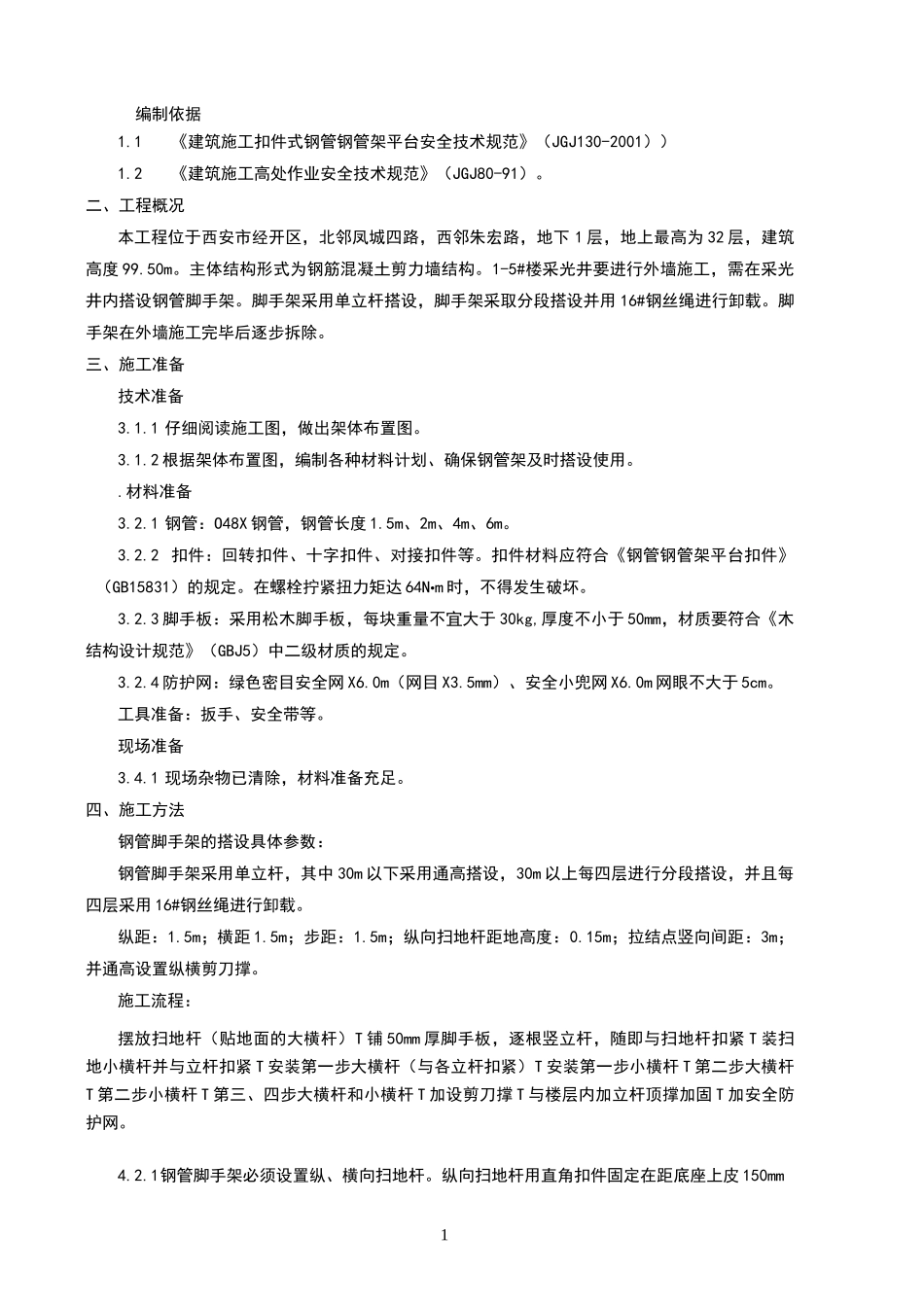

未定义书签1编制依据1
1《建筑施工扣件式钢管钢管架平台安全技术规范》(JGJ130-2001))1
2《建筑施工高处作业安全技术规范》(JGJ80-91)
二、工程概况本工程位于西安市经开区,北邻凤城四路,西邻朱宏路,地下 1 层,地上最高为 32 层,建筑高度 99
主体结构形式为钢筋混凝土剪力墙结构
1-5#楼采光井要进行外墙施工,需在采光井内搭设钢管脚手架
脚手架采用单立杆搭设,脚手架采取分段搭设并用 16#钢丝绳进行卸载
脚手架在外墙施工完毕后逐步拆除
三、施工准备技术准备3
1 仔细阅读施工图,做出架体布置图
2 根据架体布置图,编制各种材料计划、确保钢管架及时搭设使用
1 钢管:O48X 钢管,钢管长度 1
5m、2m、4m、6m
2 扣件:回转扣件、十字扣件、对接扣件等
扣件材料应符合《钢管钢管架平台扣件》(GB15831)的规定
在螺栓拧紧扭力矩达 64N•m 时,不得发生破坏
3 脚手板:采用松木脚手板,每块重量不宜大于 30kg,厚度不小于 50mm,材质要符合《木结构设计规范》(GBJ5)中二级材质的规定
4 防护网:绿色密目安全网 X6
0m(网目 X3
5mm)、安全小兜网 X6
0m 网眼不大于 5cm
工具准备:扳手、安全带等
1 现场杂物已清除,材料准备充足

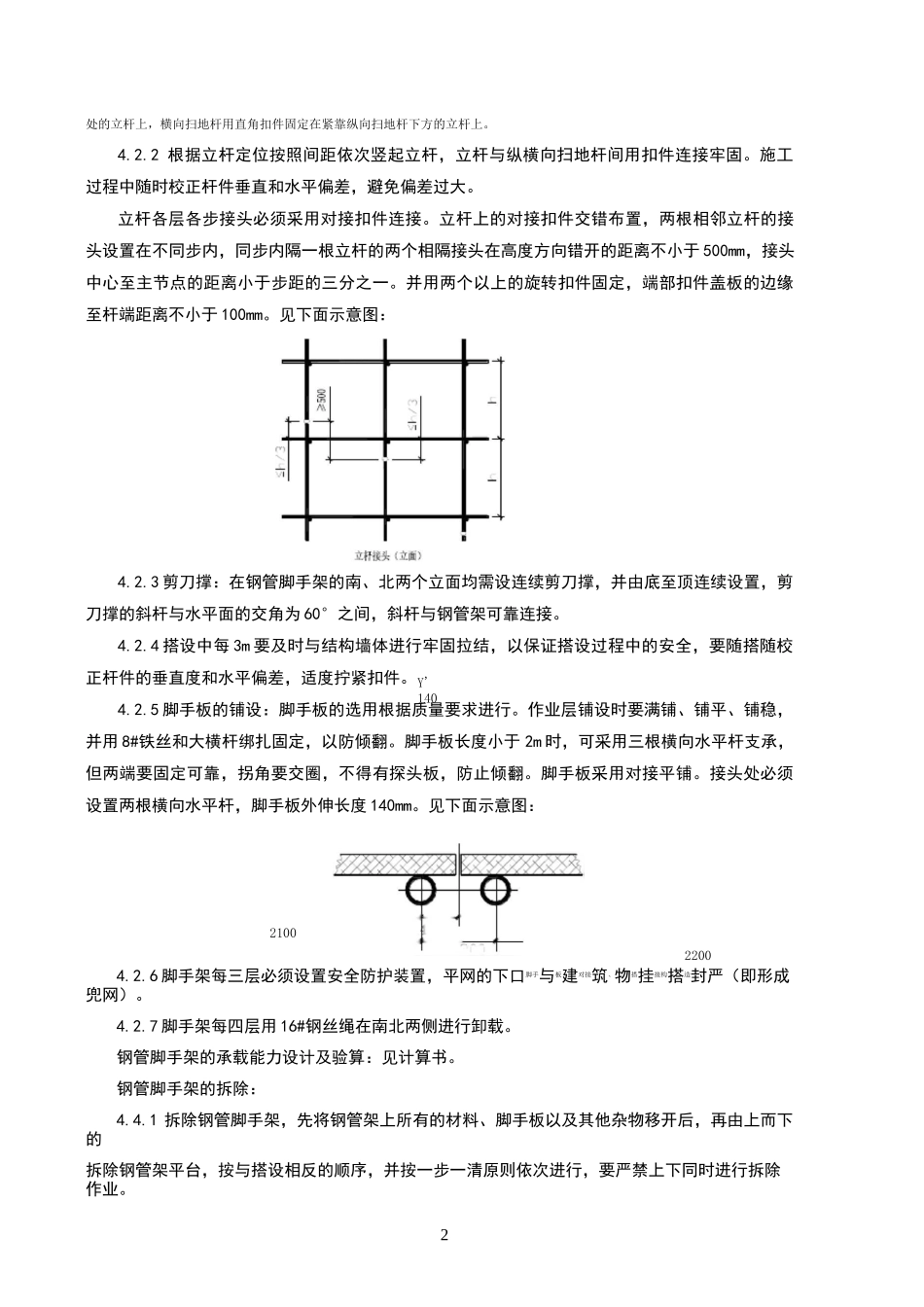

四、施工方法钢管脚手架的搭设具体参数:钢管脚手架采用单立杆,其中 30m 以下采用通高搭设,30m 以上每四层进行分段搭设,并且
