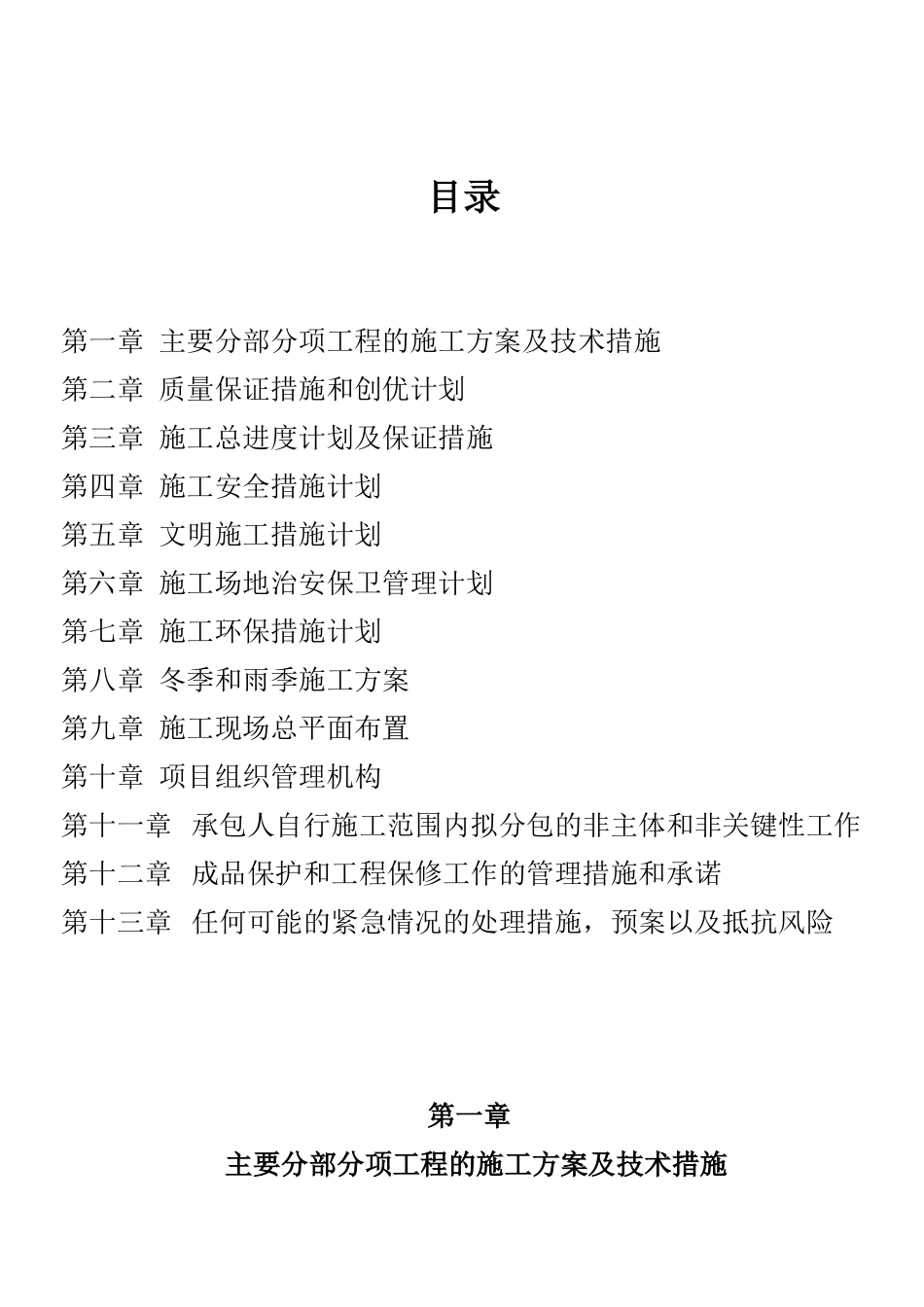

靖江南洋船舶制造有限公司传达室 施工组织设计 班级:工程管理三班学号:n100602322姓名:徐圣洁目录第一章 主要分部分项工程的施工方案及技术措施第二章 质量保证措施和创优计划第三章 施工总进度计划及保证措施第四章 施工安全措施计划第五章 文明施工措施计划第六章 施工场地治安保卫管理计划第七章 施工环保措施计划第八章 冬季和雨季施工方案第九章 施工现场总平面布置第十章 项目组织管理机构第十一章 承包人自行施工范围内拟分包的非主体和非关键性工作第十二章 成品保护和工程保修工作的管理措施和承诺第十三章 任何可能的紧急情况的处理措施,预案以及抵抗风险第一章主要分部分项工程的施工方案及技术措施(一)基坑开挖 基坑开挖程序:测量放线→切线分层开挖→修坡→平整槽底→留足换留土层等。 采纳反铲挖掘机进行大开挖,自卸汽车外运土,根据土质及现场情况,在建筑物东北角 36 轴/E 轴约两米范围内采纳直立开挖,其余放坡开挖,以保证施工操作及安全。直立开挖处下部实行加固措施,用胶木板作挡土墙,钢管脚手架作支撑。 基坑开挖应按放线开挖定出的开挖深度、分段分层挖土,放坡系数是 1:0.28,以保证施工操作安全,当挖至离设计基底标高 300mm 时采纳人工挖土以免扰动原土地基。 (二)地基钎探 基坑挖至-5.15m 时,采纳洛阳铲钎探,钎探深度 3m,钎探布点为梅花布置,间距为 1m,基坑经钎探后应会同设计、监理、勘察、建设单位及质量监督部门,检查基底土质是否符合设计要求;对不符合设计要求的松软土层、坟坑、孔洞等,应做出地基处理记录,仔细进行处理,完全符合设计要求后,参加各方进行验收,并做好隐蔽工程记录。 (三)土方回填 素土回填前基坑底面应清理洁净,并用进行原土压实。 灰土拌合所用土料选用就地挖出的基坑内土料,素土粒径不大于 15mm,石灰粒径不大于 5mm。石灰过筛后,按设计要求拌合灰土,灰土拌合应均匀一致,至少翻拌 2-3 次,以达到颜色均匀一致,灰土应当控制其含水量,含水率推断标准为一手握成团,两手轻捏即散为宜,灰土拌合后应立即摊铺和压实,不宜放置。 素土及灰土摊铺应分段分层进行,每层铺土厚度为 250-300mm,压实遍数为 6-8 遍,隔层铺设后应用旋耕耙均匀后,用压路机进行碾压。 灰土分段施工时,不得在墙角、柱基极承重窗间墙下接槎,上下两层灰土接槎距离不得小于 500mm,接槎处应分层碾压,分段铺填的交接处应做成阶梯形,梯边呈斜坡。 ...
